1)工程质量控制标准
《混凝土结构设计规范》(GB 50010—2010)。
《建筑地基基础工程施工质量验收规范》(GB 50202—2002)。
《混凝土结构工程施工质量验收规范》(GB 50204—2002)。
《大体积混凝土施工规范》(GB 50496—2009)。
《混凝土强度检验评定标准》(GBT 50107—2010)。
《混凝土外加剂应用技术规范》(GB 50119—2013)。
《混凝土质量控制标准》(GB 50164—2011)。
2)质量要求
(1)现场混凝土满足表5-12要求。

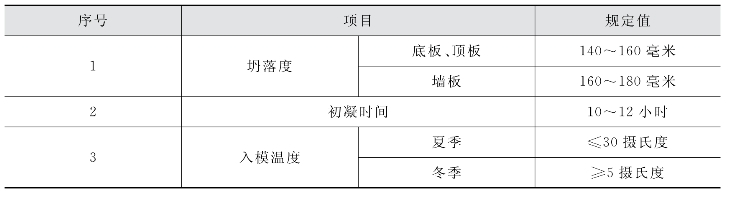

表5-12 现场混凝土控制指标
(2)地下室混凝土结构尺寸满足表5-13要求。
表5-13 混凝土结构尺寸允许偏差
(www.daowen.com)
(3)施工缝质量符合表5-14的要求。

表5-14 施工缝质量检查标准
3)质量保证措施
(1)根据图纸设计要求和试验结果,合理确定施工配合比。在原材料有变化及季节变化时,要及时调整配合比。
(2)应根据该工程特点,合理控制出厂混凝土坍落度,以满足施工要求,并应随时与现场试验员联系做好生产过程中混凝土坍落度控制。
(3)聚羧酸减水剂对集料的含泥量敏感,故砂石料进场后一定要堆放在干净的硬化场地上。
(4)超大面积地下室混凝土每次浇筑量较大,浇筑时间较长,一旦供料不及时,混凝土容易产生冷缝,导致开裂渗水。必须保证混凝土浇筑的连续性。
(5)提前准备好混凝土浇筑所需要的各类机具,如振动棒、平板振动器、磨光机等,并事先逐一调试,确保使用无碍。提前检查分配电箱、流动电箱、电线插座等电气设备的完好情况,以防断电、漏电跳闸等意外情况发生。
(6)混凝土分层连续浇筑,浇筑厚度300~500毫米,采用二次振捣工艺;混凝土浇筑面及时进行二次抹压处理。
(7)施工缝构造按照设计要求施工,竖向施工缝用快易收口网进行支挡。
(8)在封仓前,清除施工缝处的杂物、混凝土浮浆、松散混凝土块和止水钢板上的混凝土浆体;若在施工缝周围存在孔洞、松散等不密实的混凝土部位,应将钢丝网和混凝土一起凿除,直至密实为止,然后清洗干净,浇水湿润,以保证新旧混凝土粘接牢靠。
(9)混凝土面及时覆盖养护,保湿养护时间不少于14天,根据温度监测情况,及时调整保温养护措施。
(10)合理制订温度、应力监控方案;及时进行数据采集与分析,发现数据异常,及时采取相应措施。
