1)工程重点、难点
(1)土方开挖量大,开挖深度较深,场地狭小,土方需外运。
(2)基坑工程施工将经历雨季。
(3)土方开挖施工顺序,与锚杆施工、冠梁施工的交叉配合,选择出土临时道路位置与坡度。
(4)深基坑出现安全问题时的抢险措施。
(5)降水深度较深,管井的日常维护管理。
(6)管井的停降时间和封堵方法。
(8)与基坑支护施工单位一起承担深基坑安全责任。
2)深基坑工程雨季施工措施
(1)雨期施工安排
·雨期施工范围
根据历年来降雨量的统计,每年的7月至9月间为本市降雨量高峰期,本标段工程土方和降水施工将经历整个雨季。
·雨期施工管理目标
雨期施工主要以“预防为主”,采取防雨和加强排水相结合的措施,确保雨期施工生产的正常进行,尽量减少因季节性气候对工程施工的影响,加强雨期施工的信息反馈,保证基坑的安全。
·成立领导小组机构
为了保证工程安全有序地进行,项目经理部成立雨期施工领导小组,具体落实雨期施工前的各项准备工作及解决雨期施工中的生产问题。由项目经理担任组长,生产经理担任副组长,成立雨季施工应急小组。
·制订应急预案
制订雨季施工防汛应急预案,保证防汛人员、物资和设备及时到位,保证雨季边坡的稳定安全,保证现场内的雨水能及时排除,防止泡槽。
(2)主要施工技术与措施
该工程的雨季施工主要包括雨季施工边坡的保护(配合基坑支护施工单位)、基坑内的排水和基坑外的排水以及人员、物质、设备的安全防护等内容。
·基坑工程雨季施工措施:
为了保证基坑支护的安全,确保正常施工,需要采取特殊的措施如下:
雨期施工前,完善施工场地的排水系统,保证排水通畅,并采取良好的挡水措施,以阻止地面水流入基坑内。根据该工程的场地情况,建议业主在边坡顶部砌筑120毫米×200毫米的挡墙,防止雨水进入坑内,坡顶以外区域按一定坡度找平,在低处设置集水坑或直接将水排到场地以外,以防止基坑内积水;
雨期施工中应随时掌握气象变化情况,对于大暴雨要提前做好准备,及时查询天气情况,掌握3~5天的天气变化趋势,对雨季施工的常用物资要配备齐全,对于大暴雨要做好应急预案;
雨期施工的工作面不宜过大,分段进行,保证每一段在一天之内完成从挖开到喷混凝土工作。根据天气情况开挖工作面,保证工作面及时施工,刚喷射的混凝土要及时覆盖,防止雨水冲刷;
现场准备足够数量的塑料布,当土方开挖至槽底时,及时进行覆盖,既能防止阳光暴晒,又能防止大雨冲刷;
土方挖到坑底时,要预留200毫米左右覆土,待验槽后进行人工清底,并随即进行垫层混凝土的施工;
基槽到底后,必须及时修筑排水沟和集水井,确保雨水能及时排出,防止浸泡基坑边坡,准备充足的潜水泵,及时将现场存水排到场地以外,排水时防止雨水回灌,造成二次冲刷;
用砖块和砂石对坡道及行车路线进行铺垫;
当雨来临时,对于没有喷射和正在喷射混凝土的边坡,要覆盖塑料薄膜;
对于基坑下部土体,因为土体自身强度不足,土方开挖后,如遇小雨,可在喷混凝土中掺加适量速凝剂,掺量5%~10%,在雨中继续喷射,喷完后用塑料薄膜覆盖;
雨天施工应时刻检查电路,防止漏电产生安全隐患。
·坑外排水及防止基坑灌水措施:
在护坡结构顶部地面处砌筑120毫米×200毫米的截水砖墙,双侧抹水泥砂浆,并把截水墙外侧地面做成坡面后抹水泥砂浆地面;
基坑四周地面要填平,留一定外坡,并与场地排水管道组成地面外排水系统,使基坑四周地面不能有积水;
在雨期期间,加强值班及收听天气预报,下雨之前清理集水坑及排水沟,预备好潜水泵等抽水工具,雨后及时组织人力、物力进行坑内抽、排水工作及基坑四周积水的疏通工作;
为了防止地表水渗透对喷射混凝土面层产生压力,并降低土体强度和土体与土钉之间的界面黏结力而造成基坑塌方、滑坡,在做好地面排水的同时,在基坑侧壁土中按一定间距预先设置滞水排水管,及时排除渗入坡体的雨水,保证坡体安全;
基坑内排水:为防止地表水、地下水等大量渗入基坑,造成基坑浸水,破坏边坡稳定,影响施工进行,必须采取地面截水、坑内排水相结合的措施,基坑内排水可在基坑底面四周结构以外设置排水沟和集水井,排水沟按宽0.2米、深200毫米~300毫米设置,坡度为1%,距离坡体下脚0.2~0.3米,集水井沿坑底边角设置,间距25米,直径0.6米,井底低于坑底1米,下无砂井管和滤料,碎石压底,集水井内的积水要随时用泵排出,保证基坑底干燥。
·特殊情况下的处理措施:
在砂层中开挖时,如果裸露时间较长,极易失去水分,受到扰动会使砂层成片剥落,为减少对砂层扰动机会,缩短清坡到支护时间,将开挖分段长度减至3~5米—段,并改变施工工序,清坡后,立即编网并喷射混凝土;
在整个施工开挖过程中,应连续观察邻近地表、地物的开裂、变形情况,一般情况下,地表发生细小裂缝和紧靠基坑的一般建筑物出现装修层的轻微开裂可以视作正常,但必须密切追踪发展趋势并及时采取特殊处理措施,当裂缝出现不断加速发展并延伸时,必须停止原定施工过程,及时加固;
在施工开挖过程中,基坑顶部的侧向位移与当时开挖深度之比超过设计规定时,应密切加强观察并及时对支护采取加固措施,必要时增用其他支护方法;
雨后出现的地表裂缝,如果经过观察不继续增大,应及时灌注水泥净浆,以尽最大可能地封堵地下和近地表处的裂缝,同时可防止地表水进一步渗入支护结构坡体;
雨中出现边坡局部塌方时,可以用麻袋装土后先压住坡角,待雨停后采取砌砖墙、填砂石、设短土钉并低压注浆的方法使之保持整体性,雨中出现边坡局部滑移时,先用塑料布整体盖住裂缝,防止雨水大量渗入边坡,同时,密切关注裂缝的发展,如果发展很快,需要立即采取坡顶卸载措施;
雨中如果出现大面积的塌方或边坡滑移时,要将该处边坡坡顶的所有设备和人员转移,并通知周边可能要影响的区域内的人员立即搬出,以免造成更大的损失,尽最大可能地对塌方区用塑料薄膜覆盖,同时,通知业主、设计、监理并请相关的专家到现场组成专家抢险委员会,及时商讨并采取果断措施;
对于持续几天的降雨或大暴雨,需要采取地面有效的挡水、排水措施,防止雨水大量灌入基坑,基坑内部排水分两种情况,若基坑未到底或基底的排水沟和集水井未修好时,需要采用泥浆泵进行雨中排水,否则,采用潜水泵排水,排水管要配备足够长,使水一次性排出施工现场。
(3)主要管理措施
·雨期施工管理
鉴于该工程的重要性,需在雨期来临前高度重视,成立防汛小组,由项目经理牵头,现场经理全面指挥,合理调配设备、人员和物资,及时消除安全隐患,如有意外情况及时修订补充方案,确保工程的正常施工。雨期来临前,领导小组认真组织有关人员制订雨期施工计划,并组织全面检查,对方案中各项措施进行落实、实施,检查施工中存在的隐患。所需材料要在雨期来临前落实到位;进入雨期后,每周定期综合检查。成立防汛领导小组,制订防汛计划和紧急情况处理措施,除包括工程本身外,还应包括现场及周边区域的安全。项目经理部设专职的值班人员,保证昼夜有人值班并做好值班记录,同时要设天气预报员,负责收听和发布天气情况。做好施工人员的雨期施工培训工作。组织相关人员对施工现场进行一次全面检查,包括临时设施、临电、机械设备和排水情况等。检查施工现场及生产生活区的排水设施,疏通各种排水渠道,清理雨水排水口,保证雨天排水通畅。
·雨季现场管理:
场地排水:施工现场进行硬化,清理现场障碍物,道路两旁严禁堆放物品,保持现场道路畅通;
保证物资安全施工现场及生产场地的仓库等在雨期前全面检查和维修,保证基础、屋面不塌陷、不漏雨,四周不积水;
加强雨后监测雨天过后加强基坑变形监测,遇到非正常情况及时采取措施,保证基坑支护的安全;
加强天气预报收集工作,防止暴雨突然袭击,合理安排每日的工作;
施工现场设专职安全员,各施工机械台、班组的主要负责人兼职安全员,建立安全责任体系;
夜晚施工需要有足够的照明度;
开工前对参加的施工人员,特别是司机进行安全教育,遇有特殊情况及时向监理、甲方报告;
设立电工值班制度,非电工不得随意接电,电工应随时检查电路情况,及时排除隐患,严禁电缆、电线落地,必须用木架架空,严禁使用破损等不合格电缆、电线,并设专人检查,及时消除安全隐患。
·原材料及半成品的储存和堆放:
水泥全部存入仓库,下面要架空通风,保证水泥不受潮、不被浸泡;
砂、石等材料要有足够的储备,以保证工程的顺利进行。
·施工机械设备保护:
现场的混凝土喷射机、挖掘机、电焊机等设备操作必须符合安全操作规程,并采取有效的防雨、防潮、防淹等措施,夜间或不用时应停放在安全区域和较高位置,防止雨水浸泡或坍塌;
变压器等要采取防雷措施,用电和机械设备要按照相应规定做好接地或接零保护装置,并经常检查和测试可靠性,保证接地电阻一般应不大于4欧姆,防雷接地电阻一般应不大于10欧姆;
电动机械设备和手持电动工具,都必须安装漏电保护器,漏电保护器的容量要与用电机械的容量相符,并专机专用;
雨天施工前,对现场所有动力及照明线路、供配电电器设施进行一次全面检查,对线路老化、安装不良、瓷瓶裂纹以及跑漏电现象,必须及时修理和更换,严禁迁就使用;
各种电器动力设备,雨施前必须进行绝缘、接地、接零保护的摇测(用接地摇表),若发现问题应及时解决。动力设备的接地线不得与避雷地线在一起。
·施工人员保护:
做好雨天作业人员安全教育和安全交底;
做好雨季施工劳动保护,劳保用品发放到位并且要求作业人员正确使用;
做好避雷和防触电的保护工作,防止意外发生;
做好宿舍的防雷和防触电的保护工作,防止私拉乱接;
做好防汛的演练工作,保证能顺利完成防汛工作。
3)深基坑开挖应急预案
(1)编制说明
·编制目的:项目部在泰州市金融服务区工程项目土方开挖及降水施工过程中,可能发生职业健康安全和环境管理方面存在的潜在重大事故、重大事件以及环境破坏事故或事件,为了能够及时、有序、有效地实施应急抢险救援工作,避免事态扩大,最大限度地降低事故、事件的损害程度,结合项目的实际情况,特制订本预案。
·适用范围:适用于项目部在工程建设中的基坑施工的全部过程。
·编制依据:
《安全生产法》《建设工程安全生产管理条例》等相应的法律、法规、标准和技术规范;
市建设行政主管部门、安监站及泰州市城市建设项目管理中心的相关安全管理规定;
职业健康安全和环境管理方面的文件、安全技术操作规程等。
·编制原则:坚持“安全第一,预防为主”“保护人员安全优先,保护环境优先”的方针,贯彻“常备不懈、统一指挥、高效协调、持续改进”的原则。更好地适应法律和经济活动的要求;保证各种应急资源处于良好的备战状态;指导应急行动按计划有序地进行;防止因应急行动组织不力或现场救援工作的无序和混乱而延误事故的应急救援;有效地避免或降低人员伤亡和财产损失;帮助实现应急行动的快速、有序、高效;充分体现应急救援的“应急精神”。
·适用本预案的范围:
基坑坡面平台及地表出现裂缝,发生坍塌或出现坍塌的迹象时;
基坑坡面平台及地表发生沉降超出警戒值时;
基坑施工时遇到大雨或暴雨天气,基坑易发生大量积水时;
基坑底部隆起超出警戒值时;
基坑围护结构坍塌或出现坍塌的迹象(出现涌水、涌砂、钢支撑失稳、基坑边位移超过标准值等)必须组织进行抢险时;
工程施工影响范围内的建(构)筑物、地下管线因该工程施工而发生异常沉降和损坏时。
·应急响应等级:(www.daowen.com)
一级紧急情况:项目上的应急资源无法处理,需业主和地方政府介入的紧急情况;
二级紧急情况:项目上的应急资源无法处理,需业主介入,协调周边相邻的项目部进行支援的紧急情况;
三级紧急情况:项目部能自行利用项目上的应急资源处理的紧急情况。
·应急响应程序:接警→响应等级确定→应急启动→救援行动→应急结束(恢复生产)。
(2)应急预案工作流程

根据该工程的特点及施工工艺的实际情况,认真组织对危险源和环境因素的识别和评价,特制订该项目发生紧急情况或事故的应急措施,开展应急知识教育和应急演练,提高现场操作人员应急能力,减少突发事件造成的损害和不良环境影响。其应急准备和响应工作程序见图5-3。
图5-3 应急准备和响应工作程序图
(3)突发事件风险分析和预防
为确保正常施工,预防突发事件以及某些预想不到、不可抗拒的事件发生,事前有充足的技术措施准备、抢险物资的储备,最大限度地减少人员伤亡、财产和经济损失,必须进行风险分析和预防。根据该工程基坑施工特点及地质情况,在辨识、分析、评价施工中危险因素和风险的基础上,确定该工程基坑施工过程中的重大危险因素是基坑坍塌、地基不均匀沉降引起附近建筑物倾斜等。
从以上风险情况的分析看,如果不采取相应有效的预防措施,会给施工造成很大影响,而且对施工人员的安全造成很大威胁。因此,应采取下述突发事件及风险预防措施。
·深基坑开挖前先采取排水疏干降水,将水位降至开挖最深度以下,防止开挖时出现塌方。
·材料准备:开挖前准备足够优质木桩、工字钢和脚手板、装土袋,以备护坡;为防止基础出水,准备足够的水泵,随时应急。
·编制基坑施工方案并进行论证,报监理审批。
·深基坑开挖时现场设专人负责,按比例分台阶开挖,配合基坑支护施工单位及时做好喷锚作业,确保边坡整体稳固。
·基坑10米以内严禁搭设临时建筑物、库房、停放大型施工机械和车辆,基坑附近严禁超载堆土、堆材料。
·施工前做好场地排水规划,与市政排水系统连接,防止地表水、施工用水和生活废水浸入施工现场。
·基坑开挖后及时设置坑内排水沟和集水井,防止坑底积水。开挖至标高后立即进行基底检查,及时进行封底垫层施工。
·加强日常的安全检查工作,确保各类安全防护措施的可靠与完好,杜绝各类违章作业现象。
·降雨量过大引起基坑坍塌的预防措施:
基坑的周边砌筑或浇筑防淹挡墙,作为通常情况下的挡水设施,配备足够数量的草包,紧急时对基坑周围施作围堰,防止地表水大量流入坑内;
配备足够的水泵,用于抽排基坑底部积水;
施工现场仓库配备足够数量的潜水泵、泥浆泵、雨衣、胶鞋和铁锹;
及时获取天气信息,预先做好准备工作;
在进行现场平面布置时,考虑适当加大明排系统的能力,并加强管理保持其畅通;
基坑开挖过程中的监测及监控要求:基坑监测单位在监测前编制系统的监测方案并报有关单位批准后方可进行监测,监测基准点设置必须可靠、稳定和牢固,要求监测仪器精度符合基坑监测要求,监测项目在基坑开挖前应测得初始值,且不应少于2次。基坑开挖过程及基坑使用初期,每天监测2次,位移及变形稳定后按要求监测,直至基础工程施工结束。特殊情况下加密监测;
基坑周围采用钻孔桩及搅拌桩形成止水帷幕挡水,坑内采用集水井降水的方法处理地下水(基坑支护施工单位)。
(4)应急资源分析
·应急力量的组成及分布:项目部所有成员。
·应急设备、物资准备:挖掘机、沙袋、工字钢、水泵、铁锹、翻斗车和圆木等,临时急救药品齐全,各应急小分队配有对讲机。
(5)应急准备
·机构与职责:一旦发生施工安全事故,项目部领导及有关部门负责人必须立即赶赴现场,组织指挥抢险,成立现场抢险领导小组,并设综合协调组、通信联络组、技术支持组、交通指挥保卫组、抢险抢修组、医疗救治组和后勤保障组。各小组都规定了明确的职责。
·应急资源:应急资源的准备是应急救援工作的重要保障,项目部应根据潜在事故性质和后果分析,配备应急救援中所需的消防手段、救援机械和设备、交通工具、医疗设备和药品、生活保障物资。主要应急机械设备储备详见表5-1,主要应急抢险物资储备详见表5-2。

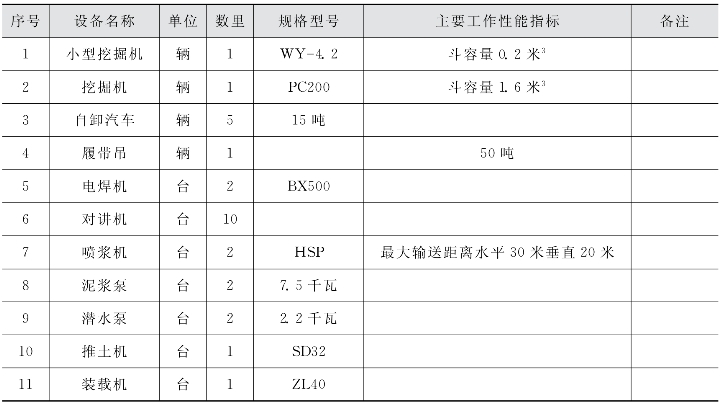

表5-1 主要应急机械设备储备

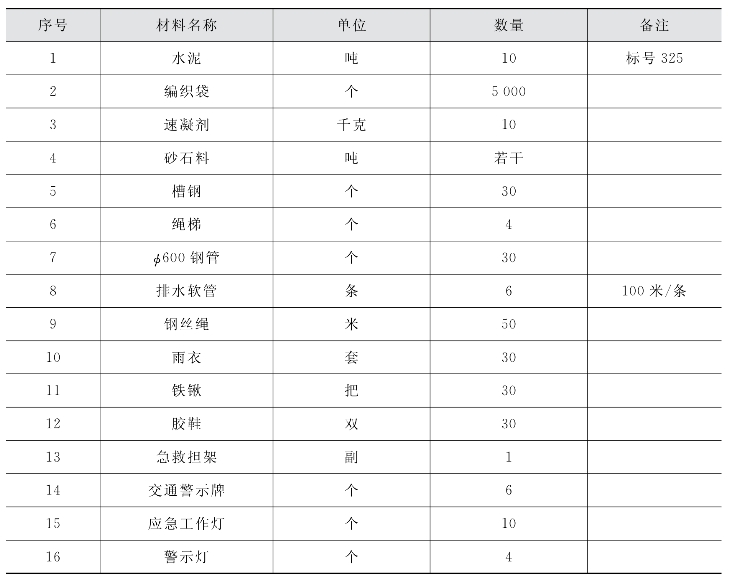

表5-2 主要应急抢险物资储备
·教育、训练:为全面提高应急能力,项目部应对抢险人员进行必要的抢险知识教育,制订出相应的规定,包括应急内容、计划、组织与准备、效果评估等。
·协议:项目部应事先与相关部门以及地方医院建立正式的协议,以便在事故发生后能及时得到外部救援力量和资源的援助。
(6)应急响应
预案的起动时机:突降大雨或暴雨;基坑隆起;基坑坡顶或边坡开裂;基坑坍塌时应立即起动应急预案。
现场管理人员根据出现的险情或有可能出现的险情迅速逐级上报,次序为5分钟内汇报至项目现场值班领导;10分钟内汇报至抢险领导小组;20分钟内汇报至监理、业主。由通讯组收集、记录、整理紧急情况信息并向小组及时传递,由小组组长或副组长主持紧急情况处理会议,协调、派遣和统一指挥所有车辆、设备、人员和物资等实施紧急抢救和向上级安监部门、市建设主管部门汇报(整个过程不超过50分钟)。
事故处理根据事故大小情况来确定,如果事故特别小,可由项目部自行直接处理。如果事故较大或项目部处理不了,则由项目部向建设单位主管部门请示,请求启动建设单位的救援预案,由临近项目给予支援。建设单位的救援预案仍不能处理,启动上一级救援预案,则由建设单位的质安部或建设事业总部向政府部门请示,给予应急支援。应急启动流程如下:

图5-4 事故发生应急处理流程
·实行昼夜值班制。
·紧急情况发生后,执行事故发生应急处理流程(图5-4),现场要做好警戒和疏散工作,保护现场,及时抢救伤员和财产,并由在现场的项目部最高级别负责人指挥,在3分钟内电话汇报给项目现场值班领导,主要说明紧急情况性质、地点、发生时间和有无伤亡情况。
·值班人员在接到紧急情况报告后必须在2分钟内将情况报告到应急抢险领导小组组长和副组长。小组组长组织讨论后在最短的时间内发出如何进行现场处置的指令。分派人员车辆等到现场进行抢救、警戒、疏散和保护现场等。由通讯组在30分钟内以小组名义打电话向监理和业主以及公司安全部门汇报事故发生情况,主要说明紧急情况性质、发生时间、地点和有无伤亡情况。
·遇到紧急情况,项目部全体成员应特事特办、急事急办,主动积极地投身到紧急情况的处理中去。各种设备、车辆、器材及物资等应统一调遣,各类人员必须无条件服从组长或副组长的命令和安排,不得拖延、推诿、阻碍紧急情况的处理。
·在整个施工阶段要从人员、设备、材料和制度做好充分的准备工作,一旦遇到险情能迅速投入抢险工作。
·对于雨季施工,要及时了解天气信息,遇到暴雨天气要委派专人值班,掌握施工现场情况并及时汇报。
·对基坑坡顶、坡面位移和坡底隆起应加强日常监测。
(7)突发事件应急预案
·基坑开挖引起地面不均匀沉降,引起附近建筑物的倾斜的指挥控制。当发现附近建筑物倾斜达到警戒值1%时,或沉降速度达到0.1毫米/天时,采取的措施为:
立即停止基坑开挖,加强基坑支护;
停止降水作业,然后在围护结构外围的适当位置实施压力注浆进行有效隔水;
加强措施为在基坑周边5.0米范围内采用注浆进行加固土体,地面注浆材料采用纯水泥浆,注浆压力0.5~1.0兆帕,土体加固深度为8.0米;
邀请有关专家共同制订建筑物的纠偏方案并组织实施。
·突降大雨或暴雨时的指挥控制。立即起动备用水泵抽水,并安排专人不间断观察基坑的稳定情况。
·基坑坑底隆起指挥控制。当发现由于基坑土回弹变形过大,将危及围护结构安全时,一方面应立即停止基坑内土方开挖,同时在坑底加压重材料(如堆砂袋),再在坑内加强深井降水减压,使土体失水固结。
·基坑坍塌事故的指挥控制。发生坍塌事故后,由项目经理负责现场总指挥,发现事故发生的人员应首先高声呼喊,通知现场安全员,由施工现场安全员向项目值班领导和项目安全员汇报,逐级汇报至项目副经理组织紧急应变小组进行现场抢救。组织有关人员清理土方或杂物,如有人员被埋,应首先按部位组织专人抢救,其他组员采取有效措施,防止事故发展扩大,让现场安全负责人随时监护边坡状况,及时清理边坡上堆放的材料,防止造成事故的再次发生。在向有关部门通知抢救的同时,对轻伤人员在现场采取可行的应急抢救,如现场包扎止血等措施,防止受伤人员流血过多造成死亡事故。预先成立的应急小组人员分工,各负其责,重伤人员由其他人员协助送上专用救护车辆或120急救车辆,有程序地处理事故、事件,最大限度地减少人员和财产损失。
·紧急救援的一般原则:以确保人员的安全为第一,其次是控制物资的损失。紧急救援的关键是速度,因为大多数坍塌死亡是窒息死亡,因此,救援时间就是生命。此外,要培养施工人员正确的处险意识,凡发现险情要立刻使用事故报警系统通报,紧急救援响应者必须是紧急工作组成员,其他人员应该撤离至安全区域,并服从紧急工作组成员的指挥。
·急救知识与技术:鉴于深基坑坍塌事故所造成的伤害主要是机械性窒息引起呼吸功能衰竭和颅脑损伤所致中枢神经系统功能衰竭,因此紧急工作组成员必须熟练掌握止血包扎、骨折固定、伤员搬运及心肺复苏等急救知识与技术等。
·具体抢险方案实施:首先应采取坡顶卸载的办法,转运坍塌面附近的施工材料,进行未滑坡区段的监测和保护,严防事故的继续扩大;其次在坍塌处坡脚插入槽钢,逐层沿坡面堆筑砂石袋等保证边坡稳定,并用反铲配合抢险。
(8)恢复生产及应急抢险总结
抢险救援结束后,由监理单位主持,业主、设计、咨询等相关单位参加的恢复生产会,对生产安全事故发生的原因进行分析,确定下一步恢复生产应采取的安全、文明、质量等施工措施和管理措施。项目部主要从以下几个方面进行恢复生产:
·做好事故处理和善后工作,对受害人或受害单位进行慰问,对良性事迹加强报道。
·严格落实、认真学习应急预案,以项目经理为中心,将目标层层分解,责任到队,责任到人。
·健全各组织机构,加强人员管理,完善逐级管理制度。完善安全、质量保证体系,健全安全、质量管理组织机构,整个项目形成一套严密完整的安全、质量管理体系,各级充分发挥管理的机能、职能和人的作用。
·依据安全、质量体系有关文件,制订安全、质量检查制度,形成安全、质量的管理依据,做到“有法可依”。严格实施岗位责任制。
·做好技术、试验、测量、机械、施工工艺和后勤等各项保证工作。
·对恢复生产、确保资金投入不受阻。
·确保设计、施工方案可行,符合现场实际情况,可利用现场存有的机械、设备和材料。
·及时调用后备人员和机械设备,进行生产恢复,尽快达到正常生产状态。
(9)预案管理与评审改进
抢险结束和生产恢复后,对应急预案的整个过程进行评审、分析和总结,找出预案中存在的不足,并进行评审及修订,使以后的应急预案更加成熟,遇到紧急情况等能及时处理,将人员伤亡、财产损失降到最低限度。针对施工的变化及预案演练中暴露的缺陷,不断更新和改进应急预案。
4)地下障碍物拆除预案
(1)废弃构筑物拆除
·随着新建构筑物基坑开挖,挖掘机配合、使用液压破碎机拆除基坑范围内的废弃构筑物;对于废弃构筑物深度大于基坑开挖深度的,超深部分使用撼砂的方法回填,保证其符合基坑开挖要求。
·拆除的废弃构筑物如为钢筋混凝土结构,需焊工配合割除构筑物内钢筋,以便拆除机械能进行下一步拆除工作。
·拆除的废弃构筑物由挖掘机配合5吨卡车外运至业主指定位置堆放。
(2)地下管网拆改
·场区内地下存在诸多管网,在基坑开挖过程中,对于发现的地下管网,需联系相关人员确认其使用情况及内部介质,以便进行拆改施工;如遇无法确认的管线,采用打孔的方式探明其内部介质及使用情况。
·如发现的地下管网走向影响多个新建构筑物施工,且将影响下一步的新建管网施工的,使用挖掘机把需拆改管线周围的土全部清理干净,以便施工人员将其全部拆除。
·对于影响施工的在用管线,按照放线要求,确认其拆改长度,由业主及相关人员指定改线走向及拆改时间。
·如地下管网经确认为废弃的,由人工配合挖掘机把拆除部分管网周围的土清理干净,并在割口位置挖施工操作坑,使用焊具先从管线下端开口,以便其内部介质流出,以减少割口施工的危险性。
·管网拆改后,须把割除管线的端口用相应厚度的堵板盲死。
·尽量在焊口位置拆除管网,保证其在拆除后还能用作它用;管网拆改后剩余管材由吊车配合半挂车外运至业主指定位置堆放。
·如因拆改地下管网造成基坑开挖超深的,超深部分使用撼砂回填的方式,以保证基坑开挖符合设计要求。
