目前我国建设工程计价推行工程量清单计价,各地也相继根据要求进行了调整。2018 年8 月1 日起,重庆市开始执行2018 年版系列定额,而《重庆市建设工程费用定额》(CQFYDE—2018)中的建筑安装工程费用项目组成采用工程量清单组价的模式,即由分部分项工程费、措施项目费、其他项目费、规费和税金组成。其中分部分项工程费、可计算工程量的措施项目费(施工技术措施项目费)和其他项目费应采用工程量清单综合单价。
1)清单综合单价的确定依据
工程量清单综合单价的确定依据有工程量清单、消耗量定额、工料单价、费用及利润标准、施工组织设计、招标文件、施工图纸及图纸答疑、现场踏勘情况和计价规范等。
2)工程量清单综合单价的组成
工程量清单综合单价是指完成每个分项工程每个计量单位合格建筑产品所需的全部费用,包括所需的人工费、材料费和工程设备、施工机具使用费,企业管理费、利润及一定范围内的风险费用。
①人工费、材料费和工程设备、施工机具使用费。综合单价中的人工费、材料费和工程设备、施工机具使用费可根据投标单位的企业定额计算确定。但由于目前大多数施工企业还没有自己的企业定额,计算时可参考各地区定额内相应子目的工料机消耗量,乘以人工、材料和工程设备、施工机具等的市场单价进行确定。
②企业管理费、利润。企业管理费和利润可按照相应的计费基数乘以相应的费率计算。
③一定范围内的风险费用。风险费用是指隐含于已标价工程量清单综合单价中,用于化解发承包双方在该工程合同中约定内容和范围内的市场价格波动风险的费用。综合单价中应包括招标文件中划分的应由投标人承担的风险范围及其费用,招标文件中没有明确的,应提请招标人明确。
3)工程量清单综合单价的计算方式和方法
(1)工程量清单综合单价的计算方式
工程量清单综合单价的计算方式主要有以下3 种:
①以消耗量定额为依据,结合竞争需要的政府定额定价;
②以企业定额为依据,结合竞争需要的企业成本定价;
③以分包商报价为依据,结合竞争需要的实际成本定价。
(2)工程量清单综合单价的计算方法
工程量清单综合单价的计算方法分为正算法和反算法两种。
正算法是指工程内容的工程量是清单计量单位的工程量,是定额工程量被清单工程量相除得出的,该工程量乘以定额中的人工、材料和施工机具单价,得出组成综合单价的分项单价,其和即综合单价中人工、材料、机械的单价组成,然后算出企业管理费和利润,组成综合单价。
反算法是指工程内容的工程量是该项目的定额工程量,该工程量乘以消耗的人工、材料和施工机具单价,得出完成该项目的人工费、材料费和施工机具使用费,然后算出企业管理费和利润,组成项目合价,再用合价除以清单工程量即为综合单价。
4)《重庆市建设工程费用定额》(CQFYDE—2018)中的清单综合单价计算程序
①房屋建筑工程、仿古建筑工程、构筑物工程、市政工程、城市轨道交通的盾构工程及地下工程和轨道工程、机械(爆破)土石方工程、房屋建筑修缮工程,综合单价计算程序见表7.19和表7.20。
表7.19 综合单价计算程序表(1)
表7.20 综合单价计算程序表(2)(www.daowen.com)
续表
②装饰工程、通用安装工程、市政安装工程、园林绿化工程、城市轨道交通安装工程、人工土石方工程、房屋安装修缮工程、房屋单拆除工程,综合单价计算程序见表7.21 和表7.22。
表7.21 综合单价计算程序表(3)
续表
表7.22 综合单价计算程序表(4)
【例7.5】 计算《重庆市建设工程费用定额》(CQFYDE—2018)中AE0022 定额子目的清单综合单价,定额节选见表7.23。工料机结算价格按照重庆市建设工程造价管理总站官网发布的2018 年9 月份的相关价格信息(主城地区)计算,具体见表7.24。每立方米C30 混凝土(塑、特、碎5~31.5,坍35~50)配比材料消耗量:水泥32.5R(466 kg)、特细砂(0.392 t)、碎石5~31.5(1.391 t)、水(0.205 m3)。双锥反转出料混凝土搅拌机每台班工料消耗量:机上人工(1.39 工日)、电(43.52 kW·h)。机械综合工定额基价为120 元/工日。计算采用一般计税法。
表7.23 E.1.2.1 矩形柱(编码:010502001)
表7.24 工料机结算信息价(材料为非含税价)
【解】 定额计价表“材料”一栏出现的材料若与机械台班中的燃料动力材料相同,应分别计算其价差,分别计入材料费价差和施工机械费价差项目内。
价差计算结果见表7.25。

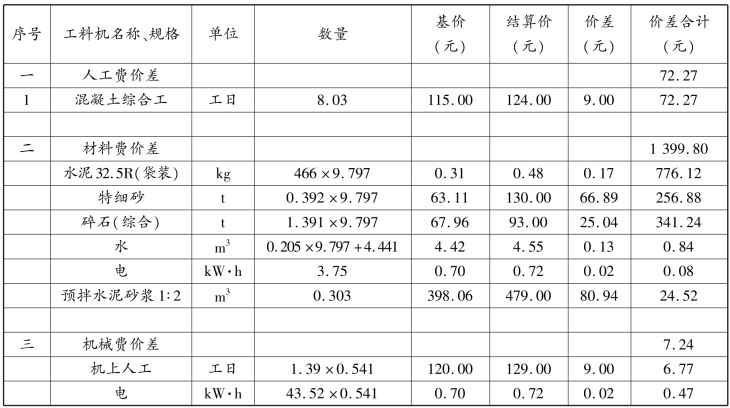

表7.25 价差计算表

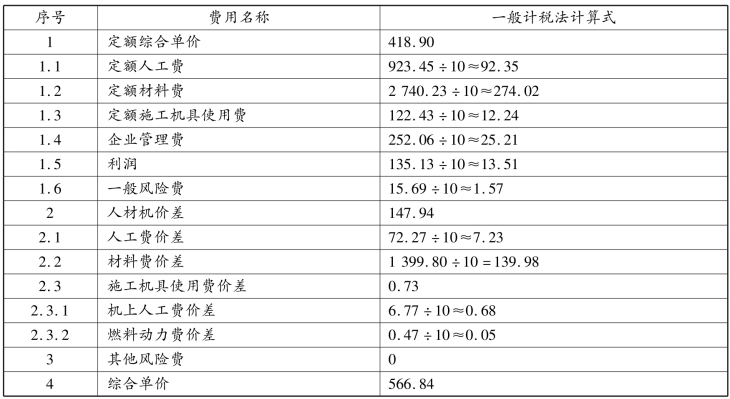

综合单价计算见表7.26。
表7.26 综合单价计算表 单位:元
