1)定额套用的基本步骤
除编制补充定额外,一般将定额套用的步骤大致分为预选、判断和计算3 个步骤。
①预选。根据施工图纸设计的工程项目内容,从定额目录中查出该工程项目所在定额中的位置(章节、页数等),选定相应的预选定额项目编号。
②判断。判断施工图纸设计的工程项目内容与定额规定的内容是否一致,当完全一致时,可直接套用定额项目;若不完全一致,根据定额相关规定可以进行换算时,对定额项目做换算处理。
③计算。将定额编号和定额基价,包括人工费、材料费、施工机具使用费、企业管理费、利润、一般风险费、各种工料机消耗量等计算好后分别填入相应的工程预算表格内。
2)定额套用的基本方法
通常定额的套用有3 种方法:直接套用、换算后套用和编制补充定额项目。
(1)直接套用
当分项工程设计要求的工作内容、技术特征、施工方法、材料规格等与拟套的定额分项工程(定额子目)规定的工作内容、技术特征、施工方法、材料规格等完全相符时,可以直接套用定额。直接套用定额在编制施工图预算时非常常见。
直接套用的另外一种情况是,分项工程设计要求的工作内容、技术特征、施工方法、材料规格等与拟套的定额分项工程(定额子目)规定的工作内容、技术特征、施工方法、材料规格等不完全相符,但根据定额相关规定可以直接套用。
例如某人工挖土方项目,现场土质类别为三类土,根据《重庆市房屋建筑与装饰工程计价定额》(CQJZZSDE—2018)土石方工程章节说明中“一般说明”的第二条“人工及机械土方定额子目是按不同土壤类别综合考虑的,实际土壤类别不同时不作调整……”,则在执行相关人工土石方项目时不因土质类别不同而对定额项目作调整,可以直接套用。
又如在《重庆市房屋建筑与装饰工程计价定额》(CQJZZSDE—2018)措施项目章节的“脚手架工程”说明的第一条提及“本章脚手架是按钢管式脚手架编制的,施工中实际采用竹、木或其他脚手架时,不允许调整”。
诸如此类说明在定额中有很多,它使定额的直接套用的应用范围变得更加广泛,从而方便我们的计算活动。
【例7.1】 某独立基础的垫层尺寸为4.2 m×2.5 m,数量24 个。进行地坑施工时采取人工挖土方式,土质类别为三类土,挖方深度为3.2 m,经计算的总挖方体积为1 820 m3。根据《重庆市房屋建筑与装饰工程计价定额》(CQJZZSDE—2018)确定该项目的定额综合单价合价、各组成部分合价及工料机消耗量。定额节选见表7.12。

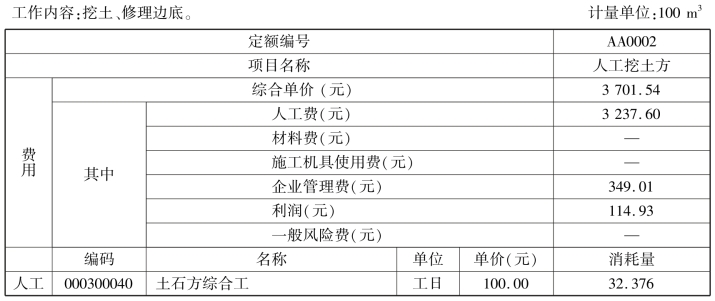

【解】 地坑底面积为4.2×2.5=10.5(m2)<150 m2,该地坑属于基坑范畴,根据挖土方式、挖土深度确定该项目应该执行人工挖基坑项目,深度在4 m 以内,定额编号为AA0009。
项目定额综合单价合价:7 045.01×1 820/100=128 219.182(元)

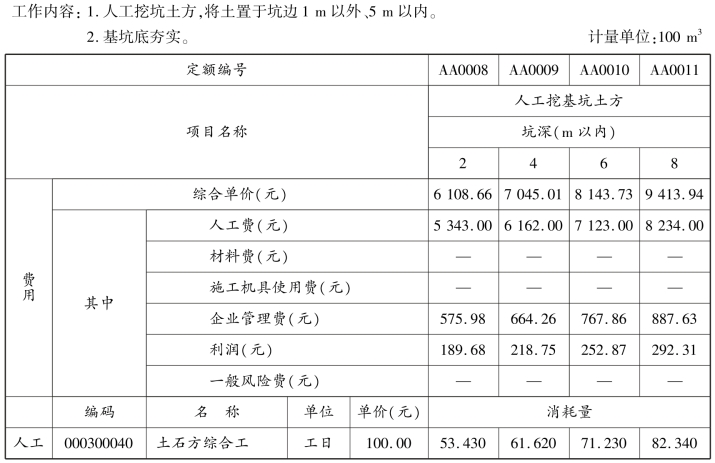

表7.12 A.1.1.5 人工挖基坑土方(编码010101004)
项目定额人工费合计:6 162.00×1 820/100=112 148.40(元)
项目定额企业管理费合计:664.26×1 820/100≈12 089.53(元)
项目定额利润合计:218.75×1 820/100=3 981.25(元)
项目土石方综合工消耗量=61.620×1 820/100=1 121.484(工日)
(2)换算后套用
当施工图纸设计要求与拟套的定额项目的工作内容、技术特征、施工方法、材料规格等不完全相符时,则不能直接套用定额。如果定额规定允许换算,则应按定额规定的换算方法进行换算。经过换算后的定额项目的定额编号,应在原定额编号的右下角或定额编号前注明一个“换”字或“借”字,如定额项目套用其他专业定额子目或定额以往版本项目时应注明一个“借”字。
定额价格换算的基本思路是:根据设计图纸所示分项工程的实际内容,选定某一相近定额子目,按定额规定换入应增加的人工费、材料费和施工机具使用费,减去应扣除的人工费、材料费和施工机具使用费,然后根据费用定额相关费率计算定额综合单价中的企业管理费、利润和一般风险费。计算企业管理费、利润和一般风险费时应注意,若换算过程中定额人工、施工机具使用费(或消耗量)产生变化,将引起企业管理费、利润和一般风险费也发生变化。
下面介绍几种常用的换算方法。
①标准换算。标准换算指的是定额中的自拌混凝土强度等级、砌筑砂浆强度等级、抹灰砂浆配合比以及砂石品种如设计与定额不同时,应根据设计和施工规范要求,按“混凝土及砂浆配合比表”进行换算,但粗骨料的粒径规格不作调整。
需要注意的是,一般情况下定额中采用的水泥强度等级是根据市场生产与供应情况和施工操作规程考虑的,施工中实际采用水泥强度等级不同时不作调整。
此类换算中,自拌混凝土、砂浆在相应定额子目中的消耗量在换算前后保持不变。此外,由于该类换算中产生价格变动的仅仅是定额材料费,而作为计取企业管理费、利润和一般风险费的定额人工费或定额人工费与施工机具使用费之和并未发生变化,故此类换算实质上只是由于定额材料费的变化而引起的定额综合单价的变化。
进行标准换算时,需要将《重庆市房屋建筑与装饰工程计价定额》(CQJZZSDE—2018)与《重庆市建设工程混凝土及砂浆配合比表》(CQPHBB—2018)配合使用。如果需要在工料机分析中计算机械台班费中各组成部分费用及机上人工、燃料动力消耗量时,还需要与《重庆市建设工程施工机械台班定额》(CQJXDE—2018)配套使用。
换算后的定额材料费可按下列公式计算:
换算后的定额材料费=换算前定额材料费+(换入材料单价-换出材料单价)×材料定额消耗量
换算后的定额综合单价可按下列公式计算:
换算后的定额综合单价=换算前定额综合单价+(换入材料单价-换出材料单价)×材料定额消耗量
【例7.2】 某实心砖墙(直形墙),标准砖砌筑,标准砖尺寸为200 mm×95 mm×53 mm,胶结材料为M7.5 混合砂浆,砂浆现场拌制,计算工程量为30 m3。请计算该项目定额综合单价合价(包括合价的组成),并对项目做工料机分析。定额节选见表7.13、表7.14 和表7.15。

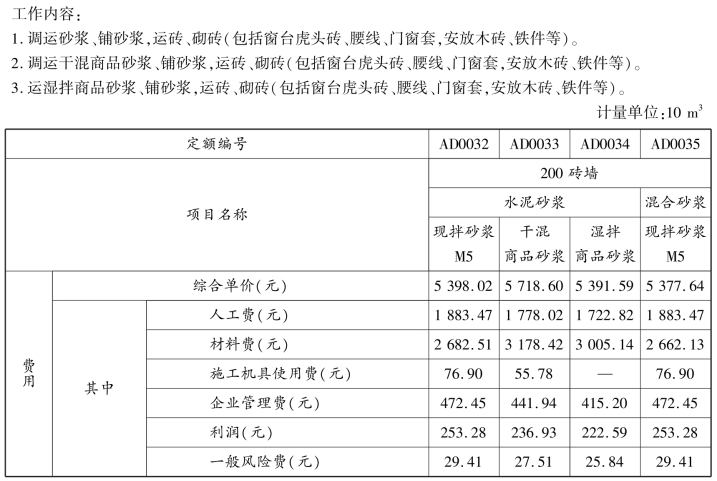

表7.13 D.1.3 实心砖墙(编码:010401003)
续表

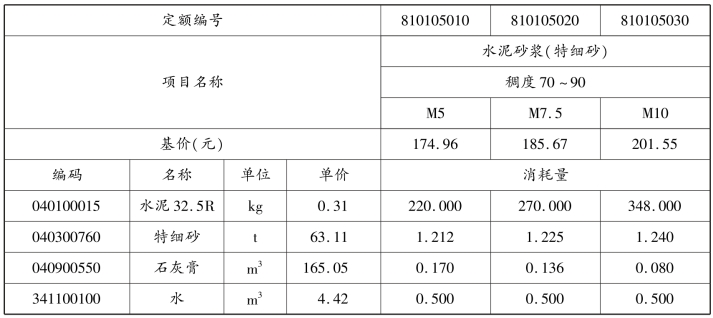

表7.14 特细砂砌筑砂浆 计量单位:m3
表7.15 砂浆机械

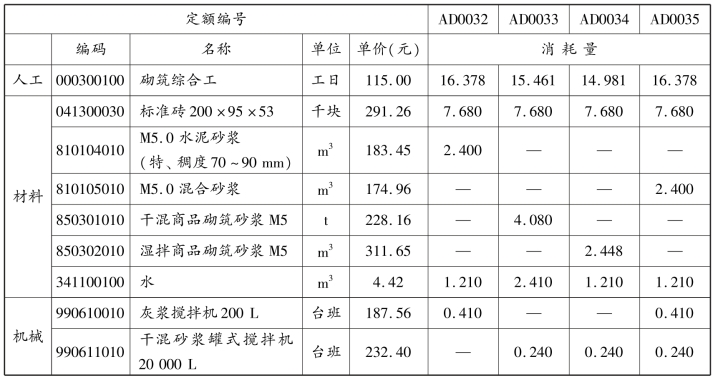

【解】 分析:根据题目给定的条件,应该选择200 mm 厚砖墙、混合砂浆砌筑、现拌砂浆项目,定额编号为AD0035,但该项目砂浆强度等级为M5,题目条件为M7.5,根据定额规定可以进行换算。
换算后的材料费:2 662.13+(185.67-174.96)×2.4≈2 687.83(元/10 m3)
换算后的定额综合单价:5 377.64+(185.67-174.96)×2.4≈5 403.34(元/10 m3)
项目定额综合单价合价:5 403.34×30/10=16 210.02(元)
项目定额人工费合计:1 883.47×30/10=5 650.41(元)
项目定额材料费合计:2 687.83×30/10=8 063.49(元)
项目定额施工机具使用费合计:76.90×30/10=230.7(元)
项目定额企业管理费合计:472.45×30/10=1 417.35(元)
项目定额利润合计:253.28×30/10=759.84(元)
项目定额一般风险费合计:29.41×30/10=88.23(元)
项目砌筑综合工消耗量:16.378×30/10=49.134(工日)
项目标准砖消耗量:7.680×30/10=23.04(千块)(www.daowen.com)
项目M7.5 混合砂浆消耗量:2.4×30/10=7.2(m3)
7.2 m3的M7.5 混合砂浆各种材料消耗量如下:
水泥32.5R:270.000×2.4×30/10=1 944.000(kg)
特细砂:1.225×2.4×30/10=8.820(t)
石灰膏:0.136×2.4×30/10≈0.979(m3)
水:0.500×2.4×30/10=3.600(m3)
项目水消耗量:1.210×30/10=3.630(m3)

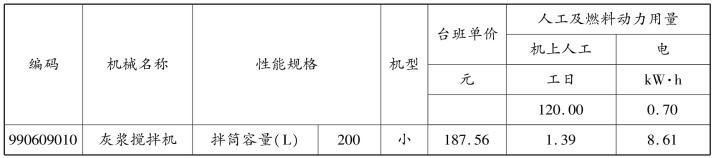

项目灰浆搅拌机200 L 消耗量:0.410×30/10=1.23(台班)
项目灰浆搅拌机台班中人工、燃料动力消耗量为:
机上人工:1.39×0.410×30/10≈1.71(工日)
电:8.61×0.410×30/10≈10.59(kW·h)
②系数换算法。系数换算法是根据定额规定的系数,对定额项目中的人工、材料、机械等消耗量进行调整的一种方法。其换算主要依据相关定额说明或工程量计算规则进行。
【例7.3】 人工挖沟槽土方(槽深2 m 以内)项目(定额编号为AA0004),定额计量单位为100 m3,定额综合单价为5 753.09 元,其中:定额人工费为5 032.00 元、企业管理费为542.45元、利润为178.64 元,定额土石方综合工消耗量为50.32 工日。请计算人工挖湿土时该项目的定额综合单价及工料机消耗量。
【解】 根据《重庆市房屋建筑与装饰工程计价定额》(CQJZZSDE—2018)土石方工程章节中相关说明“人工土方定额子目是按干土编制的,如挖湿土时,人工乘以系数1.18”进行计算。
换算后相关费用及其消耗量如下:
定额人工费:5 032.00×1.18=5 937.76(元/100 m3)
定额企业管理费:542.45×1.18≈640.09(元/100 m3)
定额利润:178.64×1.18≈210.80(元/100 m3)
定额综合单价:5 937.76+640.09+210.80=6 788.65(元/100 m3)
定额土石方综合工:50.32×1.18≈59.38(工日)
【例7.4】 页岩空心砖围墙,水泥砂浆M5(现拌)砌筑。根据《重庆市房屋建筑与装饰工程计价定额》(CQJZZSDE—2018)砌筑工程章节中相关说明“围墙采用多孔砖等其他砌体材料砌筑时,按相应材质墙体子目执行,人工乘以系数1.5,砌体材料乘以系数1.07,砂浆乘以系数0.95,其余不变”,计算该空心砖墙的定额综合单价和工料机消耗量。定额节选见表7.16。

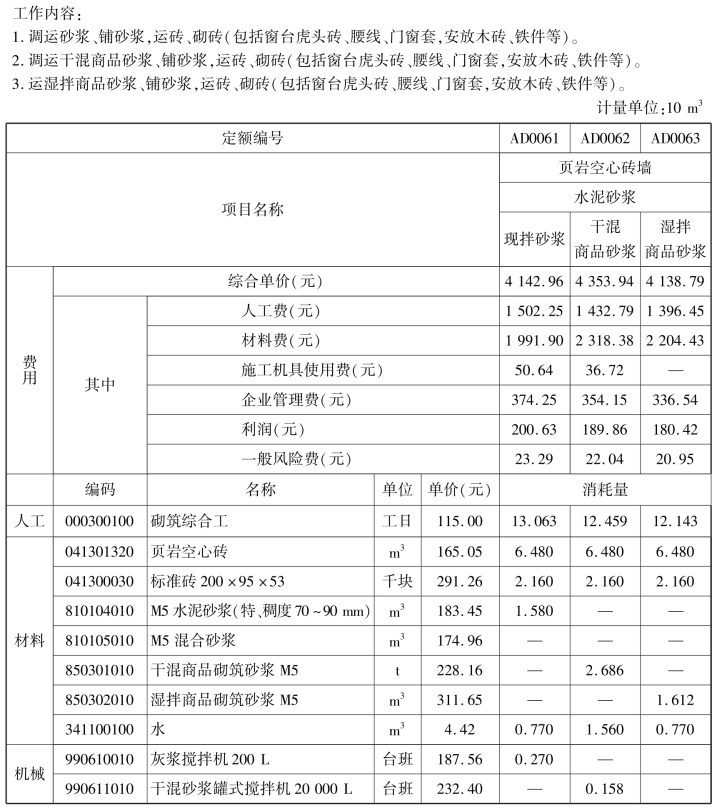

表7.16 D.1.5 空心砖墙(编码:010401005)
【解】 选择AD0061 作为换算基础,换算后的工料机消耗量为:
砌筑综合工:13.063×1.5≈19.595(工日)
页岩空心砖:6.480×1.07≈6.934(m3)
标准砖(200×95×53):2.160×1.07≈2.311(千块)
M5 水泥砂浆:1.580×0.95=1.501(m3)
水:0.770 m3(未变)
灰浆搅拌机(200 L):0.270 台班
换算后定额综合单价相关费用计算如下:
人工费:13.063×1.5×115.00≈2 253.37(元/10 m3)
材料费:6.480×1.07×165.05+2.160×1.07×291.26+1.580×0.95×183.45+0.770×4.42≈2 096.31(元/10 m3)
施工机具使用费:50.64(元/10 m3)(未变)
查工程费用标准(见表7.2,一般计税法、公共建筑工程)得到:企业管理费费率为24.10%,利润率为12.92%,一般风险费费率为1.5%。
企业管理费:(2 253.37+50.64)×24.10%≈555.27(元/10 m3)
利润:(2 253.37+50.64)×12.92%≈297.68(元/10 m3)
一般风险费:(2 253.37+50.64)×1.5%≈34.56(元/10 m3)
定额综合单价:2 253.37+2 096.31+50.64+555.27+297.68+34.56=5 287.83(元/10 m3)
③其他换算。把应该换算的情况除去标准换算和系数换算外的其他换算都归于该分类中,由于该分类中换算情况涉及众多,下面简要介绍其中的几种情况。
a.专业工程性质不同造成的换算。例如《重庆市房屋建筑与装饰工程计价定额》(CQJZZSDE—2018)第一册中的企业管理费、利润的费用标准是按公共建筑工程取定的,使用时应按实际工程和《重庆市建设工程费用定额》(CQFYDE—2018)对应的专业工程分类及费用标准进行调整。
b.增减定额用工、机械台班、材料消耗量的换算。
例如表7.17 的定额节选是有隐含条件的,即人工平基挖土石方定额子目是按深度1.5 m以内编制的,深度超过1.5 m 时,应按照相应规定增加工日。
又如在《重庆市房屋建筑与装饰工程计价定额》(CQJZZSDE—2018)“E 混凝土及钢筋混凝土工程”章节“工程量计算规则”中“经批准的施工组织设计必须采用特种机械吊装构件时,除按规定编制预算外,采用特种机械吊装的混凝土构件综合按10 m3另增加特种机械使用费0.34 台班,列入定额基价”,则是增加机械台班。
再如在《重庆市房屋建筑与装饰工程计价定额》(CQJZZSDE—2018)“L 楼地面工程”章节“说明”中“水磨石整体面层按玻璃嵌条编制,如用金属嵌条时,应取消子目中玻璃消耗量,金属嵌条用量按设计要求计算,执行相应定额子目”,则是材料消耗有减也有增。
表7.17 A.1.1.2 人工挖土方(编码010101002)
上述类似情况在定额中有很多,希望读者加强对定额相关内容的认识与理解。
c.按比例进行的定额换算。如在《重庆市房屋建筑与装饰工程计价定额》(CQJZZSDE—2018)“L 楼地面工程”章节“说明”中“踢脚线均按高度150 mm 编制,如设计规定高度与子目不同时,定额材料消耗量按高度比例进行增减调整,其余不变”,则是按照比例进行换算。
d.构造层厚度不同造成的换算。定额有些项目在编制时是按照常规情况下的构造层厚度进行编制的,实际设计的情况如与定额情况不同时,允许执行相应的增减厚度(数量)来进行调整。例如,表7.18 中首先给出基本厚度子目(AJ0019),为便于调整又给出调整厚度子目(AJA0020)。

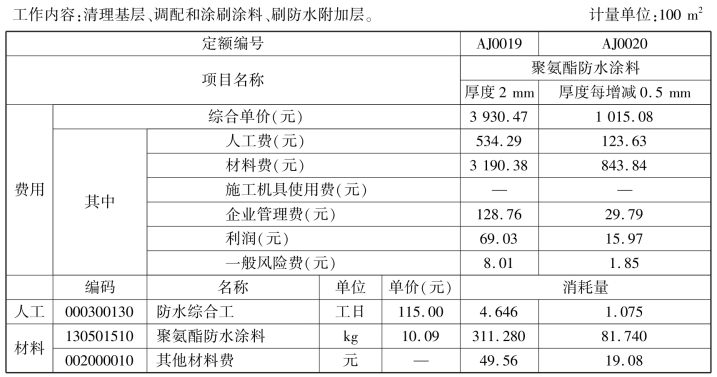

表7.18 J.2.2 涂料防水(编码010902002)
(3)编制补充定额项目
定额缺项时,可由建设、施工、监理单位共同编制一次性补充定额项目。
