【摘要】:②人工及机械土方定额子目是按不同土壤类别综合考虑的,实际土壤类别不同时不作调整;岩石按照不同分类按相应定额子目执行,岩石分类详见表6.2。图6.2基坑示意图⑥松土是未经碾压,堆积时间不超过1 年的土壤。⑦机械不能施工的死角等部分需采用人工开挖时,应按设计或施工组织设计规定计算,如无规定时,按表6.8 计算。⑧机械不能施工的死角等土石方部分,按相应的人工挖土定额子目乘以系数1.5,人工凿石定额子目乘以系数1.2。

基础知识准备|建筑工程计量与计价

1)一般说明

①土壤及岩石定额子目,均按天然密实体积编制。

②人工及机械土方定额子目是按不同土壤类别综合考虑的,实际土壤类别不同时不作调整;岩石按照不同分类按相应定额子目执行,岩石分类详见表6.2。

③干、湿土以地下常水位进行划分,常水位以上为干土、以下为湿土;地表水排出后,土壤含水率<25%的为干土,含水率≥25%的为湿土。

④淤泥指池塘沼泽、水田及沟坑等呈膏质(流动或稀软)状态的土壤,分黏性淤泥与不粘附工具的砂性淤泥。流砂指含水饱和,因受地下水影响而呈流动状态的粉砂土、亚砂土。

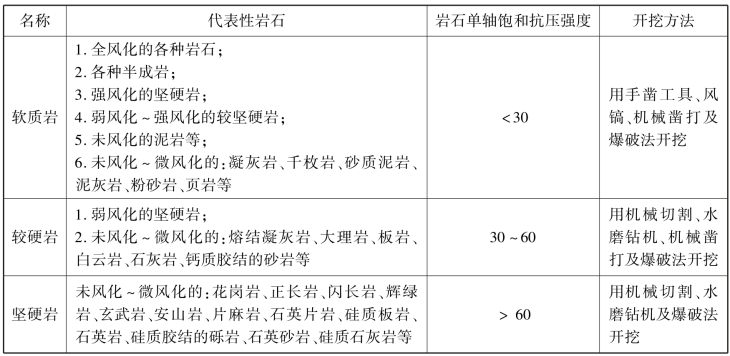

表6.2 岩石分类表 单位:MPa

注:①软质岩综合了极软岩、软岩、较软岩;②岩石分类按代表性岩石的开挖方法或者岩石单轴饱和抗压强度确定,满足其中之一即可。

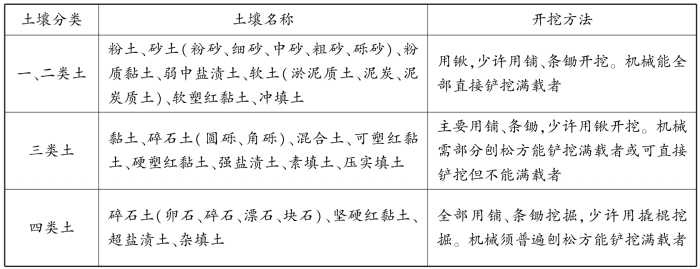

根据《房屋建筑与装饰工程消耗量定额》(TY01-31—2015)确定的土壤分类表,见表6.3。

表6.3 土壤分类表

⑤凡设计图示槽底宽(不含加宽工作面)在7 m 以内,且槽底长大于底宽3 倍以上者,执行沟槽项目。沟槽示意图如图6.1 所示。

图6.1 沟槽示意图

凡长边小于短边3 倍者,且底面积(不含加宽工作面)在150 m2以内,执行基坑定额子目。除上述规定外执行一般土石方定额子目。基坑示意图如图6.2 所示。

图6.2 基坑示意图

⑥松土是未经碾压,堆积时间不超过1 年的土壤。

⑦土方天然密实体积、夯实后体积、松填体积和虚方体积,按表6.4 所列值换算。

表6.4 土方体积折算表

注:本表适用于计算挖填平衡工程量

⑧石方体积折算时,按表6.5 所列值换算。

表6.5 石方体积折算表

注:本表适用于计算挖填平衡工程量。

⑨定额土石方工程章节未包括有地下水时施工的排水费用,发生时按实计算。

⑩平整场地是指平整至设计标高后,在±300 mm 以内的局部就地挖、填、找平;挖填土石方厚度>±300 mm 时,全部厚度按照一般土石方相应规定计算。场地厚度在±300 mm 以内的全挖、全填土石方,按挖、填一般土石方相应定额子目乘以系数1.3。

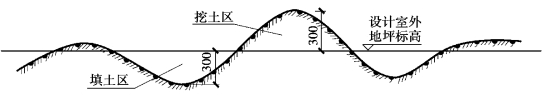

平整场地与挖(填)方间的关系如图6.3 所示。

图6.3 平整场地与挖(填)方关系示意图

2)人工土石方

①人工土方定额子目是按干土编制的,如挖湿土时,人工乘以系数1.18。

②人工平基挖土石方定额子目是按深度1.5 m 以内编制的,深度超过1.5 m 时,按表6.6增加工日。

表6.6 人工平基挖土石方深度超过1.5 m 时增加工日表 单位100 m3(www.daowen.com)

注: 深度在6 m 以上时,在原有深6 m 以内增加工日基础上,土方深度每增加1 m,增加4.5 工日/100 m3;石方深度每增加1 m,增加5.6 工日/100 m3。其增加用工的深度以主要出土方向的深度为准。

③人工挖沟槽、基坑土方,深度超过8 m 时,按8 m 相应定额子目乘以系数1.20;超过10 m时,按8 m 相应定额子目乘以系数1.5。

④人工凿沟槽、基坑石方,深度超过8 m 时,按8 m 相应定额子目乘以系数1.20;超过10 m时,按8 m 相应定额子目乘以系数1.5。

⑤人工挖基坑,深度超过8 m 时,断面小于2.5 m2时执行挖孔桩定额子目,断面大于2.5 m2并小于5 m2时执行挖孔桩定额子目乘以系数0.9。

⑥人工挖沟槽、基坑淤泥、流砂按土方相应定额子目乘以系数1.4。

⑦在挡土板支撑下挖土方,按相应定额子目人工乘以系数1.43。

⑧人工平基、沟槽、基坑石方的定额子目已综合各种施工工艺(包括人工凿打、风镐、水钻、切割),实际施工不同时不作调整。

⑨人工凿打混凝土构件时,按相应人工凿较硬岩定额子目执行;凿打钢筋混凝土构件时,按相应人工凿较硬岩定额子目乘以系数1.8。

⑩人工垂直运输土石方时,垂直高度每1 m 折合10 m 水平运距计算。

⑪人工级配碎石土按外购材料考虑,利用现场开挖土石方作为碎石土回填时,若设计明确要求粒径,需另行增加岩石解小的费用,按人工或机械凿打岩石相应定额乘以系数0.25。

⑫挖沟槽、基坑上层土方深度超过3 m 时,其下层石方按表6.7 增加工日。

表6.7 下层石方增加工日表(挖沟槽、基坑上层土方深度超过3 m 时) 单位100 m3

3)机械土石方

①机械土石方项目是按各类机型综合编制的,实际施工不同时不作调整。

②土石方工程的全程运距,按以下规定计算确定:

a.土石方场外全程运距按挖方区重心至弃方区重心之间的可以行驶的最短距离计算。

b.土石方场内调配运输距离按挖方区重心至填方区重心之间循环路线的1/2 计算。

③人装(机装)机械运土、石渣定额项目中不包括开挖土石方的工作内容。

④机械挖运土方定额子目是按干土编制的,如挖、运湿土时,相应定额子目人工、机械乘以系数1.15。采用降水措施后,机械挖、运土不再乘以系数。

⑤机械开挖、运输淤泥、流砂时,按相应机械挖、运土方定额子目乘以系数1.4。

⑥机械作业的坡度因素已综合在定额内,坡度不同时不作调整。

⑦机械不能施工的死角等部分需采用人工开挖时,应按设计或施工组织设计规定计算,如无规定时,按表6.8 计算。

表6.8 人工挖方工程量计算参考表(人工配合机械开挖时) 单位:%

注:表中所列工程量是指一个独立的施工组织设计所规定范围的挖方总量。

⑧机械不能施工的死角等土石方部分,按相应的人工挖土定额子目乘以系数1.5,人工凿石定额子目乘以系数1.2。

⑨机械碾压回填土石方是以密实度达到85%~90%编制的。如90%<设计密实度≤95%时,按相应机械回填碾压土石方相应定额子目乘以系数1.4;如设计密实度大于95%时,按相应机械回填碾压土石方相应定额子目乘以系数1.6。回填土石方压实定额子目中,已综合了所需的水和洒水车台班及人工。

⑩机械在垫板上作业时,按相应定额子目人工和机械乘以系数1.25,搭拆垫板的人工、材料和辅助机械费用按实计算。

⑪开挖回填区及堆积区的土石方按照土夹石考虑。机械运输土夹石按照机械运输土方相应定额子目乘以系数1.2。

⑫机械挖沟槽、基坑土石方,深度超过8 m 时,其超过部分按8 m 相应定额子目乘以系数1.20;超过10 m 时,其超过部分按8 m 相应定额子目乘以系数1.5。

⑬机械进入施工作业面,上下坡道增加的土石方工程量并入相应定额子目工程量内。

⑭机械凿打平基、槽(坑)石方,施工组织设计(方案)采用人工摊座或者上面有结构物的,应计算人工摊座费用,执行人工摊座相应定额子目乘以系数0.6。

⑮机械挖混凝土、钢筋混凝土执行机械挖石渣相应定额子目。
