1)施工过程的含义及分类

(1)施工过程的含义

施工过程就是在建设工地范围内所进行的生产过程。其最终目的是建造、恢复、改建、移动或拆除工业、民用建筑物和构筑物的全部或一部分。

(2)施工过程分类

对施工过程进行细致分析,能够使我们更深入地确定施工过程各个工序组成的必要性及其顺序的合理性,从而正确制定各个工序所需要的工时消耗。

①根据施工过程组织上的复杂程度,可以分解为工序、工作过程和综合工作过程。

a.工序是在组织上不可分割,在操作过程中其技术又属于同类的施工过程。工序的特征是工作者不变,劳动对象、劳动工具和工作地点也不变。

从施工的技术操作和组织观点来看,工序是工艺方面最简单的施工过程。但从劳动过程的观点来看,工序又可以分解为更小的组成部分:操作和动作。操作本身又包括了最小的组成部分——动作。而动作又是由许多动素组成的,动素是人体动作的分解。施工过程、工序、操作、动作和动素的关系如图3.2 所示。

图3.2 施工过程的组成

在编制施工定额时,工序是基本的施工过程,是主要的研究对象。

b.工作过程是由同一工人或同一小组完成的在技术操作上相互有机联系的工序的综合体。其特点是人员编制不变,工作地点不变,而材料和工具则可以变换。例如,砌墙和勾缝、抹灰和粉刷。

c.综合工作过程是同时进行的,在组织上有机联系在一起并且最终能获得一种产品的施工过程的总和。例如,砌砖墙这一综合工作过程,由调制砂浆、运砂浆、运砖、砌墙等工作过程构成,最终形成一定数量的砖墙。

②按照工艺特点,施工过程可以分为循环施工过程和非循环施工过程两类。

2)工作时间分类

研究施工中的工作时间的最主要目的是确定施工的时间定额和产量定额,其前提是对工作时间按其消耗性质进行分类,以便研究工时消耗的数量及其特点。

工作时间指的是工作班延续时间。例如,8 小时工作制的工作时间就是8 小时,午休时间不包括在内。对工作时间消耗的研究可以分为两个系统进行,即工人工作时间消耗和工人所使用的机器工作时间消耗。

(1)工人工作时间消耗的分类

工人在工作班内消耗的工作时间,按其消耗的性质,基本可以分为必需消耗的时间和损失时间两大类,如图3.3 所示。

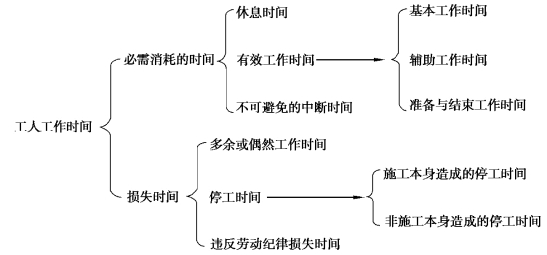

图3.3 工人工作时间的分类

①必需消耗的时间是指工人在正常施工条件下,为完成一定合格产品(工作任务)所消耗掉的时间。它是制定定额的主要依据,包括休息时间、有效工作时间和不可避免的中断时间。

a.休息时间是工人在工作过程中为恢复体力所必需的短暂休息和生理需要的时间消耗。休息时间的长短和劳动条件、劳动强度、劳动性质、劳动危险性等有密切关系。

b.有效工作时间是从生产效果来看与产品生产直接有关的时间消耗,包括基本工作时间、辅助工作时间、准备与结束工作时间。

·基本工作时间:工人完成能生产一定产品的施工工艺过程所消耗的时间。基本工作时间的长短和工作量大小成正比。

·辅助工作时间:为保证基本工作能顺利完成所消耗的时间。在辅助工作时间里,不能使产品的形状大小、性质或位置发生变化。辅助工作时间的长短与工作量大小有关。

·准备与结束工作时间:执行任务前或任务完成后所消耗的工作时间。准备和结束工作时间的长短与所担负的工作量大小无关,但和工作内容有关。

c.不可避免的中断时间是由施工工艺特点引起的工作中断所必需的时间。与施工工艺特点有关的工作中断时间应包括在定额时间内,但应尽量缩短此项时间消耗。(www.daowen.com)

②损失时间是指与产品生产无关,而与施工组织和技术上的缺点有关,与工人在施工过程中的个人过失或某些偶然因素有关的时间消耗,包括多余或偶然工作时间、停工时间、违反劳动纪律损失时间。

a.多余工作就是工人进行了任务以外而又不能增加产品数量的工作,如重砌质量不合格的墙体。多余工作的工时损失不应计入定额时间中。偶然工作也是工人在任务外进行的工作,但能够获得一定产品,如抹灰工不得不补上偶然遗留的墙洞等。由于偶然工作能获得一定产品,拟定定额时要适当考虑它的影响。

b.停工时间是工作班内停止工作造成的工时损失。停工时间按其性质可分为施工本身造成的停工时间和非施工本身造成的停工时间两种。施工本身造成的停工时间是由于施工组织不善、材料供应不及时、工作面准备工作做得不好、工作地点组织不良等情况引起的停工时间。非施工本身造成的停工时间是由于水源、电源中断引起的停工时间。前一种情况在拟定定额时不应该计算,后一种情况在拟定定额时则应给予合理的考虑。

c.违反劳动纪律损失时间是指工人在工作班开始和午休后的迟到、午饭前和工作班结束前的早退、擅自离开工作岗位、工作时间内聊天或办私事等造成的工时损失。由于个别工人违反劳动纪律而影响其他工人无法工作的时间损失也包括在内。

(2)机器工作时间消耗的分类

机械化施工过程中,对工作时间消耗的分析和研究,除了要对工人工作时间的消耗进行分类研究之外,还需要分类研究机器工作时间的消耗。机器工作时间的消耗,按其性质分为必需消耗的时间和损失时间两大类,如图3.4 所示。

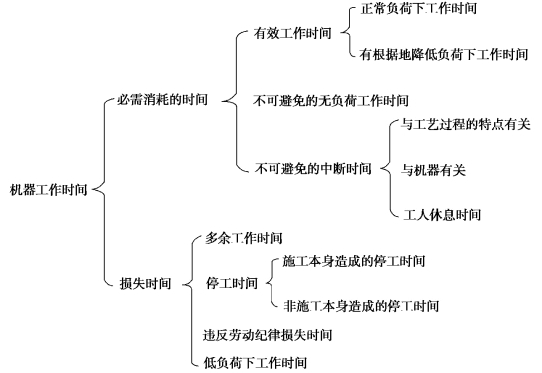

图3.4 机器工作时间分类图

①在必需消耗的时间里,包括有效工作时间、不可避免的无负荷工作时间和不可避免的中断时间三项。而在有效工作时间中又包括正常负荷下的工作时间、有根据地降低负荷下的工作时间。

a.正常负荷下的工作时间是指机器在与机器说明书规定的额定负荷相符的情况下进行工作的时间。

b.有根据地降低负荷下的工作时间是指在个别情况下,由于技术上的原因,机器在低于其计算负荷下工作的时间。例如,汽车运输质量轻而体积大的货物时,不能充分利用汽车的载重吨位,因而不得不降低其计算负荷。

c.不可避免的无负荷工作时间是由施工过程的特点和机械结构的特点造成的机械无负荷工作时间。例如,筑路机在工作区末端调头等就属于此项工作时间的消耗。

d.不可避免的中断时间是与工艺过程的特点、机器的使用和保养、工人休息有关的中断时间。

·与工艺过程的特点有关的不可避免中断时间有循环的和定期的两种。循环的不可避免中断是在机器工作的每一个循环中重复一次,如汽车装货和卸货时的停车;定期的不可避免中断是经过一定时期重复一次,如把灰浆泵由一个工作地点转移到另一工作地点时的工作中断。

·与机器有关的不可避免中断时间是由于工人进行准备与结束工作或辅助工作时,机器停止工作而引起的中断工作时间。它是与机器的使用与保养有关的不可避免中断时间。

·工人休息时间前面已经作了说明。这里要注意的是,应尽量利用与工艺过程有关的和与机器有关的不可避免中断时间进行休息,以充分利用工作时间。

②损失时间包括多余工作时间、停工时间、违反劳动纪律损失时间和低负荷下工作时间。

a.机器的多余工作时间,一是机器进行任务内和工艺过程内未包括的工作而延续的时间,如工人没有及时供料而使机器空运转的时间;二是机器在负荷下所做的多余工作,如混凝土搅拌机搅拌混凝土时超过规定搅拌时间,即属于多余工作时间。

b.机器的停工时间,按其性质可分为施工本身造成和非施工本身造成的停工时间。前者是由于施工组织得不好而引起的停工现象,后者是由于气候条件所引起的停工现象。

c.违反劳动纪律损失时间是指由于工人迟到、早退或擅离岗位等原因引起的机器停工时间。

d.低负荷下工作时间是由于工人或技术人员的过错造成的施工机械在降低负荷情况下工作的时间。

(3)计时观察方法的分类

对施工过程进行观察测时,计算实物和劳务产量,记录施工过程所处的施工条件和确定影响工时消耗的因素,是计时观察法的三项主要内容和要求。计时观察法的种类有很多,最主要的有以下几种:

①测时法:主要适用于测定定时重复的循环工作的工时消耗,是精确度比较高的一种计时观察法,不研究工人休息、准备与结束即其他非循环的工作时间。

②写实记录法:一种研究各种性质的工作时间消耗的方法,包括基本工作时间、辅助工作时间、不可避免中断时间、准备与结束时间以及各种损失时间。写实记录法在实际中得到了广泛应用。

③工作日写实法:一种研究整个工作班内的各种工时消耗的方法,在我国是一种采用较广的编制定额的方法。运用工作日写实法主要有两个目的:一是取得编制定额的基础资料;二是检查定额的执行情况,找出缺点,改进工作。
