建筑工程计量与计价:工程定额体系

时间:2023-09-23 理论教育 版权反馈
【摘要】:时间定额与产量定额互为倒数。施工定额是以某一施工过程或基本工序作为研究对象,是用来表示生产产品数量与生产要素消耗综合关系的定额。概算定额是编制扩大初步设计概算,确定建设项目投资额的依据。建筑工程定额是根据国家一定时期的管理体系和管理制度,依据定额的不同用途和适用范围,由国家指定机构按照一定程序编制,并按照规定程序审批和颁发执行。

建筑工程计量与计价:工程定额体系

工程定额是一个综合概念,是工程造价计价和管理中各类定额的总称,可以按照不同的原则和方法对它进行分类。

1)按定额反映的生产要素消耗内容分类

(1)劳动消耗定额

劳动消耗定额简称劳动定额(也称为人工定额),是指在正常的施工技术和组织条件下,完成规定计量单位合格的建筑安装产品所消耗的人工工日的数量标准。劳动定额的主要表现形式是时间定额,但同时也表现为产量定额。时间定额与产量定额互为倒数。

(2)材料消耗定额

材料消耗定额简称材料定额,是指在正常的施工技术和组织条件下,完成规定计量单位合格的建筑安装产品所消耗的原材料、成品、半成品、构配件、燃料,以及水、电等动力资源的数量标准。

(3)机械消耗定额

机械消耗定额是以一台机械一个工作班为计量单位,所以又称为机械台班定额。机械消耗定额是指在正常的施工技术和组织条件下,完成规定计量单位合格的建筑安装产品所消耗的施工机械台班的数量标准。机械消耗定额的主要表现形式是机械时间定额,同时也以产量定额表现。

2)按定额的编制程序和用途分类

(1)施工定额

施工定额是完成一定计量单位的某一施工过程或基本工序所需消耗的人工、材料和机械台班数量标准。施工定额是施工企业(建筑安装企业)为组织生产和加强管理在企业内部使用的一种定额,属于企业定额的性质。施工定额是以某一施工过程或基本工序作为研究对象,是用来表示生产产品数量与生产要素消耗综合关系的定额。为了适应组织生产和管理的需要,施工定额的项目划分很细,是工程定额中分项最细、定额子目最多的一种定额,也是工程定额中的基础性定额。

(2)预算定额

预算定额是指在正常的施工条件下,完成一定计量单位合格分项工程和结构构件所需消耗的人工、材料、施工机械台班数量及其费用标准。它是一种计价性定额。从编制程序上看,预算定额是以施工定额为基础综合扩大编制的,同时它也是编制概算定额的基础。

(3)概算定额

概算定额是指完成单位合格扩大分项工程或扩大结构构件所需消耗的人工、材料、施工机械台班的数量及其费用标准。它也是一种计价性定额。概算定额是编制扩大初步设计概算,确定建设项目投资额的依据。概算定额的项目划分粗细与扩大初步设计的深度相适应,一般是在预算定额的基础上综合扩大而成的,每一综合分项概算定额都包含了数项预算定额。

(4)概算指标

概算指标是指以单位工程为对象,反映完成一个规定计量单位建筑安装产品的经济消耗指标。概算指标是概算定额的扩大与合并,是以更为扩大的计量单位来编制的。概算指标的内容包括人工、机械台班、材料定额3 个基本部分,同时还列出了各结构分部的工程量及单位建筑工程(以体积计或面积计)的造价,是一种计价定额。

(5)投资估算指标

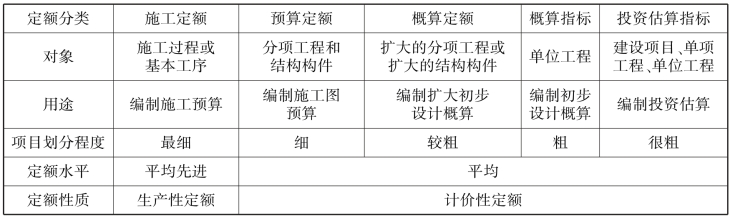

投资估算指标是指以建设项目、单项工程、单位工程为对象,反映建设总投资及其各项费用构成的经济指标。它是在项目建议书可行性研究阶段编制投资估算、计算投资需要量时使用的一种定额。它的概略程度与可行性研究阶段相适应。投资估算指标往往根据历史的预、决算资料和价格变动等资料编制,但其编制基础仍然离不开预算定额、概算定额。上述各种定额的相互联系可参见表3.1。

表3.1 各种定额间关系的比较

3)按专业性质划分

由于工程建设涉及众多专业,不同的专业所包含的内容也不同,因此就确定人工、材料和机械台班消耗数量标准的工程定额来说,也需要按不同的专业分别进行编制和执行。

建筑工程定额按专业对象分为建筑与装饰工程定额、市政工程定额、房屋修缮工程定额、铁路工程定额、公路工程定额、矿山井巷工程定额、水工工程定额、土地整理定额等。(www.daowen.com)

安装工程定额按专业对象分为电气设备安装工程定额、机械设备安装工程定额、热力设备安装工程定额、通信设备安装工程定额、化学工业设备安装工程定额、工业管道安装工程定额、工艺金属结构安装工程定额等。

4)按主编单位和管理权限分类

①全国统一定额:由国家建设行政主管部门综合全国工程建设中技术和施工组织管理的情况编制,并在全国范围内适用的定额。

②行业统一定额:考虑各行业间专业工程技术的特点,以及施工生产和管理水平而编制,一般只在本行业和相同专业性质的范围内使用。

③地区统一定额:包括省、自治区、直辖市定额。地区统一定额主要是考虑地区性特点,在全国统一定额的基础上作适当调整和补充编制的。

④企业定额:是施工单位根据本企业的施工技术、机械装备和管理水平编制的人工、施工机械台班和材料等的消耗标准。企业定额在企业内部使用。企业定额水平一般应高于国家现行定额,才能满足生产技术发展、企业管理市场竞争的需要。在工程量清单计价方式下,企业定额作为施工企业进行工程投标报价的计价依据,正发挥着越来越重要的作用。

⑤补充定额:是指随着设计、施工技术的发展,在现行定额不能满足需要的情况下,为了补充缺陷所编制的定额。补充定额只能在指定的范围内使用,可以作为以后修订定额的基础。

5)按投资的费用性质分类

(1)建筑工程定额

建筑工程定额是指在正常施工条件下,完成单位合格产品所必须消耗的人工、材料、机械台班的数量标准。这种量的规定,反映出完成建设工程中的某项合格产品与各种生产消耗之间特定的数量关系。建筑工程定额是根据国家一定时期的管理体系和管理制度,依据定额的不同用途和适用范围,由国家指定机构按照一定程序编制,并按照规定程序审批和颁发执行。

(2)设备安装工程定额

设备安装工程定额是设备安装工程的施工定额、预算定额、概算定额与概算指标的统称。设备安装工程是对需要安装的设备进行定位、组合、校正、调试等工作的工程。在工业项目中,机械设备安装和电气设备安装占有很重要的地位。在非生产性的建设项目中,由于城市生活和城市设施的日益现代化,设备安装工程也在不断增加,所以设备安装工程定额也是工程建设定额的重要组成部分。

(3)建筑安装工程费用定额

建筑安装工程费用定额是建筑安装工程造价的重要计价依据,一般以某个或某几个变量为计算基础,是用于确定专项费用计算标准的经济文件,包括措施费费用定额、间接费定额。

①措施费费用定额是指为完成工程项目施工,发生于该工程施工前和施工过程中非工程实体项目的费用。措施费包括环境保护费,文明施工费,安全施工费,临时设施费,夜间施工费,二次搬运费,大型机械设备进出场及安拆费,混凝土、钢筋混凝土模板及支架费,脚手架费等。它是编制施工图预算和概算的依据。

②间接费定额是指与建筑安装施工生产的个别产品无关,而为企业生产全部产品所必需,为维持施工企业的经营管理活动所必需发生的各项费用开支标准。由于间接费中许多费用的发生和施工任务的大小没有直接关系,所以通过间接费定额管理,有效控制间接费的发生是十分必要的。

(4)工器具购置费用定额

工器具购置费用定额是指为新建或扩建项目投产运转首次配置的工具、器具数量标准。工具和器具是指按照有关规定不够固定资产标准而起劳动手段作用的工具、器具和生产用家具,如翻砂用模型、工具箱、计量器、容器、仪器等。

(5)工程建设其他费用定额

工程建设其他费用定额是独立于建筑安装工程、设备和工器具购置之外的其他费用开支的标准。工程建设的其他费用的发生与整个项目的建设密切相关,一般占项目总投资的10%左右。

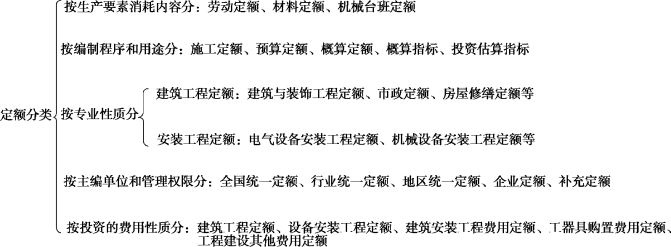

上述定额分类如图3.1 所示。

图3.1 定额分类图
