建设工程风险评价及监理

时间:2023-09-23 理论教育 版权反馈
【摘要】:,n,表示风险事件的数量。在图5.7中,R1、R2、R3为三条不同的等风险量曲线。在采用相对比较法时,建设工程风险导致的损失也将相应划分成重大损失、中等损失和轻度损失,从而在风险坐标上对建设工程风险定位,反映出风险量的大小。

建设工程风险评价及监理

衡量出风险的大小,并对风险进行进一步的分析,即风险评价,亦是风险管理的重要一环。只有对风险有一个确切的风险评价,才有可能做出正确的风险对策,风险评价可以采用定性和定量两种方法来进行。

1.风险量函数

在定量评价建设工程风险时,首要工作是将各种风险的发生概率及其潜在损失定量化,这一工作也称为风险衡量。

为此,需要引入风险量的概念。所谓风险量,是指各种风险的量化结果,其数值大小取决于各种风险的发生概率及其潜在损失。如果以R表示风险量,p表示风险的发生概率,g表示潜在损失,则R可以表示为P和g的函数,即:

式(5.1)反映的是风险量的基本原理,具有一定的通用性,其应用前提是能通过适当的方式建立关于p和g的连续性函数。但是,这一点不是很容易做到的。在风险管理理论和方法中,在多数情况下是以离散形式来定量表示风险的发生概率及其损失,因而风险量R相应地表示为:

式(5.2)中,i=1,2,…,n,表示风险事件的数量。

与风险量有关的另一个概念是等风险量曲线,就是由风险量相同的风险事件所形成的曲线,如图5.7所示。在图5.7中,R1、R2、R3为三条不同的等风险量曲线。不同等风险量曲线所表示的风险量大小与其与风险坐标原点的距离成正比,即距原点越近,风险量越小;反之,则风险量越大。因此,R1<R2<R3

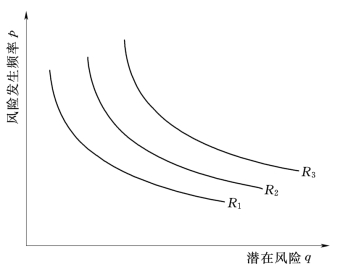

图5.7 等风险量曲线图

2.风险损失的衡量

风险损失的衡量就是定量确定风险损失值的大小。建设工程风险损失包括以下几方面:

(1)投资风险。投资风险导致的损失可以直接用货币形式来表现,即法规、价格、汇率利率等的变化或资金使用安排不当等风险事件引起的实际投资超出计划投资的数额。

(2)进度风险。进度风险导致的损失由以下部分组成:

1)货币的时间价值。进度风险的发生可能会对现金流动造成影响,在利率的作用下,引起经济损失。

2)为赶上计划进度所需的额外费用。包括加班的人工费机械使用费和管理费等一切因追赶进度所发生的非计划费用。

3)延期投入使用的收入损失。这方面损失的计算相当复杂,不仅仅是延误期间内的收入损失,还可能由于产品投入市场过迟而失去商机,从而大大降低市场份额,因而这方面的损失有时是相当巨大的。

(3)质量风险。质量风险导致的损失包括事故引起的直接经济损失,以及修复和补救等措施发生的费用以及第三者责任损失等,可分为以下几个方面:

1)建筑物、构筑物或其他结构倒塌所造成的直接经济损失。

2)复位纠偏、加固补强等补救措施和返工的费用。

3)造成工期延误的损失。

4)永久性缺陷对于建设工程使用造成的损失。

5)第三者责任的损失。

(4)安全风险。安全风险导致的损失包括:

1)受伤人员的医疗费用和补偿费。(www.daowen.com)

2)财产损失,包括材料、设备等财产的损毁或被盗。

3)因引起工期延误带来的损失。

4)为恢复建设工程正常实施所发生的费用。

5)第三者责任损失。

在此,第三者责任损失为建设工程实施期间,因意外事故可能导致的第三者的人身伤亡和财产损失所作的经济赔偿以及必须承担的法律责任。

由以上四方面风险的内容可知,投资增加可以直接用货币来衡量;进度的拖延则属于时间范畴,同时也会导致经济损失;而质量事故和安全事故既会产生经济影响又可能导致工期延误和第三者责任,显得更加复杂。而第三者责任除了法律责任之外,一般都是以经济赔偿的形式来实现的。因此,这四方面的风险最终都可以归纳为经济损失。

3.风险概率的衡量

衡量建设工程风险概率有两种方法:相对比较法和概率分布法。一般而言,相对比较法主要是依据主观概率,而概率分布法的结果则接近于客观概率。

(1)相对比较法。相对比较法由美国风险管理专家RichardProuty提出,表示如下:

1)“几乎是0”:这种风险事件可认为不会发生。

2)“很小的”:这种风险事件虽有可能发生,但现在没有发生并且将来发生的可能性也不大。

3)“中等的”:即这种风险事件偶尔会发生,并且能预期将来有时会发生。

4)“一定的”:即这种风险事件一直在有规律地发生,并且能够预期未来也是有规律地发生。在这种情况下,可以认为风险事件发生的概率较大。

在采用相对比较法时,建设工程风险导致的损失也将相应划分成重大损失、中等损失和轻度损失,从而在风险坐标上对建设工程风险定位,反映出风险量的大小。

(2)概率分布法。概率分布法可以较为全面地衡量建设工程风险。因为通过潜在损失的概率分布,有助于确定在一定情况下哪种风险对策或对策组合最佳。

概率分布法的常见表现形式是建立概率分布表。为此,需参考外界资料和本企业历史资料。外界资料主要是保险公司、行业协会、统计部门等的资料。但是,这些资料通常反映的是平均数字,且综合了众多企业或众多建设工程的损失经历,因而在许多方面不一定与本企业或本建设工程的情况相吻合,运用时需作客观分析。本企业的历史资料虽然更有针对性,更能反映建设工程风险的个别性,但往往数量不够多,有时还缺乏连续性,不能满足概率分析的基本要求。另外,即使本企业历史资料的数量、连续性均满足要求,其反映的也只是本企业的平均水平,在运用时还应当充分考虑资料的背景和拟建工程的特点。由此可见,概率分布表中的数字可能是因工程而异的。

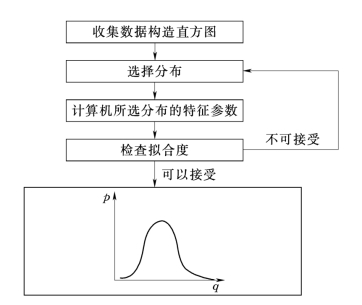

理论概率分布也是风险衡量中经常采用的一种估计方法。即根据建设工程风险的性质分析大量的统计数据,当损失值符合一定的理论概率分布或与其近似吻合时,可由特定的几个参数来确定损失值的概率分布。理论概率分布的模拟过程如图5.8所示。

4.风险评价

在风险衡量过程中,建设工程风险被量化为关于风险发生概率和损失严重性的函数,但在选择对策之前,还需要对建设工程风险量作出相对比较,以确定建设工程风险的相对严重性。

图5.8 模拟理论概率分布过程图

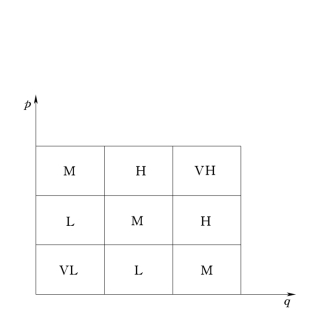

图5.9 风险等级图

等风险量曲线(图5.7)指出,在风险坐标图上,离原点位置越近则风险量越小。

据此,可以将风险发生概率(p)和潜在损失(q)分别分为L(小)、M(中)、H(大)三个区间,从而将等风险量图分为IL、ML、HL、LM、MM、HM、LH、MH、HH九个区域。在这九个不同区域中,有些区域的风险量是大致相等的,如图5.9所示,可以将风险量的大小分成五个等级:①VL(很小);②L(小);③M(中等);④H(大);⑤VH(很大)。
