成都地铁盾构穿越控制技术

1)桥梁注浆预加固

桥墩采取袖阀管注浆加固,注浆采用普通水泥浆液,采用循环注浆方式,通过注浆泵将水泥浆液通过袖阀管均匀地注入土体中。以填充、渗透和挤密等方式,驱走卵石层(含漂石)颗粒间的水分和气体,并填充其位置。通过水泥中所含矿物与土体中的水土分别发生水解、水化反应以及团粒作用等,形成悬浮胶体和团粒,使土体变形能力增加,提高了变形模量,从而防止或减少红光渠桥梁桩基侧移、沉降。注浆完成后及时冲洗袖阀管,盾构通过时进行跟踪注浆。

2)渠底加固

盾构穿越地段覆土较浅,且卵石层(含漂石)透水性强,超方会引起河底沉降,形成漏斗通道,危及盾构施工安全。为避免盾构穿越时透水,渠底采用铺设200 mm厚C20素混凝土+防水卷材+100 mm厚C20细石混凝土进行渠底防渗漏加固处理。

红光渠防渗施工工艺:清除河床底部淤泥平整河床→围堰施工→钢筋网绑扎→200 mm混凝土找平层→铺设土工布→铺设1.5 mm PVC防水板→铺设土工布→100 mm细石混凝土保护层→倒边施工另一侧,如图8-25所示。

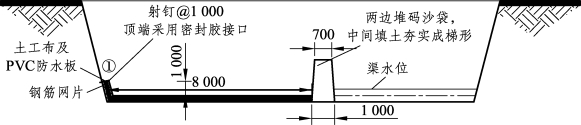

图8-25 红光支渠防渗施工示意

3)加强监控量测

加强施工监控量测工作:当掘进面距离监测断面前后≤20 m时,测量频率为2次/d;当掘进面距离监测断面前后≤50 m时,测量频率为1次/d。(www.daowen.com)

红光渠桥梁变形控制标准及监控量测标准见表8-8。

表8-8 红光渠桥梁变形控制标准及监控量测标准

4)洞内注浆加固

在盾构穿越段采用配筋加强的B型增设注浆孔管片,盾构通过后,及时进行洞内径向注浆,洞内注浆采用水泥单液浆,水灰比为1∶1,注浆压力不大于0.5 MPa。洞内径向加固示意见图8-26。

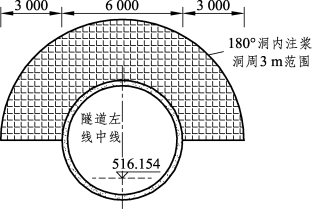

图8-26 洞内径向加固示意

卵石地层(含漂石)盾构穿越桥梁、河流等特殊地段作为盾构施工过程中的重点,其施工控制措施的合理性决定了盾构掘进的安全性和时效性,将是盾构隧道施工发展最主要的研究方向。
