针对成都地铁,以成都地铁3号线9标段及成都地铁6号线3标段盾构机掘进中所采取的刀盘耐磨措施为例:
1)成都地铁3号线土建9标段
成都地铁3号线土建9标段采用的刀盘耐磨措施包括:
①用进口耐磨焊丝对刀盘面板以及空隙部分以格栅的形式堆焊(图4-14),并且在原有的基础上加密堆焊,堆焊高度为1.5~2 cm。

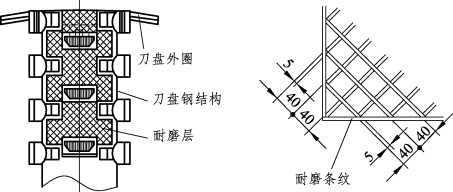

图4-14 刀盘耐磨条纹
②对刀盘面板上有缺陷的部分进行加固补焊。
③拆除并修复全部滚刀,更换合金掉落的切刀和边缘刮刀等。
④对缺损的刀具及紧固件、连接件进行补充或修复,重新焊装的刀座、刀体保证其相对位置的准确性。
⑤对磨损严重的刀盘磨损监测块及时进行更换或堆焊。
⑥个别损坏的刮刀刀座采取气刨后,焊接新的刀座,更换焊接个别磨损严重的切刀保护刀。
2)成都地铁6号线土建3标段(www.daowen.com)
①在成都地铁6号线土建3标段盾构施工中,盾构机出洞到站对刀盘面板修理时,在刀盘、刀座周围焊上足够的耐磨层,以保护刀具和刀座。
②加焊耐磨层时注意刀盘面板渣土的流动性,如果耐磨层突出部分的位置不正确,就易在刀盘上结饼,造成盾构无法正常推进。刀盘、刀具的具体保护方案要根据前方施工地层的情况(如渣土的含泥量、大小卵石的比例等)来确定。但刀盘的中心部分要少做堆焊,以减少结泥饼的风险。
③刀盘外圈梁切口环处为整圈耐磨合金块,可降低刀盘在卵石和砂砾层掘进时渣土对刀盘外圈梁的磨损。泡沫嘴处设有保护刀,滚刀、切刀、刮刀刀座处均焊有合金保护块保护,如图4-15所示。
图4-15 刀盘刀具保护措施
④刀盘设置两处磨损检测装置,可检测一定轨迹区域的滚刀磨损和防止漂石破坏刀盘盘体,如图4-16所示。
图4-16 磨损检测装置
