1.施工准备
(1)拆除旧料
拆除原有植物墙物料,确保正常施工(图5-94、图5-95)。

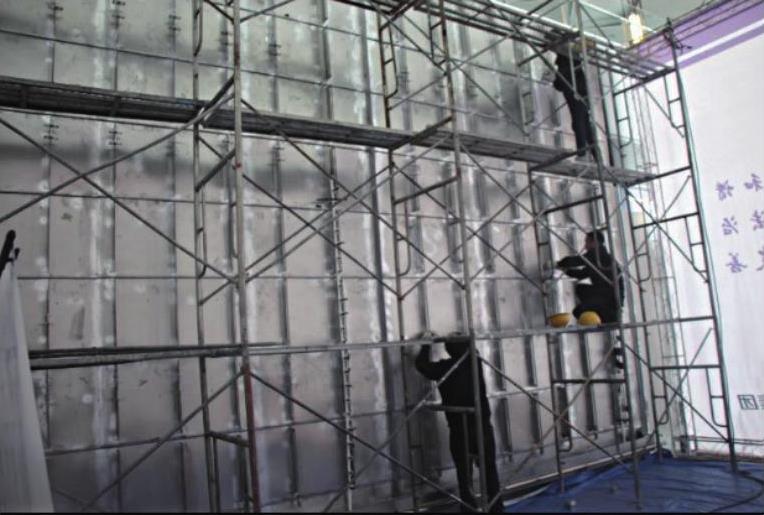

图5-94 施工围挡

图5-95 拆除原有植物墙物料
(2)植物准备
1)根据施工图进行料单核算。
2)选择花房储备植物,按量进行提前杀菌管养(图5-96)。
3)包装植物(图5-97)。
4)放置固定区待用。

图5-96 花房植物
图5-97 包装植物
5)装箱运输时,应错位装箱,避免折损植株及其叶片(图5-98)。
(3)标准种植背筐安装准备
1)根据设计图样列出所需标准种植背筐数量。
2)安装标准种植背筐。
3)将安装完毕的标准种植背筐贴上标签,放置固定区域待用(图5-99)。

图5-98 装箱运输
图5-99 标准种植背筐准备

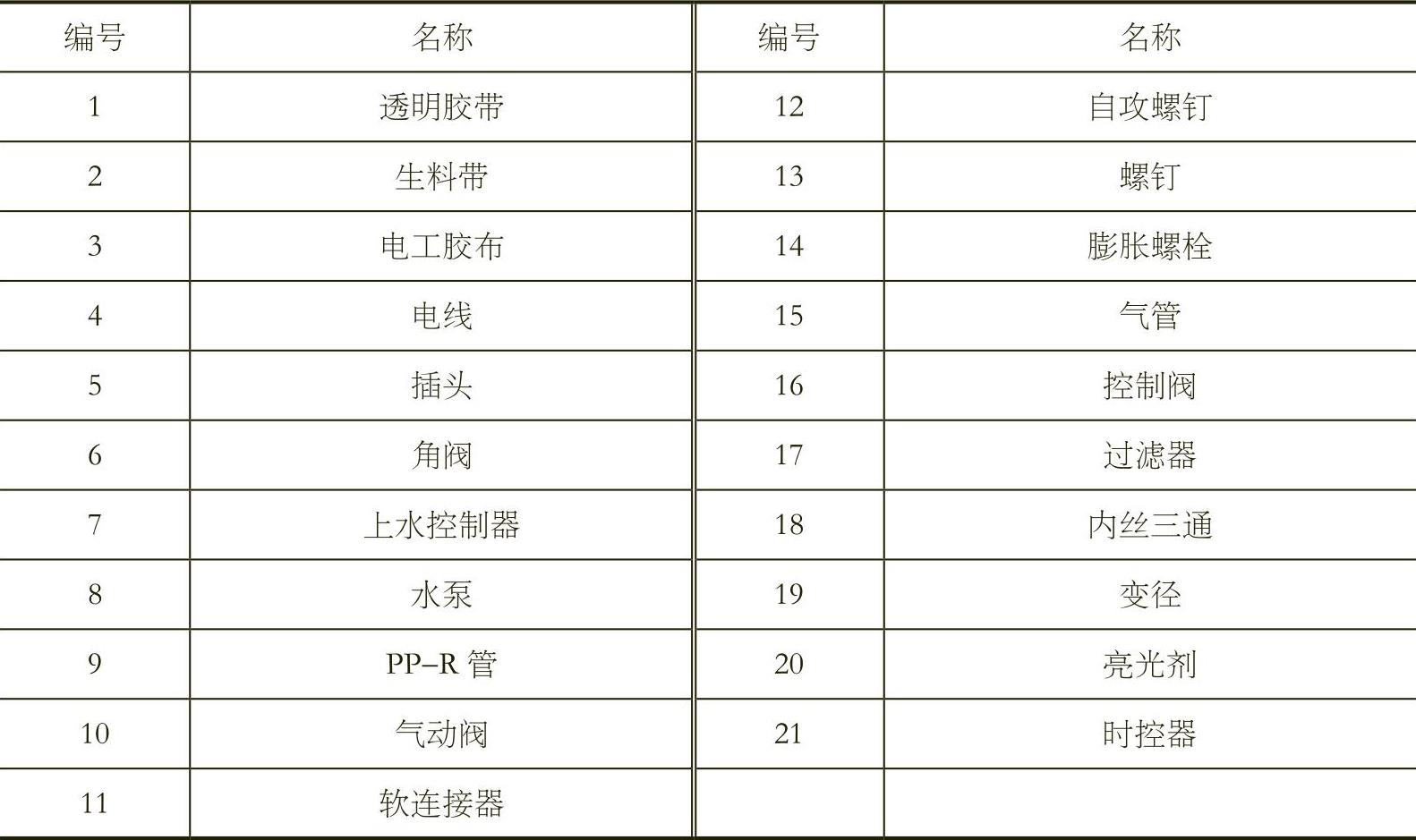

(4)物料准备(表5-3、表5-4)

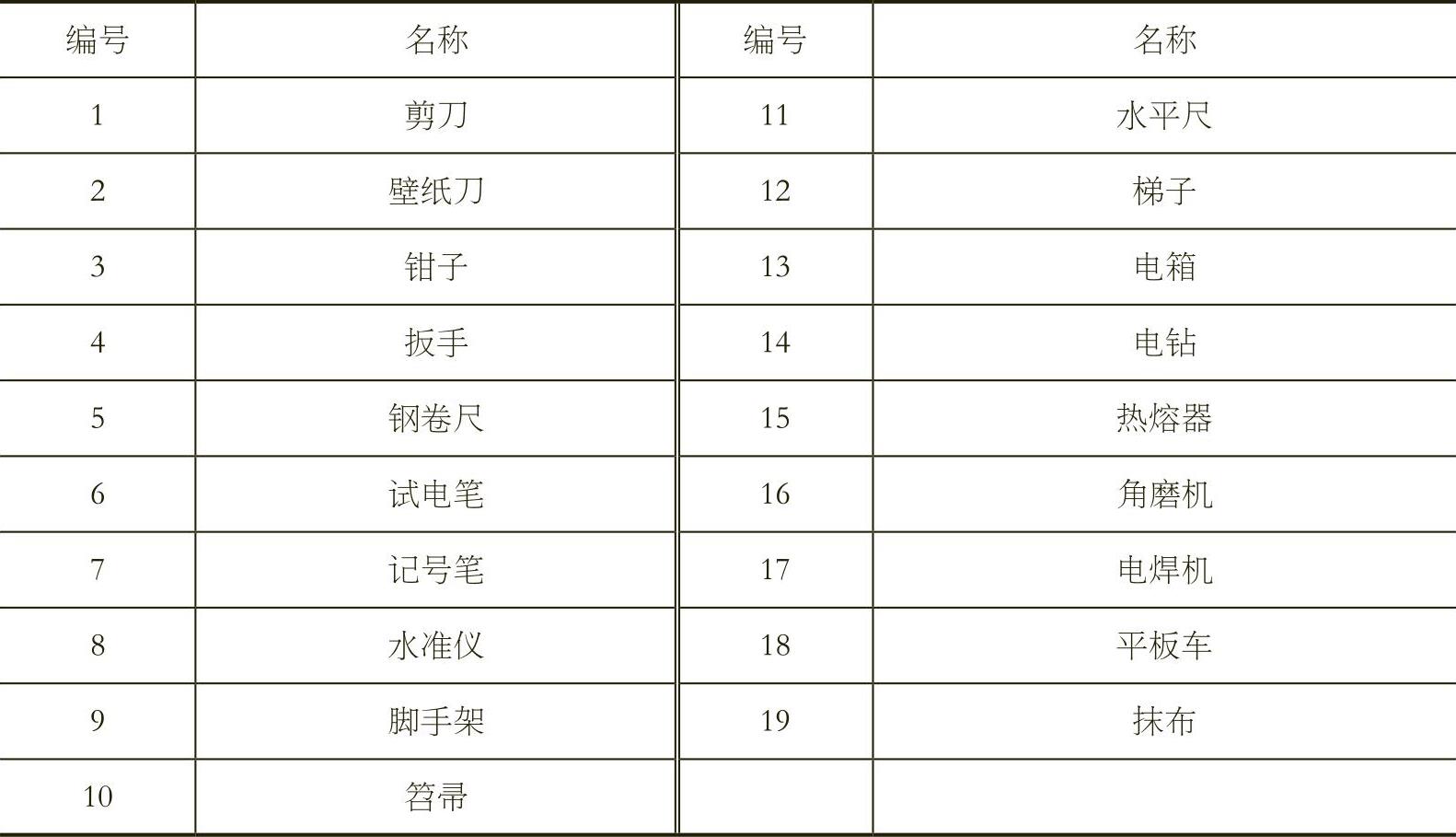

表5-3 所需工具准备
表5-4 所需材料准备
2.支撑体系安装
(1)确认进场时间后,将所需材料及工具准备齐全,合理安排好人员及车辆,施工人员着装需整洁、统一(图5-100)。
(www.daowen.com)
图5-100 标准化施工
(2)进场后竖立围挡,铺设地垫,保护地面。架设脚手架,高处装设必要的照明设备(图5-101)。
(3)按照施工图,采用合理的安装方式,固定后背支架,确保安全稳固(图5-102)。
图5-101 竖立围挡
图5-102 固定后背支架
(4)后背支架完成后,安装上下水系统,安装完成后调试上水系统,看是否均匀。
(5)安装背筐单元(图5-103)。
(6)背筐安装完成后进行上水调节阀调试,让每一出水口水流大小均匀合理,使下部水槽的水基本保持一致。
(7)清理器材工具。将多余材料以及工具(需清点,不要有遗漏)分类收放整齐,将现场打扫干净,不要留下任何垃圾、废料。
图5-103 安装背筐单元
3.植物种植
(1)按图施工,每个背筐安放两盆植物。
(2)安装时,轻轻下压背筐齿状卡槽,将花钵完全卡在背筐内,同时应保证吸水条平放在蓄水槽内,能顺利吸水、导水。
(3)调整花钵方向,展现植物优美形态,避免后框露出(图5-104)。
(4)花钵整体安装完成后,结合实际情况,再次调整花钵位置及方向,同时应保证吸水条放入蓄水槽内。
图5-104 调整花钵方向
4.检查及调试
(1)后龙骨安装时,检查上下尺寸是否合格,要求偏差不能大于0.5mm,水平方向在同一水平线上。
(2)上水安装完成要调试每个出水口水量大小,要求各出水口水量均匀,到底部的时间不能相差30s以上(图5-105、图5-106)。

图5-105 灌水装置
图5-106 灌溉方式
(3)背框安装完要检查是否牢固,水平方向和竖直方向倾斜度不能大于5°,检查背筐中有无遗漏的螺钉,要求做到背框不能晃动,内部干净无杂物。
(4)背筐安装完成后检查是否有空隙,植物图案是否有不清晰的地方,要做到无明显空隙,不能看到后面的背筐(图5-107)。
图5-107 背筐安装
