1.施工准备
(1)根据植物种植布置图和清单采购植物。将植物栽植进预先加工好的定制种植袋中,加入调配好的营养土,加工制作圆弧龙骨、弧形背板、弧形水槽等。
(2)根据现场复核尺寸,按照图样设计,计算材料,根据不同材料适当放量作为损耗,统计汇总材料单,安排材料进场计划,材料种类、数量、规格、时间安排到各采购责任人。
(3)准备施工用的工具、材料和设备。根据现场条件,室内装修脚手架与业主商量共用,完成基础龙骨安装,再采用吊篮进行植物种植。材料运输通过电梯和垂直升降吊篮。
(4)确定进场时间,提前与管理方(或总包)办理出入证和施工许可证。
(5)安排施工人员及运输车辆。
2.施工过程管理
(1)安全管理。由于本项目施工高度达28m,编制的施工组织设计中应有脚手架搭设、吊篮使用等专项安全方案。指定专职安全员,在施工前按照相关规定进行三级安全教育,进行安全交底。施工中要采取严格的安全防护和劳动保障,不采取安全措施不得进行施工,并有相应的违反安全规定的处罚。
(2)质量管理。墙体绿化施工常规的钢材、板材等材料由分包进行包工包料,在签订分包合同时,需进行样品的提供,进场材料按样验收。施工中质量控制、过程管理是施工质量管理的关键。在安装过程中,现场施工员要进行抽检,如焊接处的焊渣处理、防锈处理,背板安装时防水胶的严密性,灌溉施工时管道焊接的牢固度,苗木种植安装时钉子的牢固度及钉子的位置。
(3)资料管理。材料堆放在业主指定的地点,码放整齐。部分材料,如植物,为了防盗,需分批进场,并在收工时采取必要的覆盖遮挡。现场材料要由专人详尽地记录在施工日记中。施工资料、签证单等资料由专人负责管理。
3.施工流程与步骤
本项目现场施工预期工期为7天,现场施工工作有:圆弧龙骨的焊接安装、弧形背板的安装、定制水槽的安装、种植层基础材料安装、灌溉管网安装、种植袋安装、控制系统调试。
(1)支撑系统安装

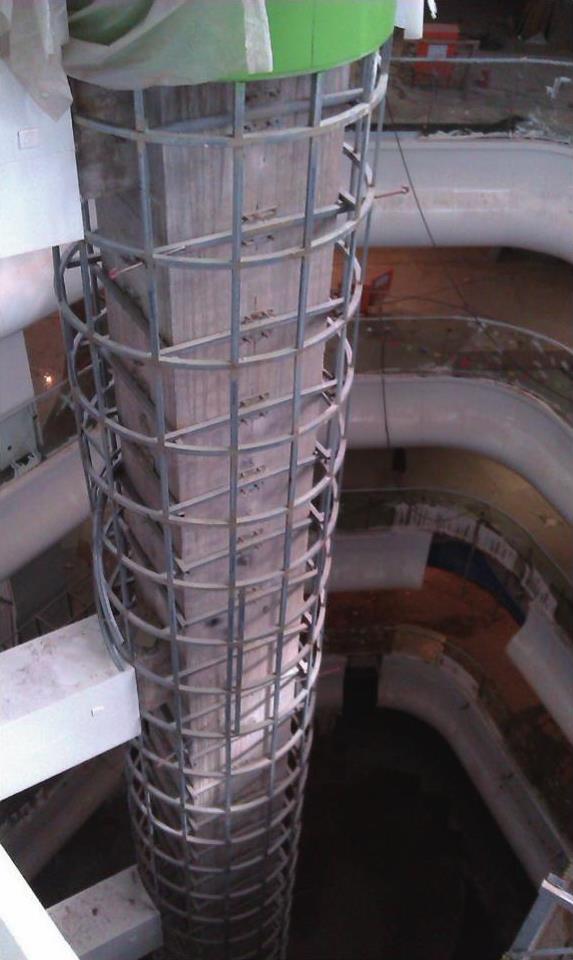

1)在现浇混凝土立柱上放线,安装固定支撑钢板,然后由下而上安装工厂加工好的圆弧龙骨,最后用竖向龙骨连接相邻的圆弧龙骨,形成稳定的龙骨支撑网(图5-51)。
2)弧形水槽的安装。龙骨安装结束后在横梁位置和下口安装定制的排水槽。

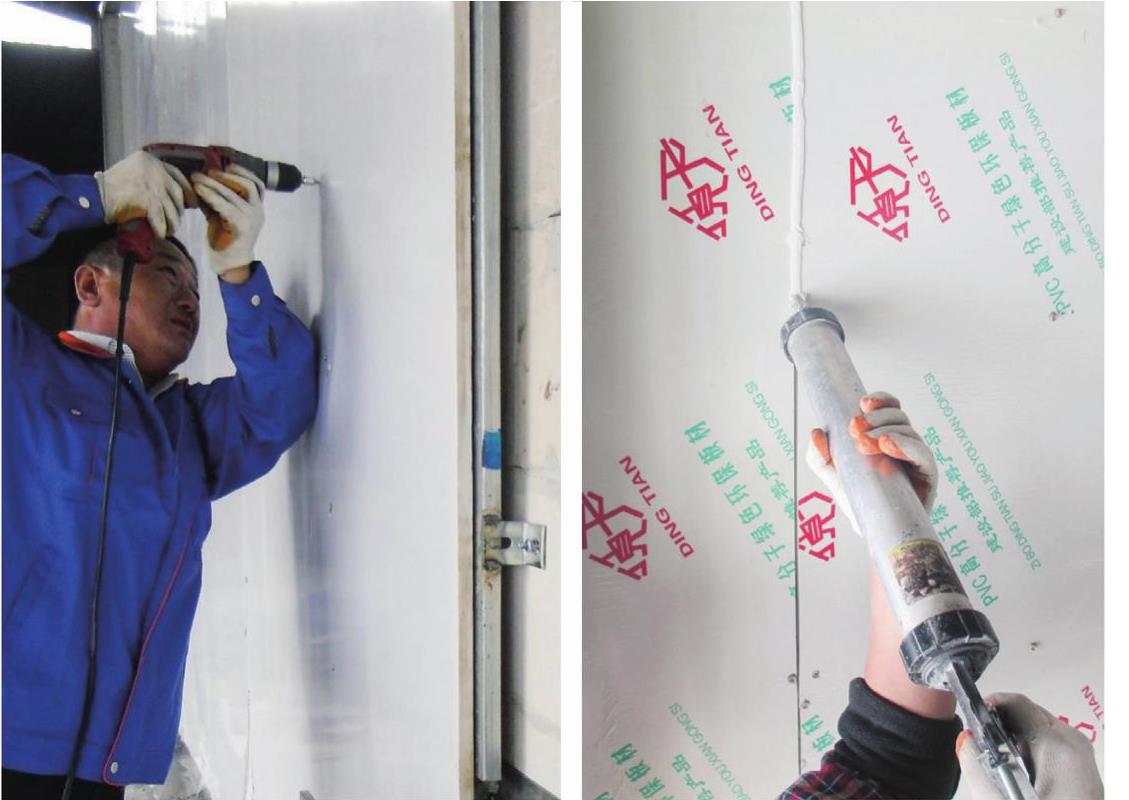

3)安装防水背板(防水背板采用2cm高密度微发泡PVC板)。将PVC板固定在弧形龙骨上,PVC板相互挨靠紧密,减小缝隙并用密封胶密封接缝(图5-52)。
图5-51 圆弧龙骨
图5-52 PVC板固定
4)种植毯安装。待密封胶完全凝固后,用16mmU形气枪钉固定种植毯。要求:种植毯衔接处衔接密实,无明显缝隙,确保种植毯平整牢固地固定在防水背板上(图5-53、图5-54)。
(2)灌溉系统安装及调试
1)灌溉管网安装。根据设计图样,用连接件将PE灌溉管连接,形成一个管网系统,灌溉管由绿化柱的钢结构内侧走线,在每组的最上一层出管,螺旋向下排布。给排水系统隐藏于种植毯内,以保证整个绿化柱的美观性。
2)安装灌溉滴头。在横向灌溉管上打孔安装灌溉滴头,每个种植袋上方对应1个滴头。滴头安装完毕用长条种植毯包裹灌溉管并用U形钉固定。(www.daowen.com)
3)安装电磁阀、减压阀、空气阀和排水阀。在每组灌溉管网的入口分别安装电磁阀和减压阀,在最高点安装空气阀、最低点安装排水阀。
4)安装首部和控制系统。将成品首部接入系统进水口,并接上水源。将电源与控制器连接,控制器再连接到电磁阀上。
灌溉系统安装完成,要打开水源和电源进行灌溉测试和调试,在测试完成后要进行试运行,确保没有问题的情况下再进入下一道安装工序。

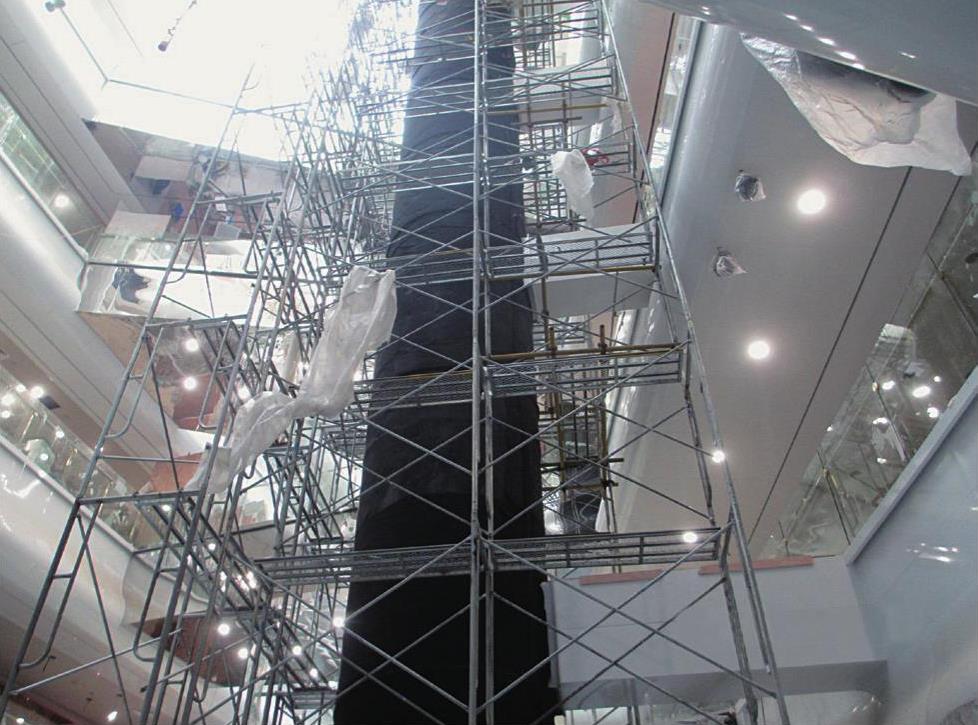

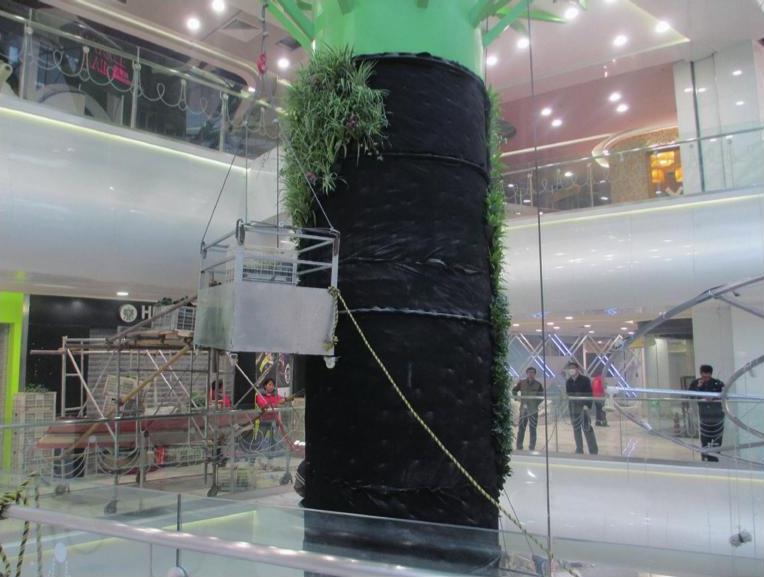

图5-53 基础施工脚手架

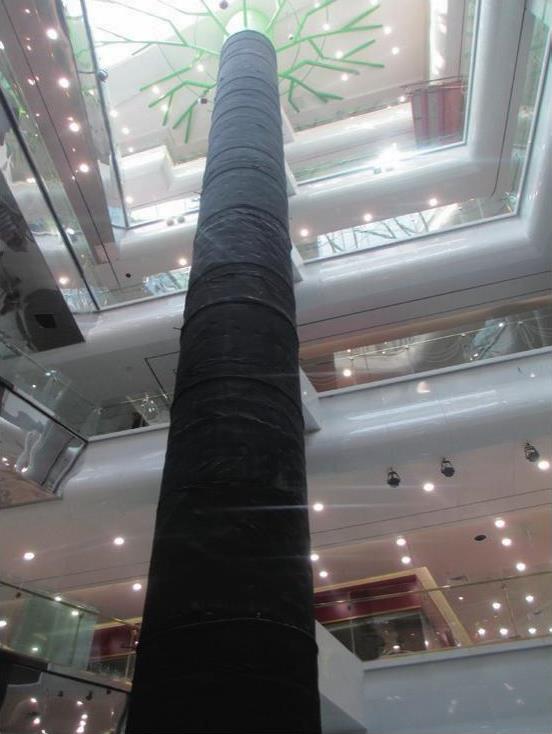

图5-54 完成种植毯基础
(3)植物种植及清理
1)放线。按照植物种植布置图,在种植毯表面进行区划放线。

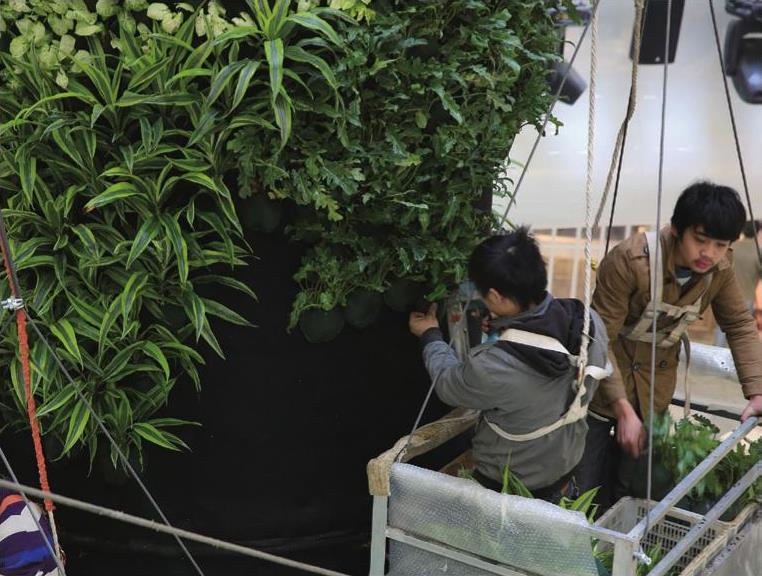

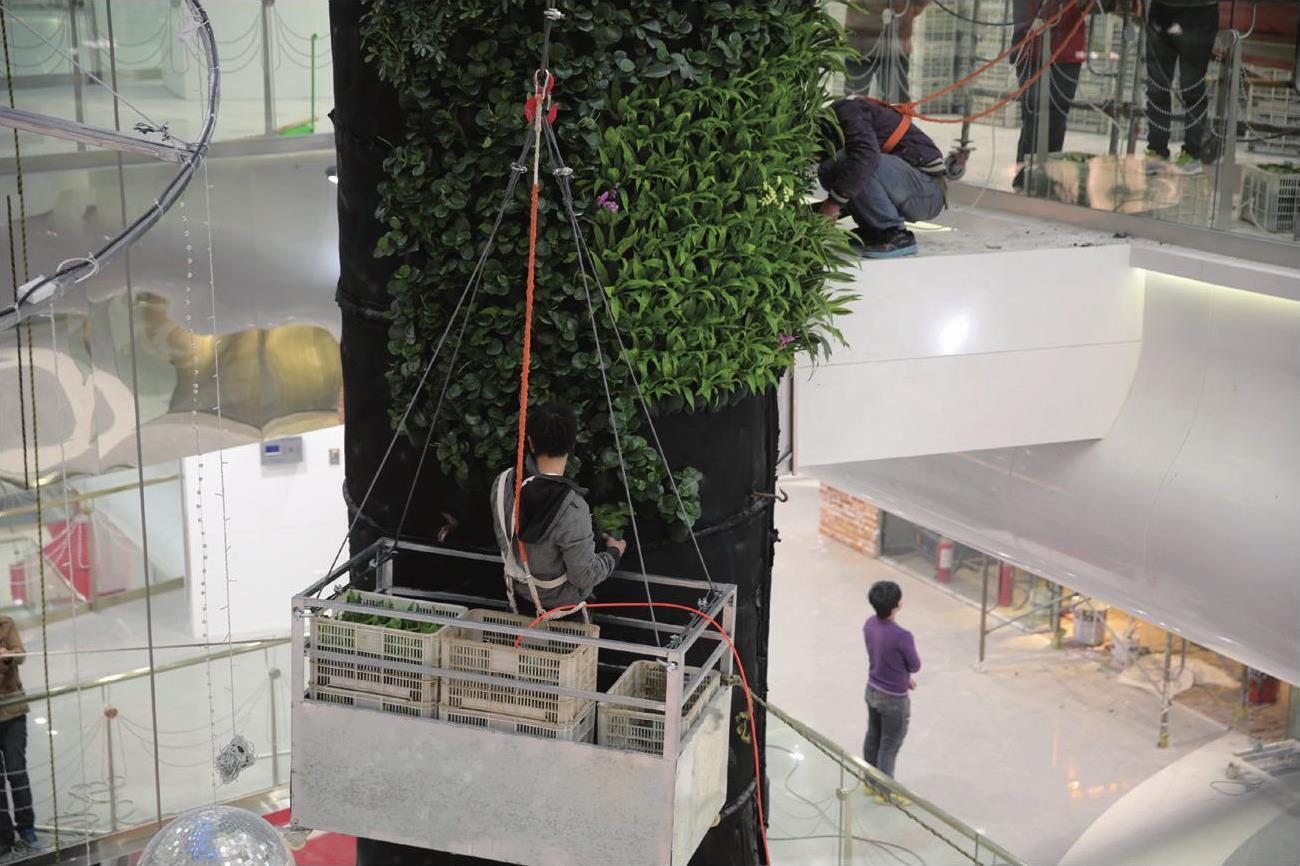

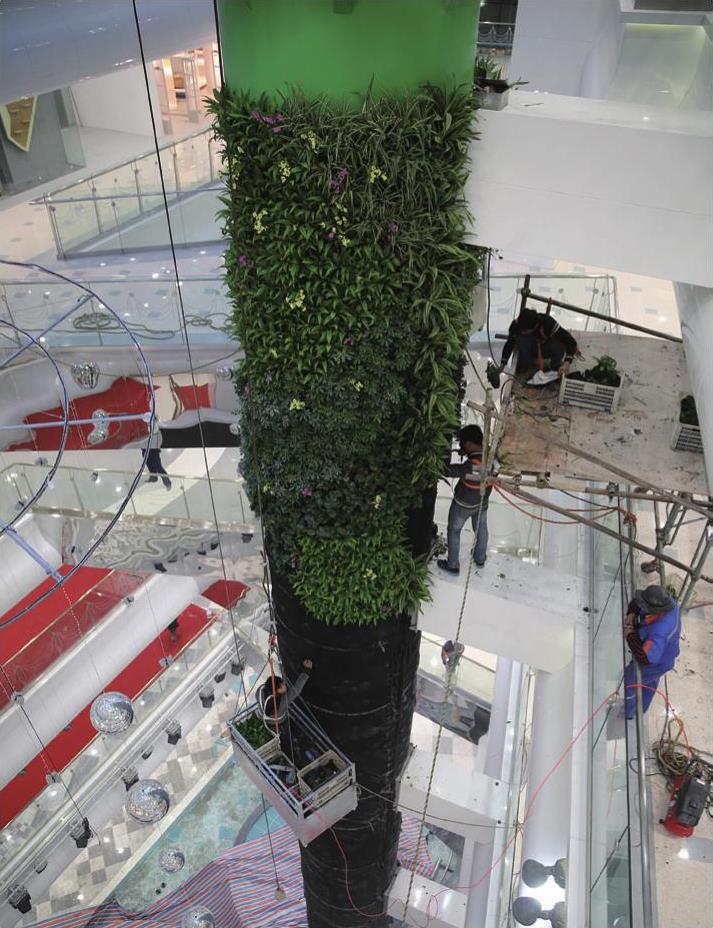

2)安装种植袋。将种植袋由上而下、分品种安装到种植毯基层上,并用U形钉固定牢固。要求固定后种植袋背面平整,结合紧密(图5-55~图5-59)。
图5-55 安装种植袋(1)
图5-56 安装种植袋(2)
图5-57 安装种植袋(3)
图5-58 安装种植袋(4)
图5-59 安装种植袋(5)
3)整理种植袋。初步安装完成后要对种植袋进行整理。
4)调整控制时间。初期记录每次灌溉的开启和结束时间,观察并确定合适的灌溉时长。要求整个绿化柱所有的种植袋都能湿润。
5)清理施工现场,填写施工完成交付表并由甲方签字,与绿化柱照片一同存档留底。
