现场施工案例:空气净化植物墙设计、施工与维护

1.施工准备

(1)植物准备。根据植物种植布置图采购植物(本项目因在西安当地采购,部分植物无现货,所以进行了适当的调整),白鹤芋120盆、豆瓣绿150盆、羽衣甘蓝40盆、橡皮树120盆、鸟巢蕨80盆、春芋80盆、袖珍椰子180盆、鹅掌柴180盆、波斯顿蕨150盆、龟背竹50盆、吊竹梅80盆、金边吊兰150盆。

(2)基质处理。由于市场采购的植物基质可能含有病菌或虫卵,需将植物原有基质更换为调配好的营养土,基质还需用多菌灵浸泡进行杀菌,更换了基质的植物需要套上黑色基质袋,目的是便于植物的种植和更换,以节省人力成本。基质袋为超薄无纺布材质,结实耐用,透水透气,植物根系可穿透(图5-12)。

(3)材料准备。根据图纸加工不锈钢水箱,其他材料包括种植袋[PET针刺无纺布材质,每平方米36个(6个×6个)]、2cm发泡PVC防水背板、PE灌溉管(φ25)、弯头、堵头(φ25)、可拆洗滴头、功率280W7.5m扬程超静音水泵、补光灯(6000K、35WLED)、轨道射灯、打孔器等(图5-13~图5-21)施工所需工具及材料见表5-1、表5-2。

图5-12 栽植于黑色基质袋中的绿萝

图5-13 水泵

图5-14 PE灌溉管

图5-15 滴头

图5-16 管箍

图5-17 堵头

图5-18 弯头

图5-19 三通

图5-20 轨道射灯

图5-21 打孔器

表5-1 施工所需工具

(续)

表5-2 施工所需材料

2.支撑体系施工

(1)安装不锈钢水箱。将不锈钢水箱与墙面贴紧放置,可用螺钉将不锈钢水箱与墙体加固连接。不锈钢水箱两侧包边螺钉固定于墙体之上,底端与不锈钢水池两侧用拉铆钉连接固定(图5-22)。

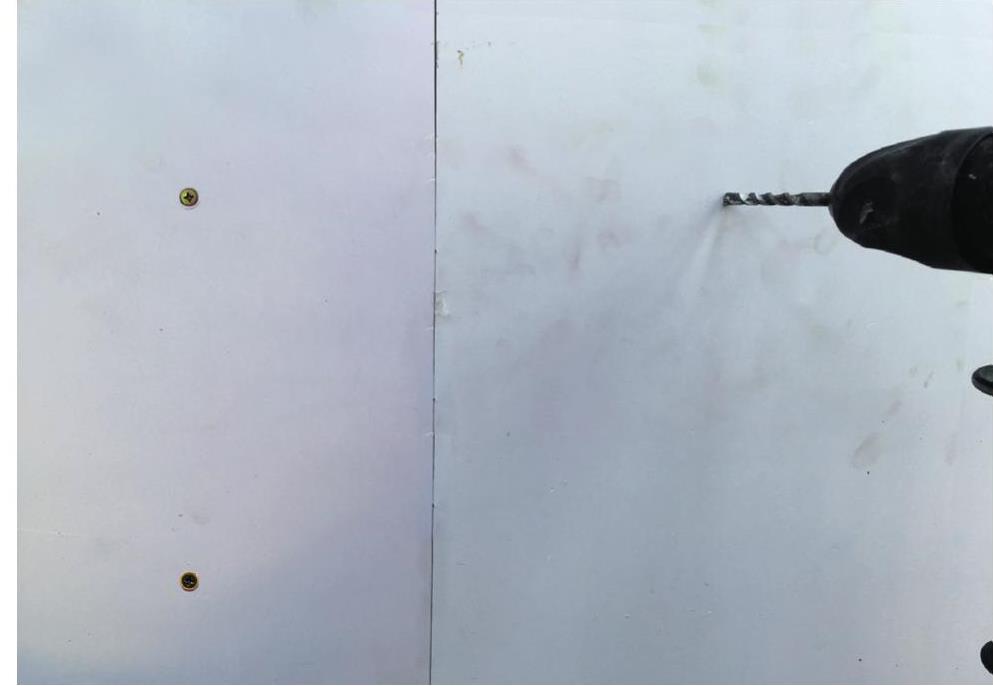

(2)安装防水背板。将20mm微发泡PVC防水背板插入水箱,靠紧墙壁,用8mm膨胀螺栓,将PVC板固定在墙体上,保证防水板之间、板与侧包边拼接紧密,拼接缝及胀栓帽处使用中性防霉硅酮密封胶密封(图5-23)。

要求:防水背板紧贴墙面,稳固无明显晃动。密封胶密封涂抹匀实,无孔洞、无遗漏。

图5-22 拉铆钉连接水池与水箱

图5-23 安装防水背板

(3)固定种植毯。待密封胶完全凝固后,用U形钉将种植袋固定于防水背板上(图5-24)。

要求:种植毯衔接处相互搭接、衔接密实,确保种植毯平整牢固。

图5-24 固定种植袋

3.运维系统安装

(1)灌溉系统安装。将水泵前端入水口连接叠式过滤器,过滤器叠片不可朝上放置,以免由于气体留存影响泵水量,水泵在水池一端放置,灌溉管布置于墙体顶端,对应每列种植袋上方插两个大流量滴头,将灌溉管包裹于最上层剪开的种植带内。将水源与水位平衡阀用8mm气管连接,便于走管和隐藏(图5-25~图5-27)。

图5-25 过滤器安装

图5-26 在灌溉管上安装滴头

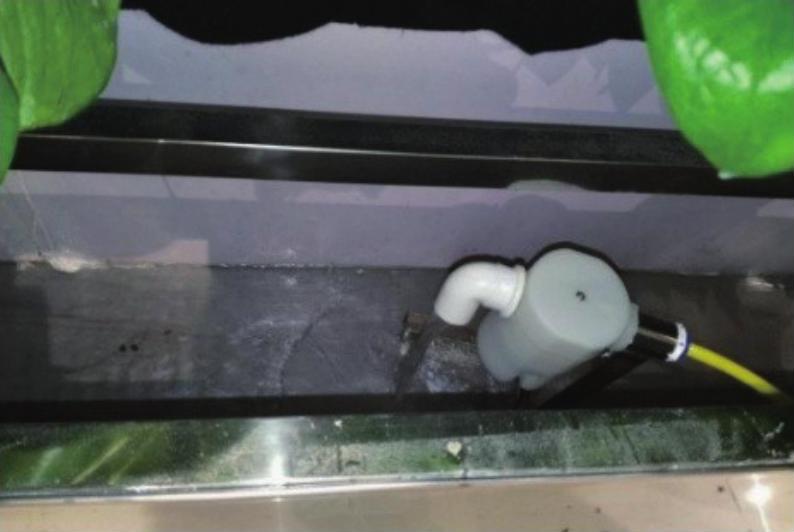

图5-27 水位平衡阀

(2)补光灯具安装。本项目选用35WLED射灯,轨道与墙面垂直距离在80~120cm范围内。需保证墙面整体能被射灯均匀照射,无光斑、无阴影(图5-28)。

(3)智能控制设备安装。在手机中安装“立体绿化管家”APP,参考相关设备使用说明,将补光设备与水泵连接于控制器(图5-29、图5-30)。将土壤湿度传感器插入植物基质,将水位传感器固定于水箱内。

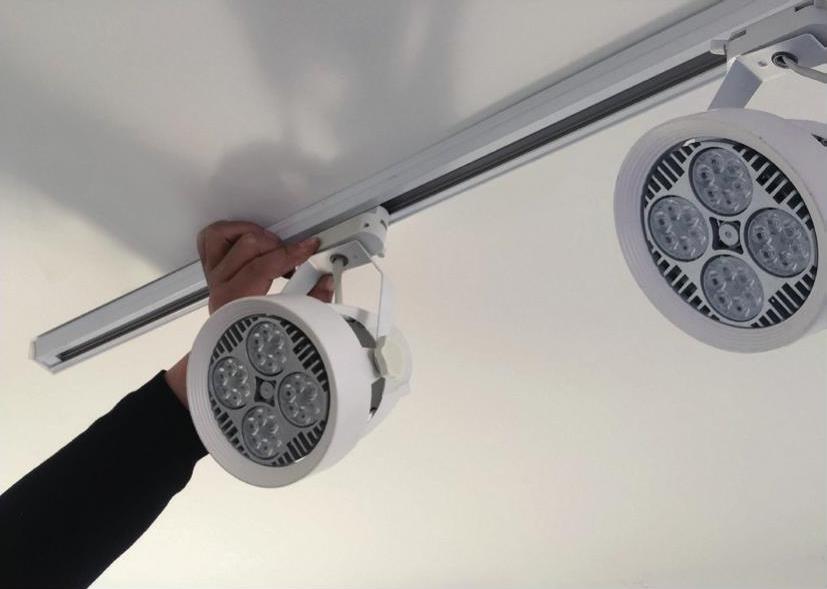

图5-28 射灯安装

图5-29 “立体绿化管家”安装

图5-30 立体绿化管家

4.植物种植

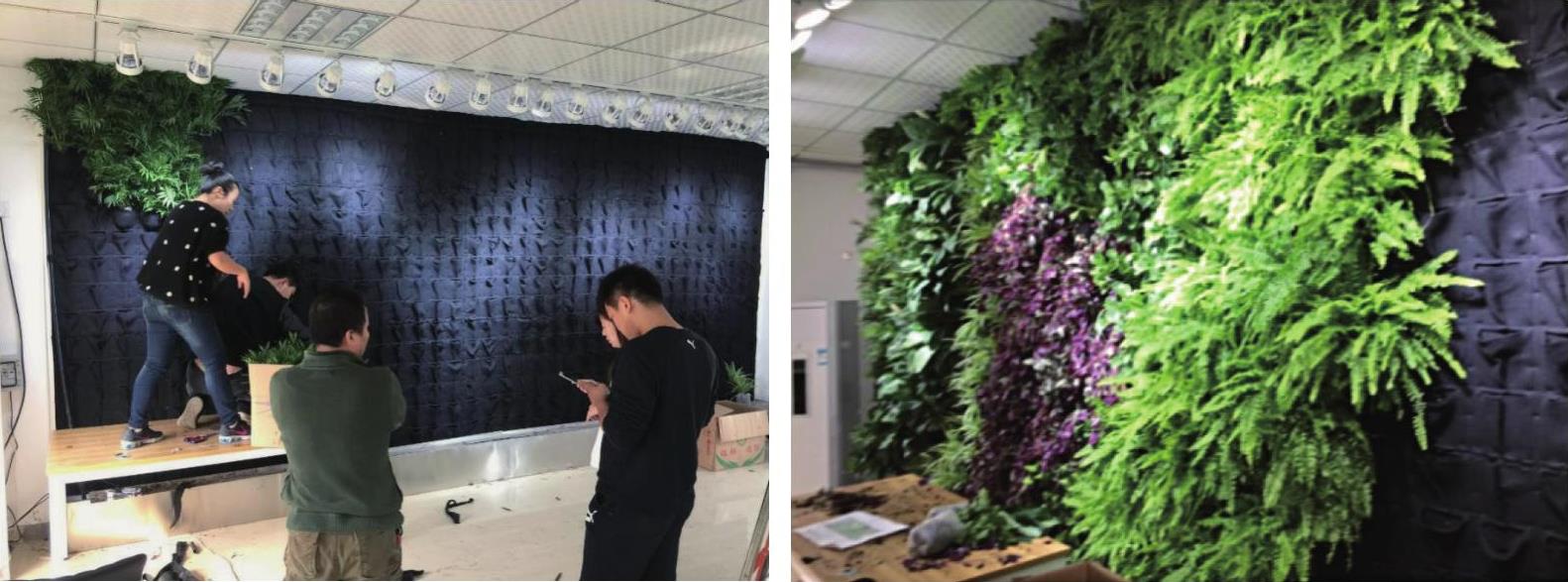

按照植物种植布置图,将植物装进种植袋内,将植物斜向上种植(图5-31)。

要求:植物完全遮盖种植毯及无纺布基质包。

图5-31 植物种植

5.检查及调试

清理水箱。清理水箱中的杂物和垃圾。

打开水源。向不锈钢水箱中注水,检查水箱的水密性(如有漏水现象,停止供水,将水池中的水放出,擦干,用密封胶重新对水箱进行防水密封)。

在确认水箱不漏水的情况下,向水箱中注入约2/3的水量(图5-32),打开控制器向水泵和补光灯通电,检查是否能正常工作。如能正常工作,观察并记录植物墙灌溉末端种植毯浸湿所用的时间(本项目为12分钟)。

要求:在无漏水的情况下,整个植物墙所有种植毯须全部浸湿(如果发现有灌溉不到的位置,应检查滴头是否安装不当或遗漏)。

在水箱中加入营养液和多菌灵,再次打开水泵。第一次灌溉时间应为15~30分钟,确保将每株植物土壤浇透。

图5-32 注水

在手机“立体绿化管家”APP中设定灌溉时间:水泵开启频率设置为一周2~3次,每次12分钟;补光灯开启时间设定为每日10小时(在光线条件不好的空间,补光时间应适当加长)。

清理施工现场,填写施工完成交付表并由甲方签字,与植物墙照片一同存档留底。
