1.现场勘测

(1)勘测内容

1)甲方具体需求。

2)项目地点及交通流线。

3)墙面现状及尺寸。

4)现场采光情况及水电供给状况。

5)冬季供暖情况及室内温度。

6)确定进场日期。

现场勘测完毕,填写《项目调查表》(附录A)并归档,以便项目进展过程中各部门相互协调工作。

(2)现场情况

1)墙面长6.6m、高2.85m,两面墙尺寸相同,面积共38m2

2)水源较远,无下水。

3)光线条件一般。

4)人为的物理伤害较少。

5)需要安装“立体绿化管家”(植物墙远程监控设备)。

2.方案设计

(1)施工工艺的选择。本项目甲方要求造价、养护成本较低,植物生存时间长、后期表现好,并要求智能控制。因此选择种植袋作为种植容器,其特点是提供植物根系足够的生长空间,植物可以长期生长,维护成本较低。

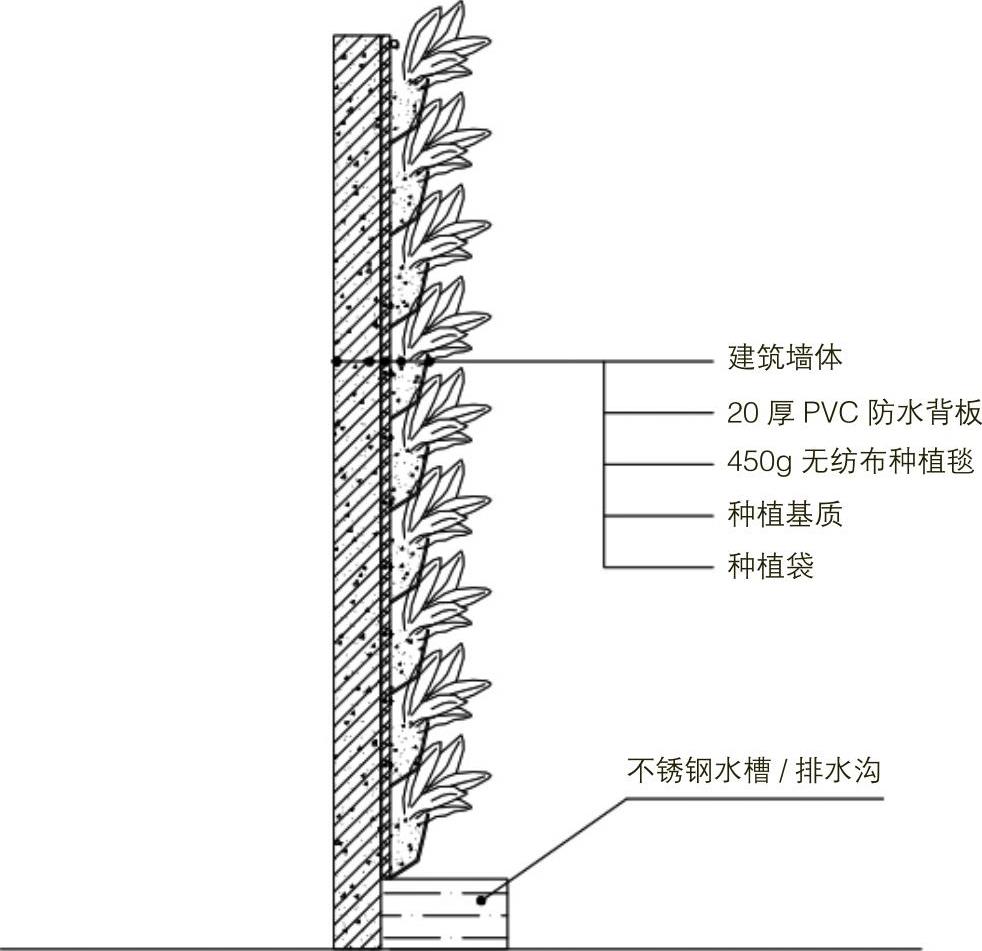

(2)运维系统的设计。种植袋型植物墙一般采用顶端水幕灌溉的方式,即在植物墙顶端安装一根灌溉水管,采用大流量滴头,灌溉水经过种植袋背面的无纺布渗透到整个墙面,达到浇灌的目的(图5-2)。本项目现场的水源较远,并且现场装修已经完毕,不具备排水条件,因此采用循环水灌溉的方式,定制不锈钢蓄水箱,水泵辅助增压,采用种植袋顶层滴灌的灌溉方式。

本项目植物墙采用单行40盆植物,为了保险起见,每盆植物使用两个滴头,共80个滴头,每个滴头流量约为30L/h,总流量约为2400L/h。选择7.5m扬程、流量5000L/h的潜水泵,以保证流量充足,水泵入水口需安装叠式过滤器,确保杂质不会堵塞滴头。

图5-2 灌溉点位布置示意图

为了保证植物受到的平均光照强度大于500lx,每平方米需要补充30W以上的白光LED照明灯,本项目选用35WPAR光源LED轨道射灯(图5-3)由于植物墙墙面面积约为38m2,因此,本项目共需要LED轨道射灯38盏。

图5-3 LED轨道射灯

在密闭的室内,空气较为静止,植物易生病。为了加强空气流动,使植物健康生长,同时促进空气与植物的有效接触,本项目采用轨道风扇打造室内空气微循环系统,风扇随射灯同时开启,风沿植物墙对角线贴近植物墙行进(图5-4)。根据伯努利原理,植物根系附近的空气由于负风压被抽出,从而促进植物墙附近空气的流动,保证植物健康存活,加强植物墙对室内环境的改善作用。(www.daowen.com)

图5-4 轨道风扇

本项目甲方要求实现全自动监测、远程控制,便于日常养护,因此选用“立体绿化管家”植物墙智能管理设备对植物墙进行远程监控,控制补光设备以及灌溉设备的开启时间。

(3)植物墙效果设计。在方案设计过程中要考虑植物颜色、生长形态、生存习性等特点,本项目采用将植物颜色及叶片形状进行搭配的方式,以曲线造型构成整体方案设计,体现有规则的重复韵律和统一的曲线美。波纹形的植物配置在视觉上具有较强的引导性,能够加强建筑立面的动感(图5-5、图5-6)。

图5-5 办公室植物墙效果图

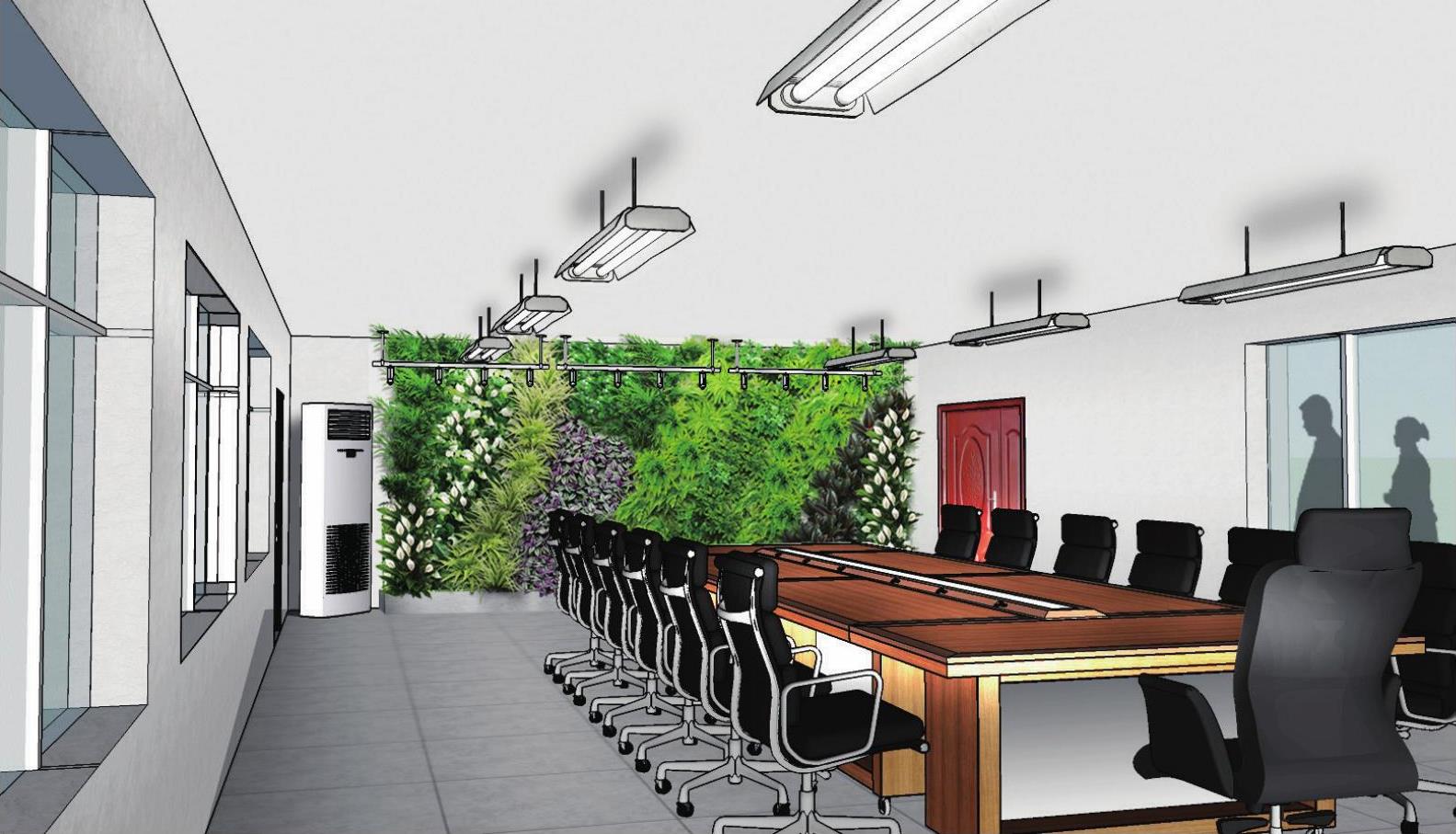

图5-6 会议室植物墙效果图

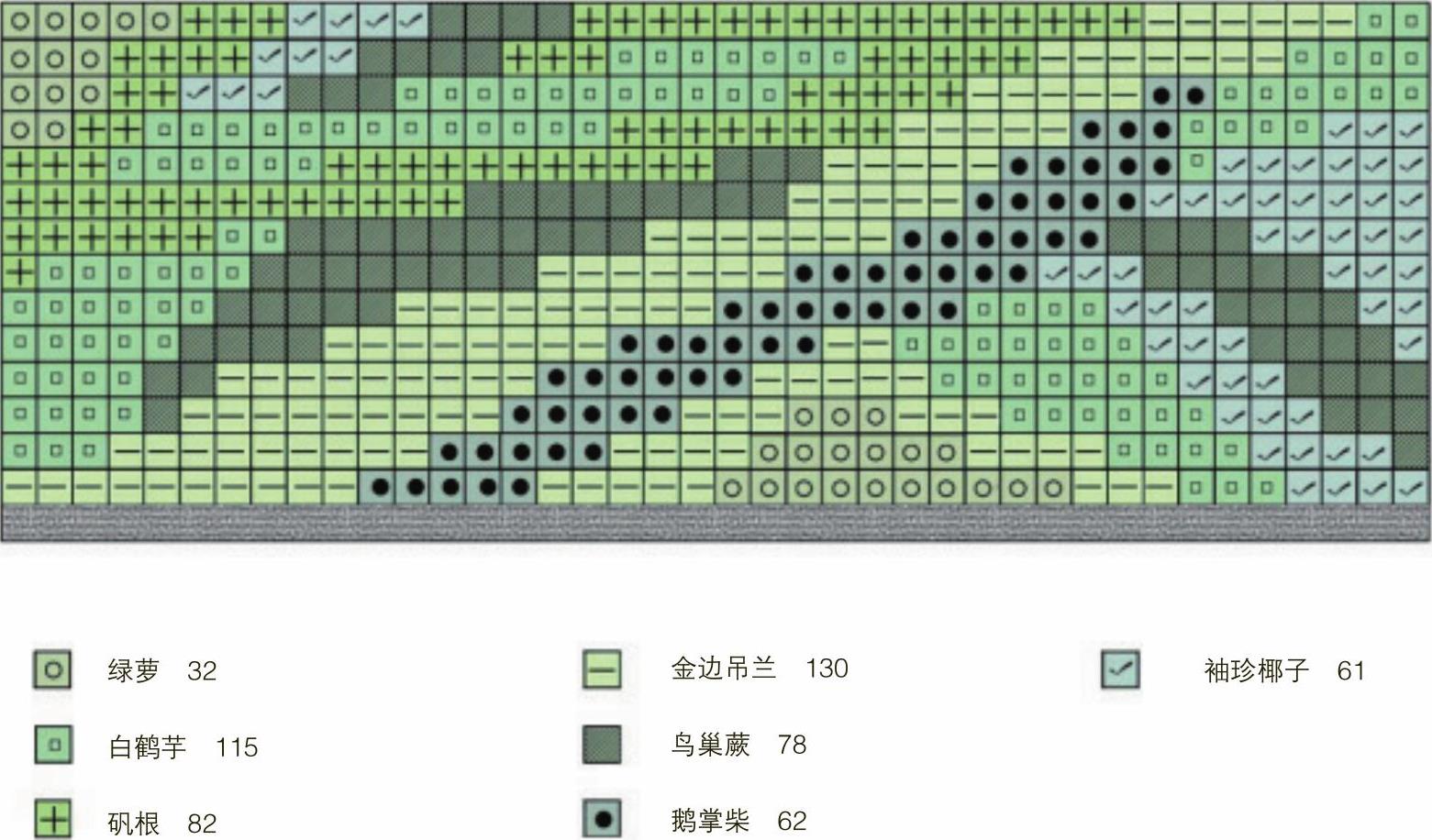

(4)植物配置。根据现场光照、温度等情况选用耐阴、耐旱、生存能力较强的植物。本项目采用了如下植物:白鹤芋、绿萝、鸟巢蕨、矾根、袖珍椰子、鹅掌柴、波斯顿蕨、金边吊兰等(图5-7、图5-8)。

图5-7 办公室植物种植布置图

图5-8 会议室植物种植布置图

(5)布袋式植物墙剖面结构图、不锈钢水箱加工图(图5-9、图5-10)。

图5-9 布袋式植物墙剖面结构图

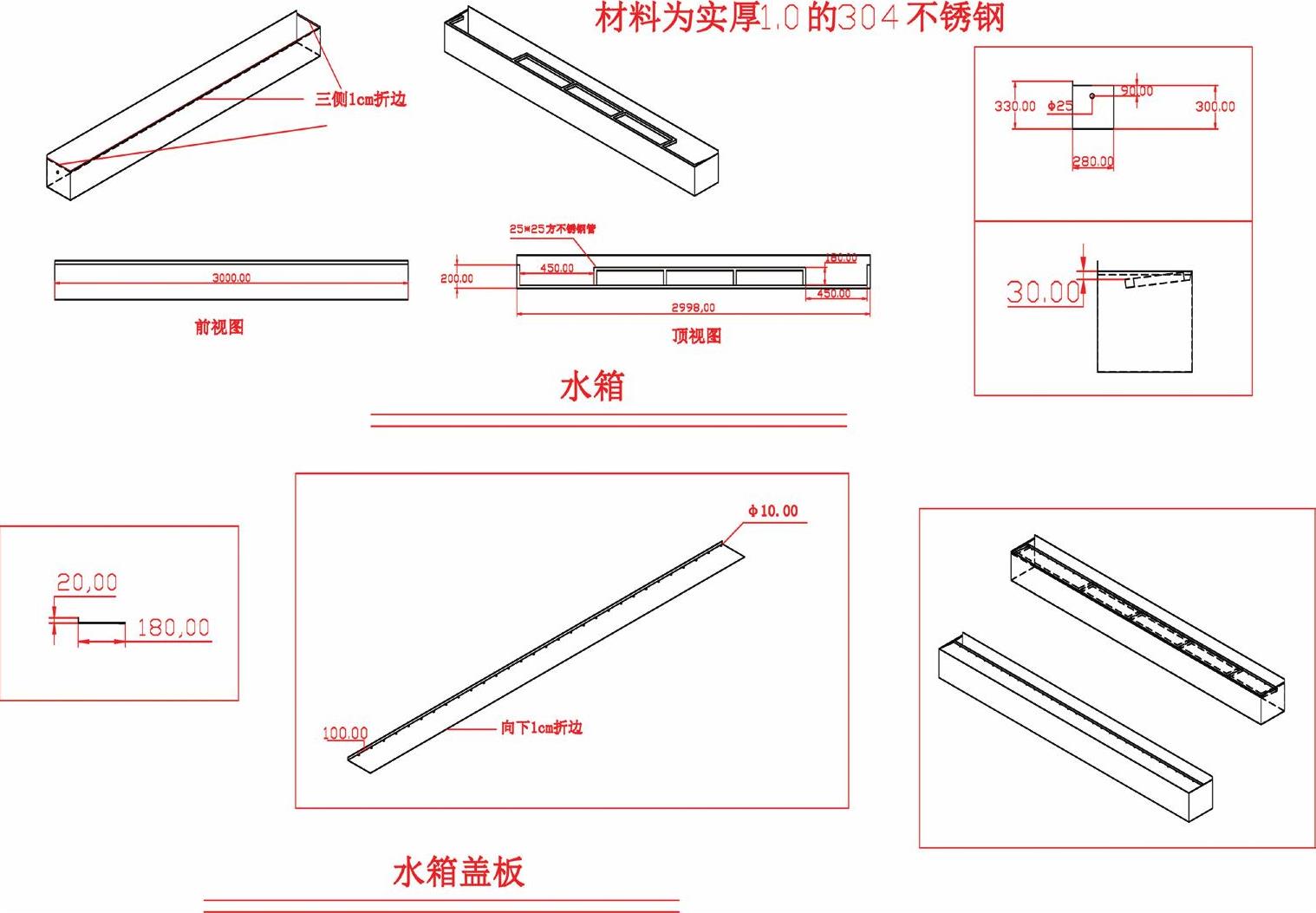

图5-10 不锈钢水箱加工图

3.施工组织

在进场施工之前需要确定进场时间,提前办理施工证和动火证,安排好施工人员及运输车辆,做好施工组织。

本项目预计工期为两天,施工包括:不锈钢水箱、防水层材料、种植层材料、植物、灯具、控制系统。现场施工主要以支撑系统、运维系统及植物的安装为主。具体流程如图5-11所示。

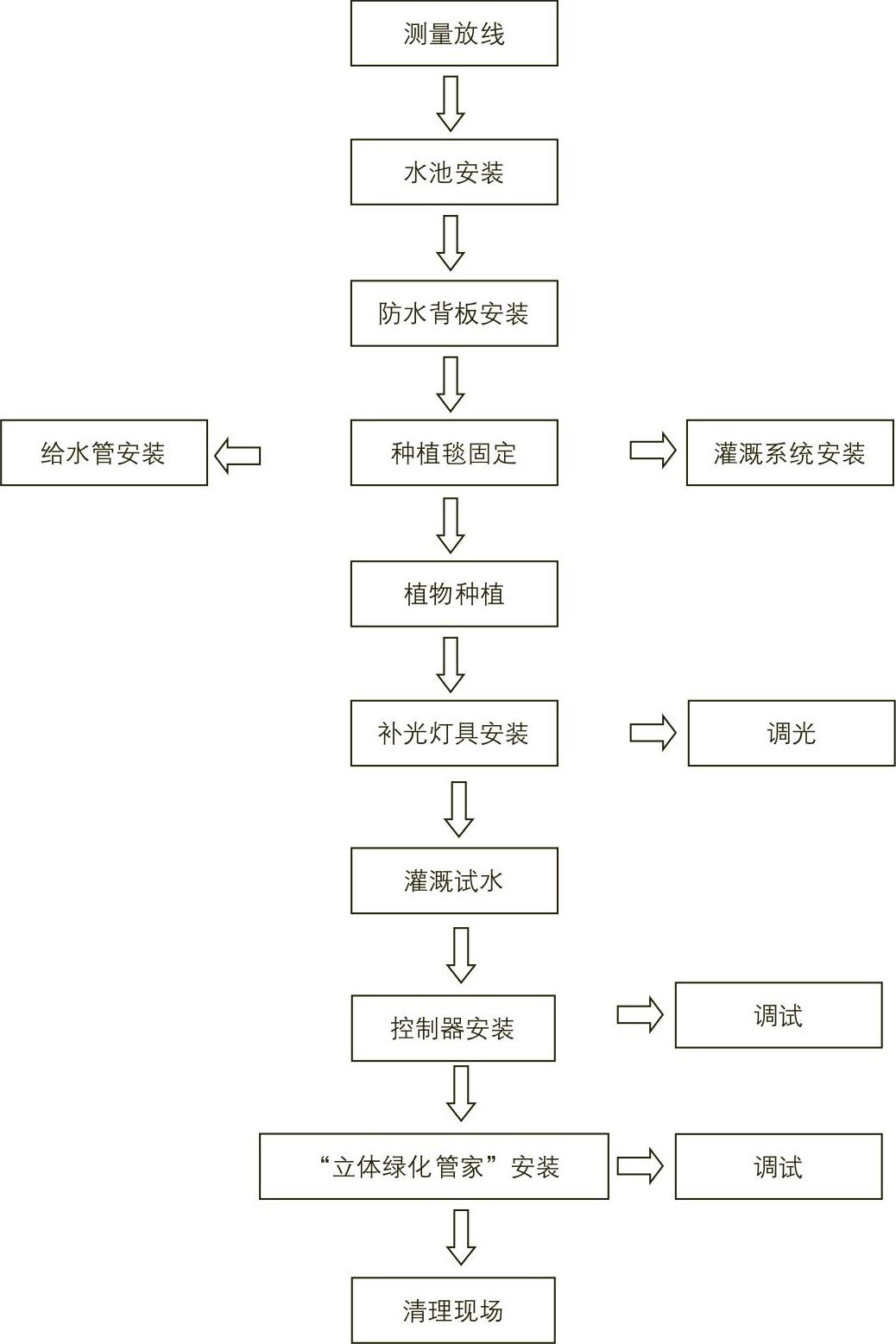

图5-11 施工流程示意图
