线桥隧施工测量方法及注意事项

高程联系测量的目的,就是把地面各类高程控制点的高程传递给地下(如隧道、明挖车站的底板)的高程控制点上。由于地面的各类高程控制点距竖井、明挖车站有一定的距离,所以在进行高程联系测量前还要进行近井高程测量,近高程测量应起闭于地面高程控制点,形成闭合水准路线或附合水准路线。作业时应按要求对已知点的稳定情况进行检核,确保使用的已知点稳定。测量要求按行业规范对精密水准测量要求进行,往返观测闭合差≤8。选用标称精度为DS1或DS3。

高程联系测量方法有:使用1台水准仪的固定钢尺法、使用2台水准仪的移动钢尺法、沿斜坡拉槽的水准测量法。下面主要介绍固定钢尺法和移动钢尺法。

1.固定钢尺法

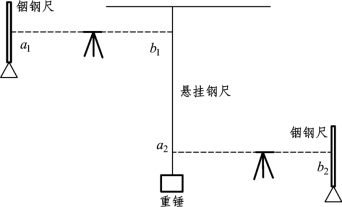

固定钢尺法使用 1 台水准仪,钢尺固定不动,通过调整水准仪在井上井下的高度,测得井上近井点与井下近井点的高差,高差满足要求后取均值作为井上近井点与井下近井点高差的采用值,进而推算出地下高程控制点的高程。图10.2.6所示,为固定钢尺法测量过程。井上后视读数a1,井上前视读数b1;井下后视读数a2,井下前视读数b2。当钢尺的零数位于井下时,井上近井点与井下近井点高差h:

图10.2.6 固定钢尺法测量示意图

当钢尺的零数位于井上时,井上近井点与井下近井点高差h:

为了防止悬挂钢尺在高程联系测量中出现松动而影响高程联系测量质量,固定钢尺法测量顺序为:井上观测→井下观测→井上观测。高差测量应不少于3组。

2.移动钢尺法(www.daowen.com)

移动钢尺法使用2台水准仪,井上井下水准仪固定不动,通过移动钢尺,测得井上近井点与井下近井点的高差,高差满足要求后取均值作为井上近井点与井下近井点高差的采用值,进而推算出地下高程控制点的高程。测量过程如图10.2.6所示,计算方法与固定钢尺法相同。井上后视读数a1与井下前视读数b2在观测过程中不变,井上前视读数b1和井下后视读数a2在观测过程中要变化。为了防止悬挂钢尺在高差观测中出现松动、仪器发生沉降等影响高程联系测量质量,移动钢尺法测量时,井上井下应同时进行观测,测出的高差应及时与前面测的高差进行核对,及时消除测量中出现的问题。高差测量应不少于3组。

3.测量作业要求

在进行高程联系测量时,为了保证高程联系测量质量及工作顺利进行,除应按行业规范对精密水准的要求进行观测外,还应注意以下几点:

(1)钢尺悬挂重量应与钢尺检定时重量相等。

(2)除钢尺悬挂点外,钢尺不能与任何物体接触。

(3)悬挂钢尺应确保安全,严禁违规作业。

(4)在进行钢尺读书观测时,应注意测微器状态。

4.提交成果

高程联系测量观测数据满足要求后,应完成高程联系测量成果书编写。高程联系测量成果书应满足业主在测量管理方面的有关要求,如测量日期、使用仪器情况、已知点的稳定情况、高程联系测量观测方法、近井点测量的附合水准高差闭合差或往返测高差闭合差、有关示意图、主要测量人员变动的情况等有关内容。
