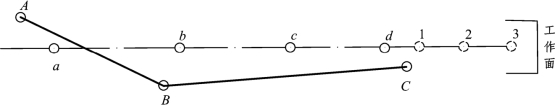

隧道向前掘进,平面测量工作的顺序一般是这样,如图8.2.1所示,当掘进的延伸长度不足1个中线点间距时,先测设临时中线点1,2,3,…,当延伸长度大于1个或2个中线点时,就可以建立1个新的正式中线点,如图8.2.1中a、b、c、d点,例如d点。当掘进的延伸长度距最后一个导线点B,大于1个或2个设计中线点时,就可以建立1个新的导线点C。当采用全断面开挖时,导线点和中线点都是紧跟临时中线点的,这时临时中线点要求的精度也较高,一般先用激光导向,再用全站仪极坐标法施测。采用上下半断面施工时,上半断面每延伸90~120 m时应与下半断面的中线点联测,检查校正上半断面中线。
图8.2.1 临时中线、正式中线与导线关系
洞内中线是由洞口两端中线控制点引入洞内,作为洞内结构物放样,开挖的依据,但导坑的掘进一般用临时中线控制,临时中线的作用就是指导开挖方向,即每次钻爆要在掌子面确定中线及导坑轮廓线以便布置炮眼,并供架设临时支撑使用和扩大开挖等。因此,导坑中临时中线点的间距都很短,一般在直线上10 m一点,在曲线上5 m一点。当延伸长度在直线地段不大于30 m,在曲线地段不大于20 m时,可以采用串线法测定临时中线点的位置。在直线地段一般用眼串线,曲线地段测设临时中线点方法很多。用仪器测定的方法如图8.2.2所示,为直线延伸,1、2、3为使用仪器测定的临时中线点,1-1,1-2,1-3,…为采用串线法目测的中线点。当需用仪器测定点3时,仪器置于点2,后视点1以远的正式中线点,采用正倒镜分中的方法标定点3,再测设2-3之间的距离。曲线的中线延伸如图8.2.3所示,1、2、3、4各点为仪器按弦线偏角法测定的临时中线点。在上述每相邻两点间,按每5 m一点用弦线偏距法的目测串线,量出弦延线及偏距、定中线点,随着导坑的掘进、在依次分别到达2、3、4点时,用仪器定正。可以利用洞内控制点,采用全站仪坐标法放样点1、2、3、4点。具体计算方法见后述。
(www.daowen.com)
图8.2.2 临时中线点布设间距

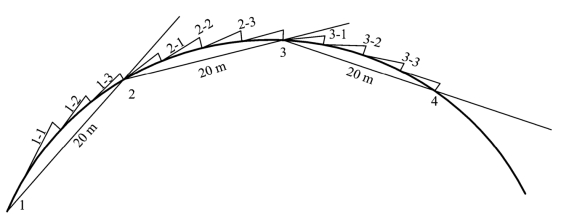

图8.2.3 曲线隧道中线延伸方法
