【摘要】:边桩测设后,路堤填方,路堑挖方过程中要控制边坡坡率符合设计要求,还要在实地标定边坡坡度。每10 m边坡范围插杆挂线人工刷坡。路堤施工放样边桩时,每侧需超出路堤的设计宽度0.3 m,以保证修整路基边坡后的路堤边缘有足够的压实度,人工修坡时,保证边坡的坡率和平整度。
边桩测设后,路堤填方,路堑挖方过程中要控制边坡坡率符合设计要求,还要在实地标定边坡坡度。
1.挂线法
如图5.3.7所示,a、b为坡脚桩,A、B为边桩,在A、B竖立标杆,在标杆上等于中桩填方高度处做A′、B′记号,用细绳连接a、A′、B′、b,即得出设计边坡线。此法适用于填土的路堤施工。
如图5.3.8所示,当填土较高时,分层施工填筑,此时可分层挂线,挂线前,根据每层填土高度h及坡度率计算顶面宽度,挂线方法与一次挂线相同。

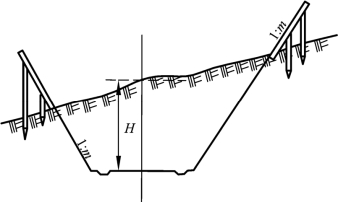

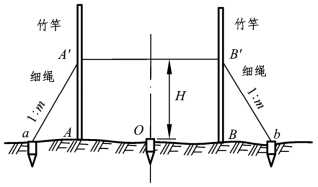

图5.3.7 一次挂线边坡放样

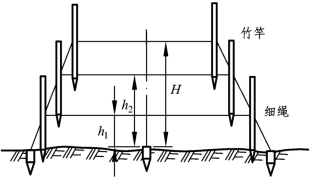

图5.3.8 多层挂线边坡放样
2.坡度尺法
如图5.3.9所示,路堑施工时,可在边桩外侧按设计边坡钉立固定的边坡样板,施工时可随时指示并检查开挖和修整边坡。(www.daowen.com)
图5.3.9 固定边坡样板
3.机械施工边坡控制
路堑施工时,根据测设的边桩位置,当机械开挖至靠近边坡0.3 m时,改为人工修坡。每10 m边坡范围插杆挂线人工刷坡。每挖深3~4 m时,要重新恢复中线点、测高程,放出施工面边桩。
路堤施工放样边桩时,每侧需超出路堤的设计宽度0.3 m,以保证修整路基边坡后的路堤边缘有足够的压实度,人工修坡时,保证边坡的坡率和平整度。每层填料松铺厚度300~500 mm,每挖深1~2 m时,要重新恢复中线点、测高程,放出填筑面边桩。撒石灰线标志出边线位置。
4.RTK边坡放样
操作方法请扫描二维码观看视频教学。
RTK边坡放样视频
