建筑工程招标控制价编制规定

通过本章的学习,你将能够:

(1)了解工程概况及招标范围;

(2)了解招标控制价编制依据;

(3)了解造价编制要求;

(4)掌握工程量清单样表。

1)工程概况及招标范围

①工程概况:第一标段为广联达办公大厦1#,总面积为4560m2,地下一层面积为967m2,地上四层建筑面积为3593m2;第二标段为广联达办公大厦2#,总面积为4560m2,地下一层面积为967m2,地上四层建筑面积为3593m2。本项目现场面积为3000m2。本工程采用履带式挖掘机1m3以上。

②工程地点:河北省×××市区。

③招标范围:第一标段及第二标段建筑施工图内除卫生间内装饰外的全部内容。

④本工程计划工期为180天,经计算定额工期210天,合同约定开工日期为2012年3月1日。(本教材以第一标段为例讲解)

2)招标控制价编制依据

编制依据:该工程的招标控制价依据《建设工程工程量清单计价规范2013》《河北省土建装修2012消耗量定额》及配套解释、相关规定,结合工程设计及相关资料、施工现场情况、工程特点及合理的施工方法,以及建设工程项目的相关标准、规范、技术资料编制。

3)造价编制要求

(1)价格约定

①除暂估材料及甲供材外,材料价格按《河北省工程建设造价信息14.1.2期》及市场价计取。

人工费按一类工70元/工日、二类工60元/工日、三类工47元/工日。

③税金按3.48%计取。

④安全文明、规费足额计取。

⑤暂列金额为80万元。

幕墙工程(含预埋件)为暂估专业工程60万元。

(2)其他要求

①考虑场内堆土,待基础回填完余土一次性运输,运距10km。

②全部采用预拌混凝土。

③不考虑总承包服务费及施工配合费。

4)甲供材一览表(见表3.1)

表3.1 甲供材料一览表

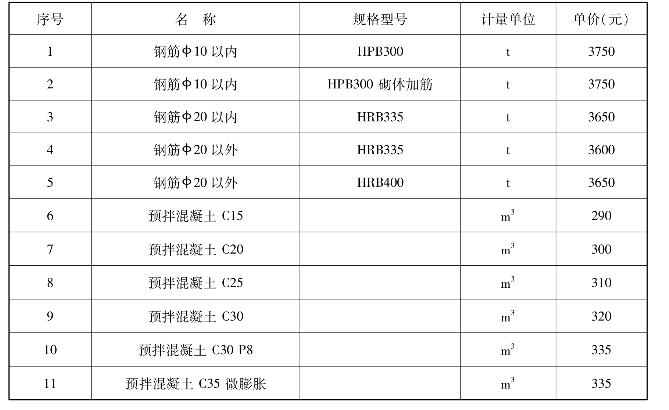

5)材料暂估单价表(见表3.2)

表3.2 材料暂估单价表(www.daowen.com)

6)计日工表(见表3.3)

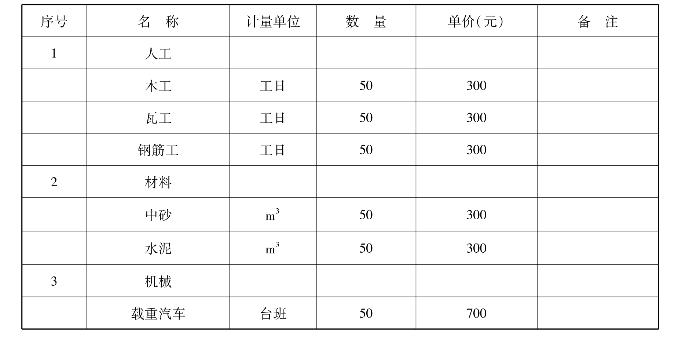

表3.3 计日工表

7)评分办法(见表3.4)

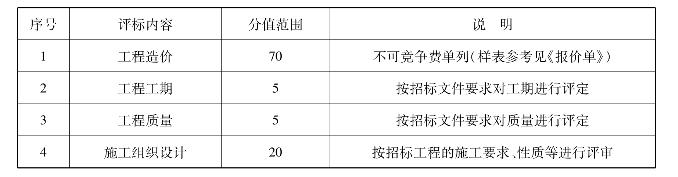

表3.4 评分办法表

8)报价单(见表3.5)

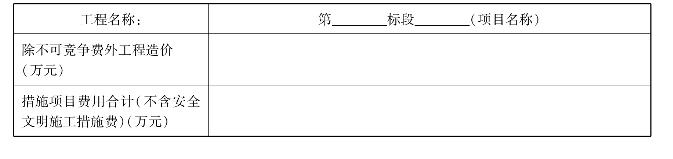

表3.5 报价单

续表

9)工程量清单样表(参见《建设工程工程量清单计价规范》GB 50500—2013)

①封面:封-2。

②总说明:表-01。

单项工程招标控制价汇总表:表-03。

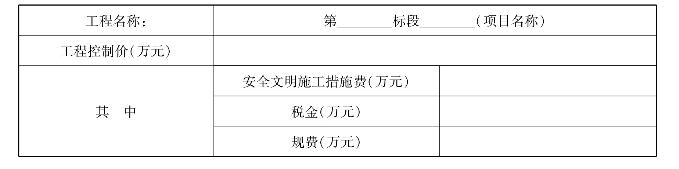

单位工程招标控制价汇总表:表-04。

⑤分部分项工程量清单与计价表:表-08。

⑥工程量清单综合单价分析表:表-09。

⑦措施项目清单与计价表(一):表-10。

⑧措施项目清单与计价表(二):表-11。

⑨其他项目清单与计价汇总表:表-12。

⑩暂列金额明细表:表-12-1。

材料暂估单价表:表-12-2。

专业工程暂估价表:表-12-3。

计日工表:表-12-4。

总承包服务费计价表:表-12-5。

规费、税金项目清单与计价表:表-13。

主要材料价格表。
