经典考题剖析
一、2020年真题
冻结排桩法施工技术主要适用于( )。
B.表土覆盖比较浅的一般基坑施工
C.地下水丰富的深基坑施工
D.岩土体自支撑能力较强的浅基坑施工
答案:C
[解析]本题考查的是冻结排桩法。冻结排桩法适用于大体积深基础开挖施工、含水量高的地基基础和软土地基基础施工以及地下水丰富的地基基础施工。
二、2019年考题
1.关于深基坑挖土方开挖采用冻结排桩法支护技术,下列说法正确的是( )。
A.冻结管应置于排桩外侧 B.卸压孔应置于冻结管和排桩之间
C.冻结墙的主要作用是支撑土体 D.排桩的主要作用是隔水
答案:A
[解析]本题考查的是冻结排桩法支护技术。排桩外侧按设计要求施作一排冻结孔,同时在冻结孔外侧距其中心一定位置处插花布设多个卸压孔;冻结排桩法基坑支护技术是以含水地层冻结形成的隔水帷幕墙为基坑的封水结构,以基坑内排桩支撑系统为抵抗水土压力的受力结构,充分发挥各自的优势特点,以满足大基坑围护要求。
2.关于深基坑土方开挖采用型钢铁水泥土复合搅拌桩支护技术,下列说法正确的有( )。
A.搅拌水泥土凝结后方可加设横向型钢
B.型钢的作用是增强搅拌桩的抗剪能力
C.水泥土作为承受弯矩的主要结构
D.型钢应加设在水泥土墙的内侧
答案:B
[解析]本题考查的是型钢水泥土复合搅拌桩支护。型钢主要用来承受弯矩和剪力,水泥土主要用来防渗,同时对型钢还有围箍作用;在水泥土凝结硬化之前,将型钢插入墙中,形成型钢与水泥土的复合墙体。
A.全断面掘进机的突出优点是可实现一次成型
B.独臂钻适宜于围岩不稳定的岩层开挖
C.天井钻开挖是沿着导向孔从上往下钻进(www.daowen.com)
D.带盾构的挖掘机主要用于特别完整岩层的开挖
答案:A
[解析]本题考查的是TBM法施工。适于开挖软岩,不适于开挖地下水较多、围岩不太稳定的地层;先在钻杆上装较小的钻头,从上向下钻一直径为200~300mm的导向孔,达到竖井或斜井的底部。再在钻杆上换直径较大的钻头,由下向上反钻竖井或斜井;当围岩是软弱破碎带时,若用常规的TBM掘进,常会因围岩塌落,造成事故,要采用带盾构的TBM法。
4.关于隧道工程喷射混凝土支护,下列说法正确的有( )。
A.拱形断面隧道开挖后先喷墙后喷拱
B.拱形断面隧道开挖后直墙部分先从墙顶喷至墙脚
C.湿喷法施工骨料回弹比干喷法大
D.干喷法比湿喷法施工粉尘少
E.封拱区应沿轴线由前向后喷射
答案:A、E
[解析]本题考查的是喷射混凝土。侧墙应自墙基开始;干式喷射施工粉尘多,回弹比较严重。
三、2018年考题
1.场地空间大,土质较好,地下水位低的深基坑施工,采用的开挖方式为( )。
A.水泥挡墙式 B.排桩与桩墙式
C.逆作墙式 D.放坡开挖式
答案:D
[解析]本题考查的是深基坑支护施工。对土质较好、地下水位低、场地开阔的基坑采取规范允许的坡度放坡开挖,或仅在坡脚叠袋护脚,坡面做适当保护。此种方法不用支撑支护,需加强边坡稳定监测,土方量大,需外运。其适用条件如下:基坑侧壁安全等级宜为三级;基坑周围场地应满足放坡条件,土质较好;当地下水位高于坡脚时,应采取降水措施。
A.气腿风钻 B.潜孔钻
C.钻车 D.手风钻
答案:C
[解析]本题考查的是隧道工程施工技术。钻孔的方法较多,最简单的是手风钻,比较灵活,但操作起来劳动强度很大;目前一般用得较多的是气腿风钻,即用压缩空气支承与加力,比较灵活,且劳动强度大幅减轻。钻车是现在常用的比较先进的机具,多半是液压电动轮式移动,小型的只有一把钻,大型的可以有三把钻,成为多臂台车。回转钻机有时在开挖工程中采用,孔径50mm直到200mm,甚至更大。
3.用于隧洞喷锚支护的锚杆,其安设方向一般应垂直于( )。
A.开挖面 B.断层面
C.裂隙面 D.岩层面
答案:D
[解析]本题考查的是锚杆施工。实际作业中,通常还需根据实际的岩石分层状态改变锚杆的布置形式,在必要时局部增加锚杆的用量以控制岩石塌方。如岩石为倾斜或齿状等时,锚杆的方向要尽可能与岩层层面垂直相交,以达到较好的锚固效果。
4.深基坑土方开挖工艺主要分为( )。
A.放坡挖土 B.导墙式开挖
C.中心岛式挖土 D.护壁式开挖
E.盆式挖土
答案:A、C、E

[解析]本题考查的是建筑工程深基坑施工技术。基坑的土方开挖工艺,主要分为放坡挖土、中心岛式(也称墩式)挖土,盆式挖土。前者无支护结构,后两者皆有支护结构。采取哪种形式,主要根据基坑的深浅、维护结构的形式、地基土岩性、地下水位及渗水量、挖掘施工机械及场地大小、周围环境等情况决定。选项B导墙是地下连续墙施工的方法,选项D护壁是支护的方法,如泥浆护壁钻孔灌注桩。
四、其他年份考题
1.地下连续墙施工作业中,触变泥浆应( )。
A.由现场开挖土拌制而成 B.满足墙面平整度要求
C.满足墙体接头密实度要求 D.满足保护孔壁要求
答案:D
[解析]本题考查的是有关地下连续墙特点。地下连续墙的优点主要表现在如下方面:①施工全盘机械化,速度快、精度高,并且振动小、噪声小,适用于城市密集建筑群及夜间施工。②具有多功能用途,如防渗、截水、承重、挡土、防爆等,由于采用钢筋混凝土或素混凝土,强度可靠,承压力大。③对开挖的地层适应性强,在我国除熔岩地质外,可适用于各种地质条件,无论是软弱地层或在重要建筑物附近的工程中,都能安全地施工。④可以在各种复杂的条件下施工。⑤开挖基坑无须放坡,土方量小,浇混凝土无须支模和养护,并可在低温下施工,降低成本,缩短施工时间。⑥用触变泥浆保护孔壁和止水,施工安全可靠,不会引起水位降低而造成周围地基沉降,保证施工质量。⑦可将地下连续墙与“逆作法”施工结合起来,地下连续墙为基础墙,地下室梁板作撑,地下部分施工可自上而下与上部建筑同时施工,将地下连续墙筑成挡土、防水和承重的墙,形成一种深基础多层地下室施工的有效方法。
2.地下工程喷射混凝土掺用红星一型速凝剂时,拱部一次喷射厚度应控制在( )。
A.20~30m m B.30~50m m
C.5 0~7 0 m m D.7 0~1 0 0 m m
答案:C
[解析]本题考查的是有关地下工程喷射混凝土施工工艺。地下工程喷射混凝土施工工艺中有关一次喷射厚度的施工要点为:一次喷射厚度主要与喷射混凝土层与受喷面之间的黏结力和受喷部位有关。一次喷射厚度太薄,喷射时骨料易产生大的回弹;一次喷射得太厚,易出现喷层下坠、流淌,或与基层面间出现空壳。具体要求如下表。

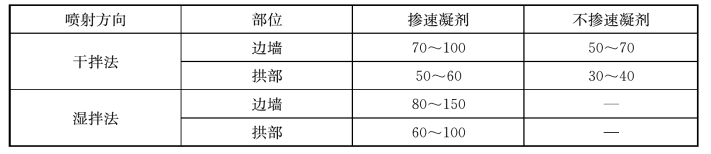

混凝土一次喷射厚度(mm)
3.隧道工程施工时,通风方式通常采用( )。
A.钢管压入式通风 B.PVC管抽出式通风
C.塑料布管压入式通风 D.PR管抽出式通风
答案:C
[解析]本题考查的是有关隧道工程通风方式。地下工程的主要通风方式有两种:一种是压入式,即新鲜空气从洞外鼓风机一直送到工作面附近;另一种是吸出式,用抽风机将混浊空气由洞内排向洞外。前者风管为柔性的管壁,一般是加强的塑料布之类;后者则需要刚性的排气管,一般由薄钢板卷制而成。我国大多数工地均采用压入式。
4.地下连续墙开挖,对确定单元槽段长度因素说法正确的有( )。
A.土层不稳定时,应增大槽段长度
B.附件有较大地面荷载时,可减少槽段长度
C.防水要求高时可减少槽段长度
D.混凝土供应充足时可选用较大槽段
E.现场起重能力强可选用较大槽段
答案:B、D、E
[解析]本题考查的是有关地下连续墙开挖中确定单元槽段长度。
地下连续墙施工前,需预先沿墙体长度方向划分好施工的单元槽段。单元槽段的最小长度不得小于挖土机械挖土工作装置的一次挖土长度(称为一个挖掘段)。单元槽段宜尽量长一些,以减少槽段的接头数量和增加地下连续墙的整体性,又可提高其防水性能和施工效率。但在确定其长度时除考虑设计要求和结构特点外,还应考虑以下各方面因素。①地质条件:当土层不稳定时,为防止槽壁坍塌,应减少单元槽段的长度,以缩短挖槽时间。②地面荷载:若附近有高大的建筑物、构筑物,或邻近地下连续墙有较大的地面静载或动载时,为了保证槽壁的稳定,也应缩短单元槽段的长度。③起重机的起重能力:由于一个单元槽段的钢筋笼多为整体吊装(钢筋笼过长时可水平分为两段),所以应根据起重机械的起重能力估算钢筋笼的重量和尺寸,以此推算单元槽段的长度。④单位时间内混凝土的供应能力:一般情况下,一个单元槽段长度内的全部混凝土宜在4h内一次浇筑完毕,所以可按4h内混凝土的最大供应量来推算单元槽段的长度。⑤泥浆池(罐)的容积:泥浆池(罐)的容积应不小于每一单元槽段挖土量的二倍,所以该因素也影响单元槽段的长度。⑥划分单元槽段时还应考虑接头的位置,接头应避免设在转角处及地下连续墙与内部结构的连接处,以保证地下连续墙有较好的整体性;单元槽段的划分还与接头形式有关。单元槽段宜采用间隔一个或多个槽段的跳幅施工顺序。每个单元槽段,挖槽分段不宜超过3个。成槽时,护壁泥浆液面应高于导墙底面500mm。
5.地下工程喷射混凝土施工时,正确的工艺要求有( )。
A.喷射作业区段宽以1.5~2.0m为宜
B.喷射顺序应先喷墙后喷拱
C.喷管风压随水平输送距离增大而提高
D.工作风压通常应比水压大
E.为减少浆液浪费一次喷射厚度不宜太厚
答案:A、C
[解析]本题考查的是有关地下工程喷射混凝土施工工艺。地下工程喷射混凝土的施工准备:①喷射混凝土的施工机具。②待喷面准备。喷射施工要按一定顺序有条不紊地进行。喷射作业区段的宽度,一般应以1.5~2.0m为宜。对水平坑道,其喷射顺序为先墙后拱、自上而下;侧墙应自墙基开始,拱应自拱脚开始,封拱区宜沿轴线由前向后。
地下工程喷射混凝土的施工要点:①工作风压。选择适宜的工作风压,是保证喷射混凝土顺利施工和较高质量的关键。当输送距离变化时,工作风压可参考以下数值:水平输送距离每增加100m,工作风压应提高0.08~0.10MPa;倾斜向下喷射,每增加100m,工作风压应提高0.05~0.07 MPa;垂直向上喷射每增加10m,工作风压应提高0.02~0.03 MPa。②喷嘴处水压。工程实践证明,喷嘴处的水压必须大于工作风压,并且压力稳定才会有良好的喷射效果。③一次喷射厚度。一次喷射厚度主要与喷射混凝土层与受喷面之间的黏结力和受喷部位有关。
免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。
