脚手架实操:拆除注意事项及安全防护

时间:2023-08-31 理论教育 版权反馈
【摘要】:也可采用数显水平尺检查。表3-5-3允许偏差值6. 拆除及注意事项柱梁侧模、梁底模拆除的要求。最后拆除支撑体系与梁底模。② 拆除脚手架和模板时,操作人员必须站在安全可靠的地方,当有多人交叉作业时必须做好安全防护,防止意外伤人。

脚手架实操:拆除注意事项及安全防护

1. 准备设备和耗材

设备和耗材如表3-5-1 所示。

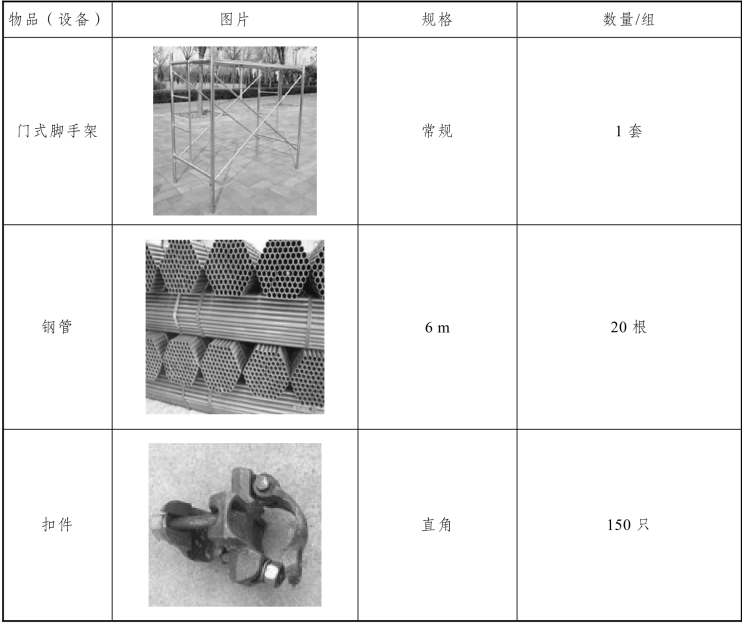

表3-5-1 设备和耗材

2. 工 具

工具清单:2 把扳手、2 台无线电动扳手、2 把胶锤、2 把羊角锤、2 台激光投线仪、2把水平尺、4 支马克笔、1 台钢管切割机、2 把钢卷尺、2 个线锤。重要工具如表3-5-2 所示。

表3-5-2 重要工具

3. 柱模板安装

(1)施工程序。

弹柱位置线→钢管加工(如图3-5-3 所示)→搭设脚手架(如图3-5-4 所示)→安装柱模板(如图3-5-5 所示)→安装钢管柱箍→调整垂直度→复核上口尺寸→检查(如图3-5-6 所示)→下道工序。

图3-5-3 钢管加工

图3-5-4 搭设脚手架

图3-5-5 安装柱模板

图3-5-6 检查

(2)柱模安装前,必须在地面放三种线,内线为柱子截面尺寸,中间线为柱子模板外侧尺寸,外线为柱子截面线向外偏移300 mm 基准线。检查时与轴线、柱子基准线、模板线必须拉通。这是保证柱子垂直度、防止轴线偏移的关键工序。

(3)柱模板与地面拼缝采用硬拼缝,为防止渗浆,需在柱模下口加贴海绵条,海绵条宽度为30 mm,粘贴海绵条距模板线2 mm,防止柱模板受到竖直压力把海绵条压缩变形伸入柱内。依据弹线位置进行模板安装就位,校正模板并固定。

(4)现场预拼就位后,确定模板拼缝严密,加固模板,调整模板垂直度,

并复核模板上口尺寸是否为300 mm。吊线找垂直时,每面从上面吊两点,使线坠准确吊到楼地面上的300 mm 控制线。也可采用数显水平尺检查。

4. 梁模板安装

(1)施工程序:弹线→搭设脚手架→铺梁底模模板→调整梁底标高→安装加固梁侧模→校正标高、垂直度→检查→下道工序。(www.daowen.com)

(2)在竖向结构构件上抄好标高后,根据楼板厚度、模板厚度、木方高度调整好梁底水平钢管,控制好标高,复查柱中心、柱内边位置是否准确,无误后吊线作为梁定位控制线。也可采用数显水平尺检查。

(3)模板安装按梁的侧模包柱梁的底模。

(4)模板接缝要求加工严密,表面错缝平整。

(5)梁柱接头处的模板,采用15 mm 厚双面覆膜木胶模板配制成U 型专用模板,与柱、梁模配套安装,按梁底压柱模,梁侧模压柱模、柱模包梁侧模的方法施工。

模板完成安装加固如图3-5-7 所示。

图3-5-7 模板完成安装加固

5. 误差检查

对搭设好的脚手架进行误差检查,各部位调整到不超过允许偏差值,如表3-5-3 所示。

表3-5-3 允许偏差值

6. 拆除及注意事项

(1)柱梁侧模、梁底模拆除的要求。

脚手架、模板拆除顺序与安装顺序相反,“先支后拆,后支先拆”,先拆除非承重模板,后拆除承重模,先拆外模板,后拆内模板。最后再拆除脚手架。

混凝土达到拆模强度后,能保证构件不变形,其表面及棱角不因拆除模板而受损,并能满足同条件试块拆模不粘模、不掉角时,方可先拆梁侧帮模,再拆除柱模板。最后拆除支撑体系与梁底模。

(2)拆模注意事项。

① 拆模时严禁模板直接从高处往下扔,以防模板变形和损坏,拆下的扣件及时集中收集管理,以备再次使用。

② 模板拆除后,立即清理残留混凝土、密封条等杂物,木模板上的钉子起干净,分类堆放。

(3)各类型模板在使用过程中的注意事项。

① 保持模板本身的整洁及支撑设备配套零件的齐全。

② 坚持每次使用模板后清理板面。

③ 材料应按编号分类堆放整齐。

④ 模板组装完后,应转运至专用堆放场地放置。

⑤ 模板的安装及拆除要平稳、轻起轻放,禁止用大锤敲砸,支撑安装后不可人为随意拆除以造成松动,注意保护梁、柱砼,避免碰坏墙体砼棱角。

(4)拆除脚手架和模板时的安全注意事项。

① 钢管、模板应根据使用部位加以编号,分型号安排临时堆放场地,根据工艺要求按顺序进行模板安装就位、拆除。

② 拆除脚手架和模板时,操作人员必须站在安全可靠的地方,当有多人交叉作业时必须做好安全防护,防止意外伤人。
