1. 墙体定位(轴线投测)
基础墙砌筑到防潮层以后,可根据轴线控制桩或龙门板上中线钉,用经纬仪或拉细线,把第一层楼房的墙中线和边线投测到防潮层上,并弹出墨线,检查外墙轴线交角是否等于90°;符合要求后,把墙轴线延伸到基础墙的侧面上画出标志,作为向上投测轴线的依据。同时把门、窗和其他洞口的边线,也在外墙基础立面上画出,如图2-5-8 所示。

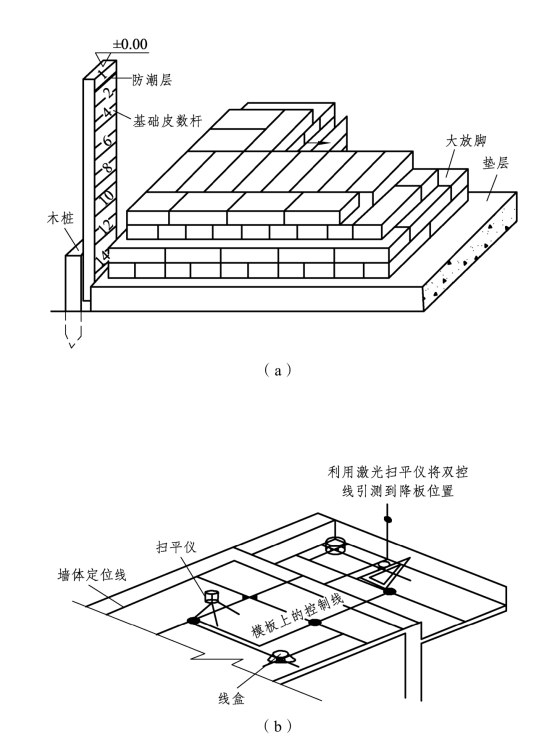

图2-5-8 墙体定位
2. 墙体标高的控制

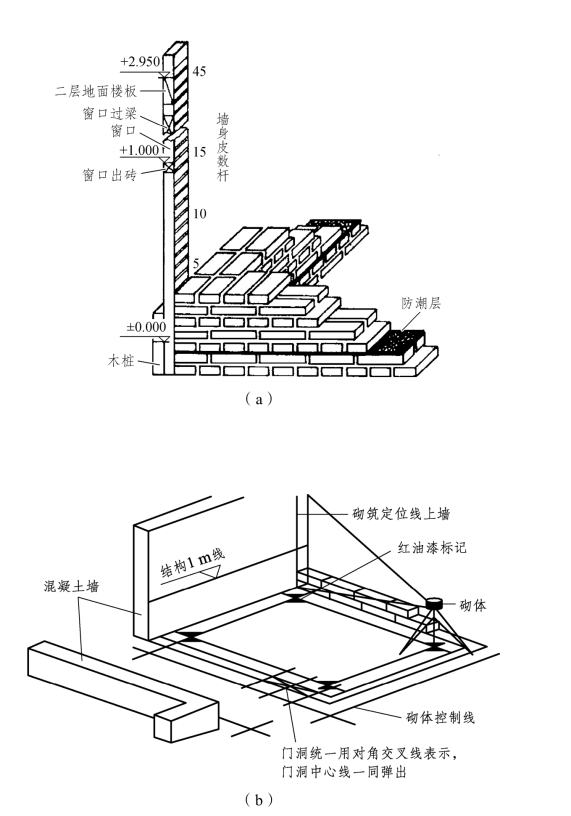

墙体砌筑时,其标高也常用皮数杆控制。在墙身皮数杆上根据设计尺寸,按砖和灰缝的厚度画线,并标明门、窗、过梁、楼板等的标高位置。杆上注记从±0.000 向上增加(如图2-5-9 所示)。墙身皮数杆的设立方法与基础皮数杆相同。
每层墙体砌筑到一定高度后,常在各层墙面上测设出+0.50 m 的标高线(俗称50 线),作为掌握楼面抹灰及室内装修的标高依据。
图2-5-9 标高控制
3. 经纬仪投测法

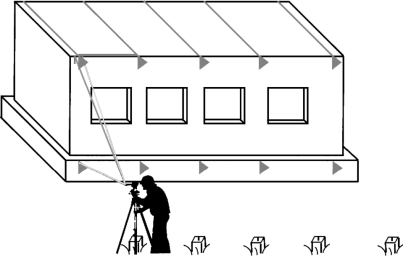

在轴线控制桩上安置经纬仪,严格整平后,瞄准基础墙面上的轴线标志,用盘左、盘右分中投点法,将轴线投测到楼层边缘或柱顶上。将所有端点投测到楼板上之后,用钢尺检核其间距,相对误差不得大于1/2 000。检查合格后,才能在楼板分间弹线,继续施工,如图2-5-10 所示。
图2-5-10 经纬仪投测
4. 内控法(垂准线投测法)
(1)楼层放线。
① 上升结构采用内控点传递法。
每栋楼设置4 个内控点,组成自成体系的矩形控制方格,控制点编号见内控点平面图(后附)。浇筑±0.000 层楼面混凝土过程中,按照每栋楼内控制点布置图预埋100 mm×100 mm×3 mm 铁板。待混凝土达到可上人强度时,铁板上用钢针划出纵、横轴控制线交叉线,并将交叉点处钻出2 mm 小孔作为标志。
② 具体操作。
a. 将激光经纬仪架设在±0.000 层楼面的内控点上,调平后,接通电源射出激光束。
b. 通过调焦,使激光束打在作业层激光靶上的激光点最小,最清晰。(www.daowen.com)
c. 通过顺时针转动望远镜360°,检查激光束的误差轨迹。如轨迹在允许限差内,则轨迹圆心为所投轴线点。
d. 通过移动激光靶,使激光靶的圆心与轨迹圆心同心,后固定激光靶。在进行控制点传递时,用对讲机通信联络。
e. 轴线点投测到楼层后,用光学经纬仪进行放线。

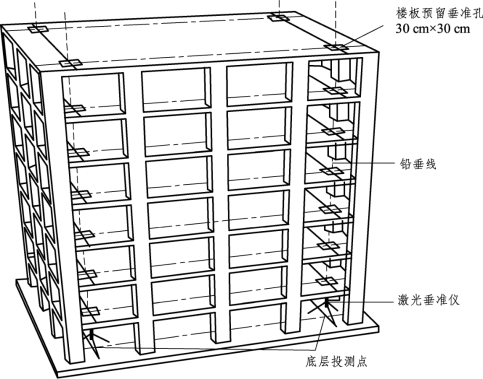

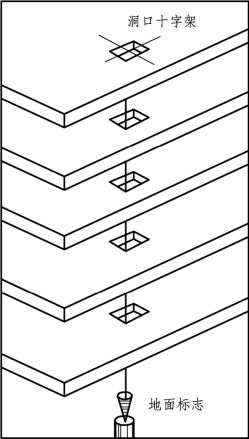

吊线坠法是利用钢丝悬挂重锤球的方法,进行轴线竖向投测。这种方法一般用于高度在50~100 m 的高层建筑施工中,锤球的重量约为10~20 kg,钢丝的直径约为0.5~0.8 mm。在预留孔上面安置十字架,挂上锤球,对准首层预埋标志。当锤球线静止时,固定十字架,并在预留孔四周作出标记,作为以后恢复轴线及放样的依据。此时,十字架中心即为轴线控制点在该楼面上的投测点。
(2)吊线坠法。
要求:投点高度>5 m 时,偏差≤3 mm。受风力影响大。
(3)天顶准直法(激光铅垂仪法)——自下向上投测。

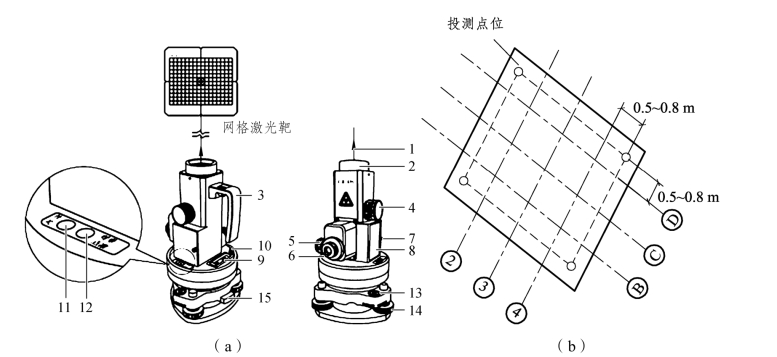

要求:投测点距轴线0.5~0.8 m 为宜,且在每层投测点处要预留洞(0.3 m×0.3 m),如图2-5-11 所示。
(4)天底准直法——自上向下投测。
图2-5-11 天顶准直法
激光垂准仪图解,如图2-5-12 和图2-5-13 所示。
图2-5-12 激光垂准仪
图2-5-13 激光垂准仪投测
工程定位测量放线记录,如表2-5-1 所示。
表2-5-1 工程定位测量放线记录
