1.施工要求
(1)后浇带混凝土强度等级不得低于两侧混凝土。
(2)后浇带的接缝处理应符合施工缝的处理要求;后浇带混凝土养护时间不得少于28d。
(3)后浇带必须依据设计要求的位置与尺寸留置,设置在受力和变形较小的部位,间距宜为30~60m,宽度宜为700~1000mm。
(4)后浇带可做成平直缝,结构主筋不宜在缝中断开,若必须断开,则主筋搭接长度应大于主筋直径的45倍,接头应按规范要求错开,并应按设计要求设附加钢筋。
(5)后浇带需超前止水时,后浇带部位混凝土应局部加厚,并增设外贴式或中埋式止水带。
2.施工工艺
(1)工艺流程

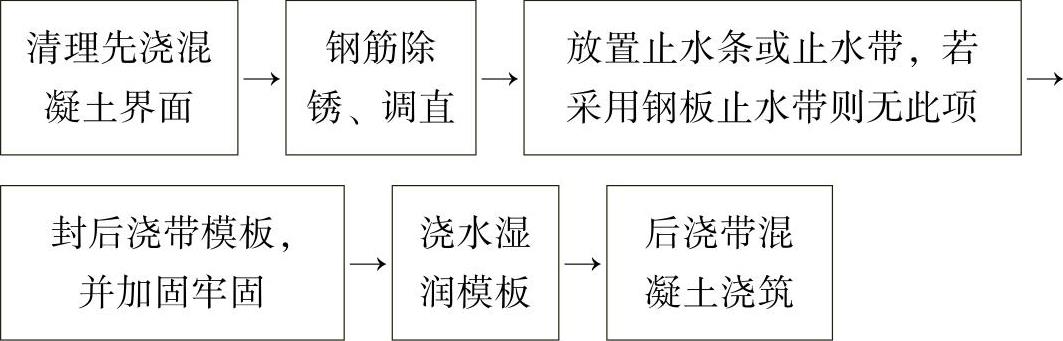

1)后浇带的留置。

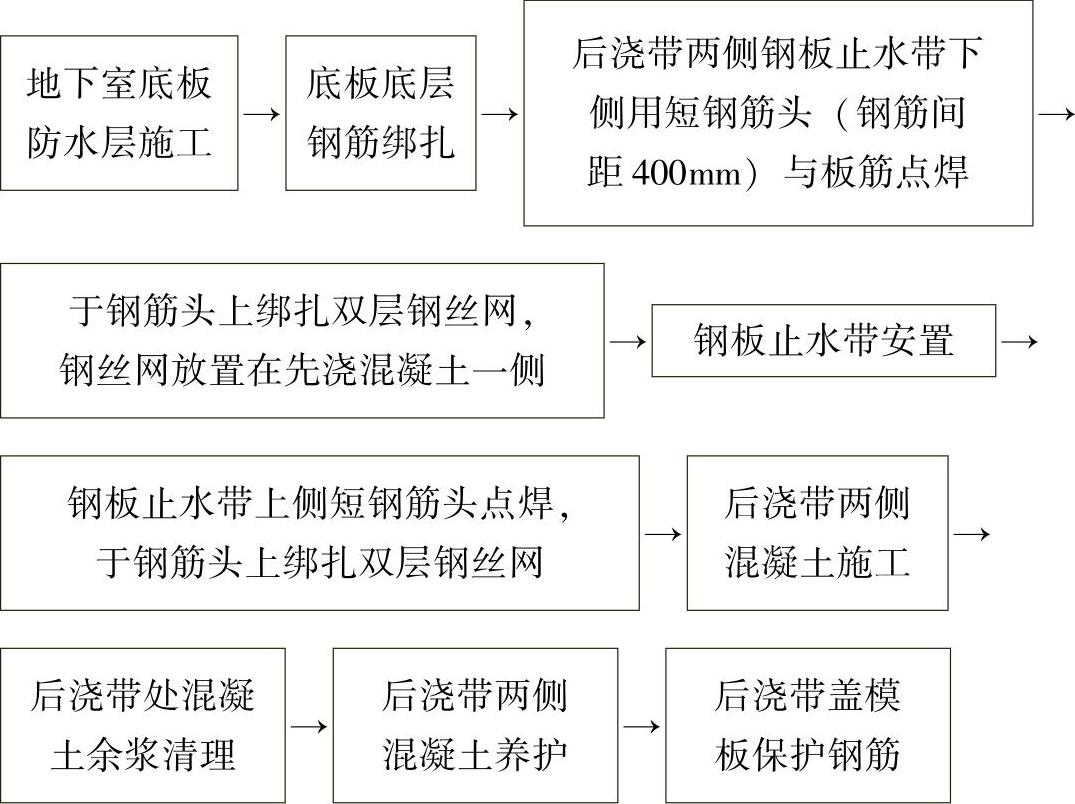

①地下室底板防水后浇带留置。

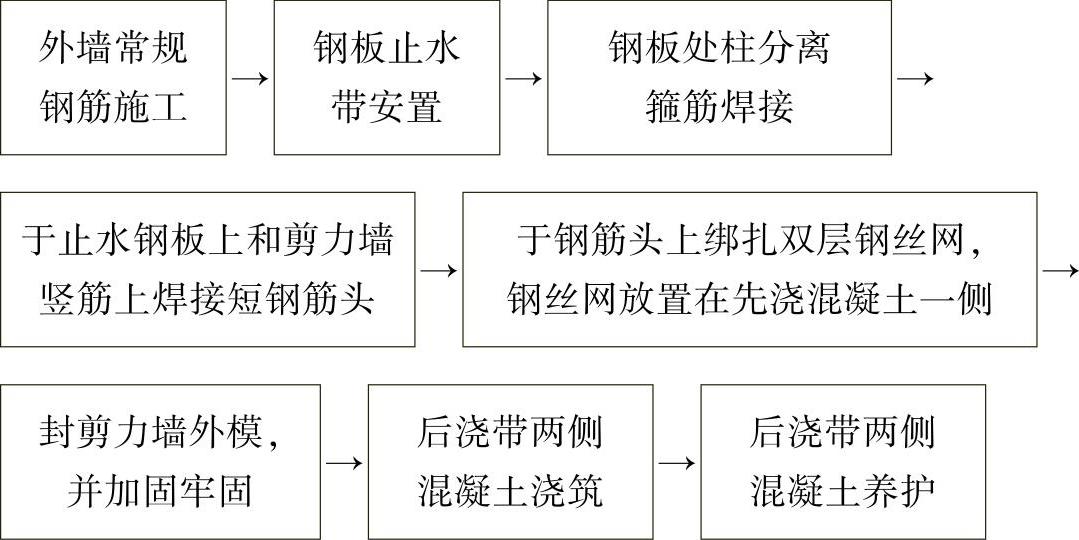

②地下室外墙防水后浇带留置。

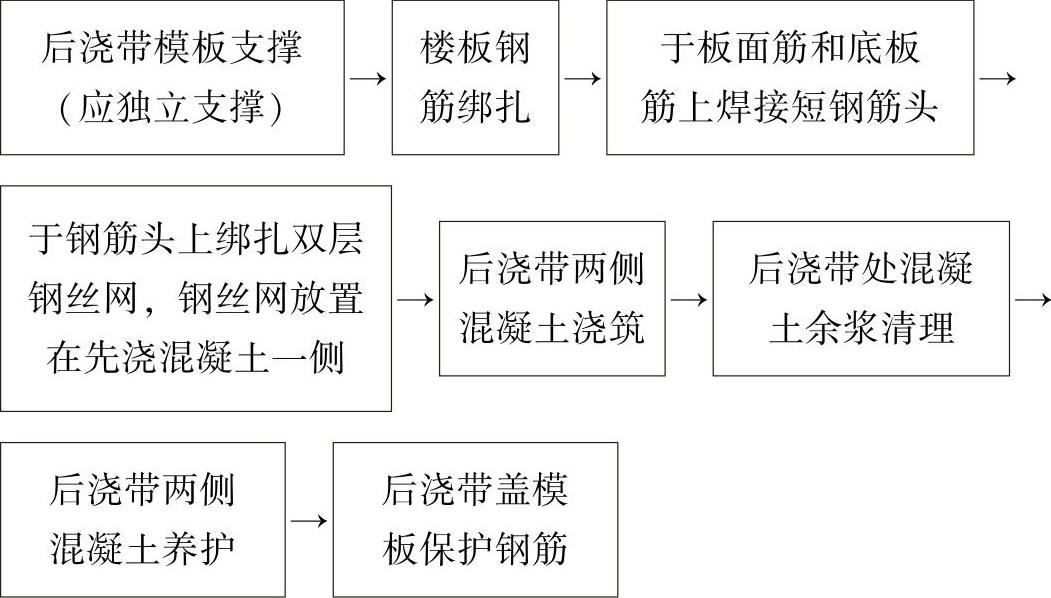

③楼板面后浇带留置。
2)后浇带混凝土浇筑。
①地下室底板后浇带混凝土浇筑。
②地下室外墙防水后浇带混凝土浇筑。
(www.daowen.com)
③楼板面后浇带混凝土浇筑。
(2)施工注意事项
1)地下室底板防水后浇带的施工构造如图6⁃16~图6⁃19所示。

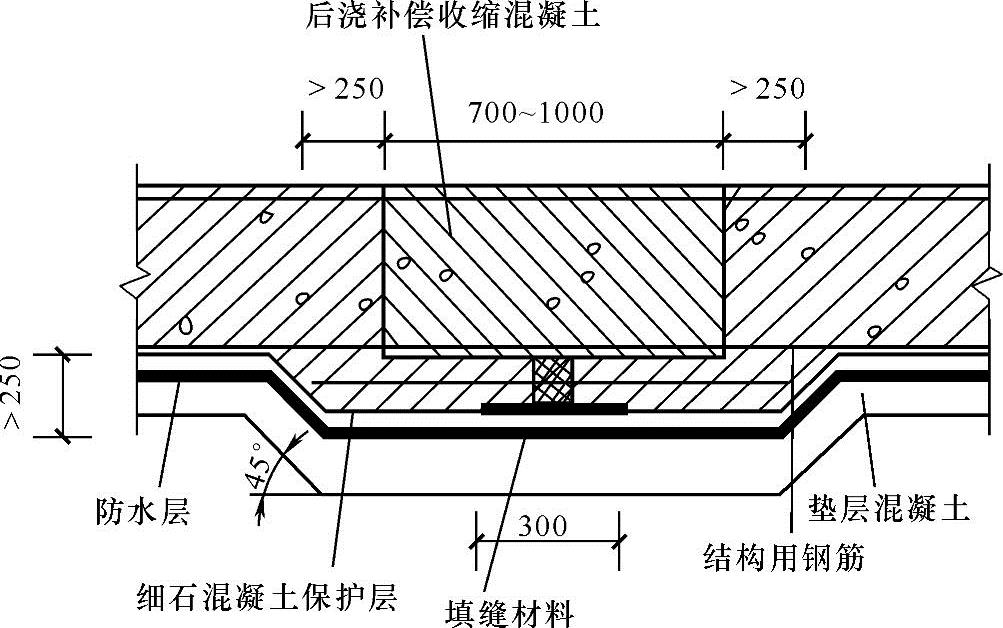

图6⁃16 后浇带防水构造(一)

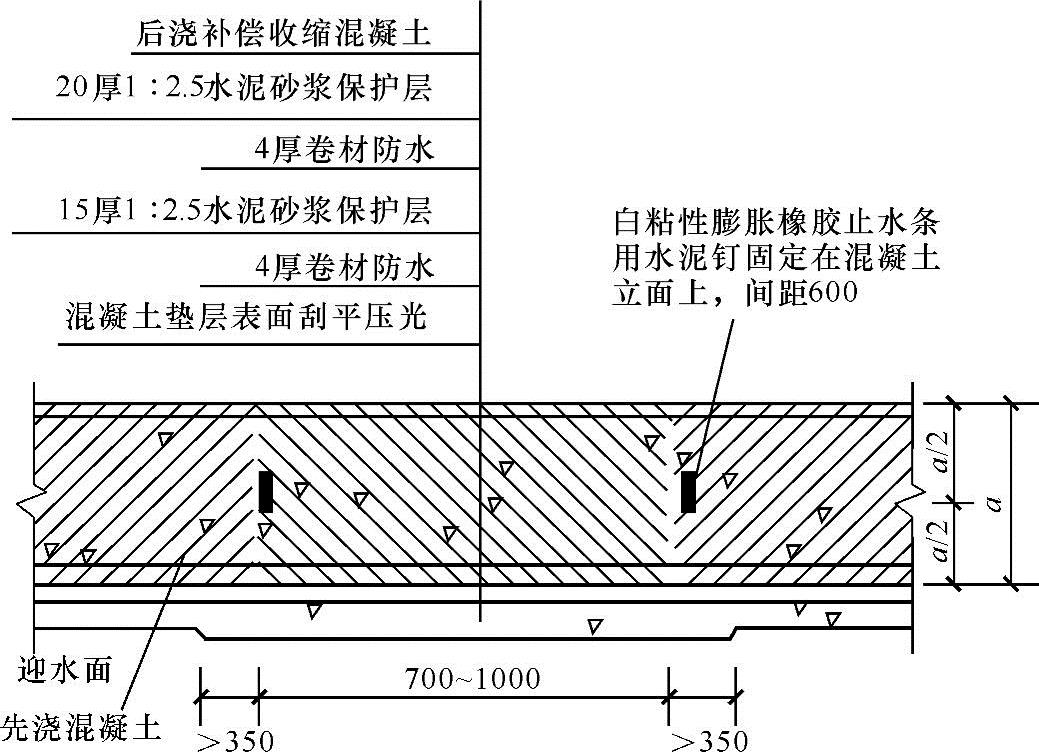

图6⁃17 后浇带防水构造(二)

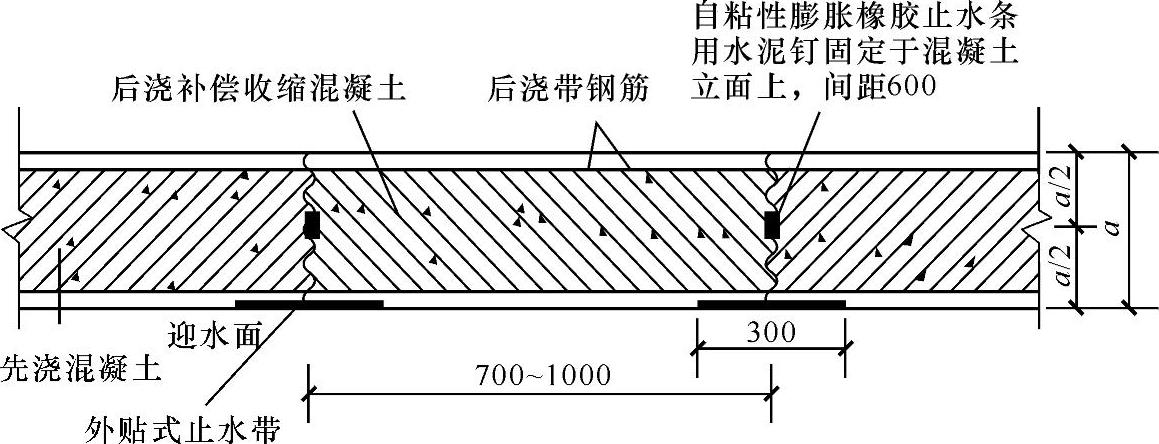

图6⁃18 后浇带防水构造(三)

图6⁃19 后浇带防水构造(四)
2)后浇带两侧混凝土龄期达到42d后再施工,但高层建筑的后浇带应在结构顶板浇筑混凝土14d后进行。
3)后浇带混凝土施工前,后浇带部位和外贴式止水带应严格保护,严防落入杂物或损伤外贴式止水带。
4)后浇带应采用补偿收缩混凝土浇筑,其强度等级不应低于两侧混凝土。后浇带混凝土浇筑后应覆盖保湿养护,养护时间不得少于28d。
5)后浇带的接缝处理应符合《地下工程防水技术规范》(GB50108—2008)中的规定。水平缝浇灌混凝土前,应将其表面浮浆和杂物清除干净,先铺净浆,再铺30~50mm厚的1∶1水泥砂浆或涂刷混凝土界面处理剂,并及时浇灌混凝土。垂直缝浇灌混凝土前,应将表面清理干净,并涂刷水泥净浆或混凝土界面剂,并及时浇灌混凝土。
6)后浇带模板应严密、稳固,混凝土施工时不得漏浆与变形。混凝土浇筑应密实,成形应精确,应特别注意新旧混凝土界面处的混凝土密实度。
7)防水后浇带的施工应注意界面的清理及止水条、止水带的保护,并保证防水功能技术措施的落实。后浇带处严禁出现渗漏现象。
