【摘要】:油毡瓦屋面如图54所示。铺钉油毡瓦1)大面铺钉油毡瓦。油毡瓦应自檐口向上铺设。上下两层油毡瓦之间的切槽不能重合。脊瓦应顺主导风向搭接,并应搭盖住两坡油毡瓦接缝的1/3。图57 女儿墙、山墙泛水施工做法图58 檐口施工做法4)油毡瓦屋面与屋顶窗交接处,应采用金属排水板、窗框固定角钢、窗口防水卷材、支瓦条等连接,如图510所示。淋水试验油毡瓦屋面完工经外观质量检查符合设计要求后,即可进行淋水试验。

防水工从新手到高手,油毡瓦屋面实用知识

油毡瓦屋面如图5⁃4所示。


图5⁃4 油毡瓦屋面

(1)清理基层

将已验收合格的基层彻底清扫干净。

(2)涂刷冷底子油或铺设卷材

1)在混凝土基层上涂刷冷底子油两遍,第一遍横向涂刷,第二遍竖向涂刷,涂刷要求薄而均匀,不露底。

2)在木基层上干铺卷材。卷材可采用油毡,也可使用高聚物改性沥青防水卷材。铺设卷材时应平行屋脊铺设。并从标高最低处逐渐向高处铺设。卷材搭接缝应顺着流水方向搭接,搭接宽度长边为100mm,短边为150mm,并用钉子在搭接缝中心线上固定,钉距为400mm,钉帽应盖在卷材下面。

(3)细部构造附加层施工

无论是混凝土基层还是木基层,都要先做细部附加层增强处理。如在烟囱、伸出屋面的管道、阴阳角等部位用改性沥青胶粘剂粘贴一层3mm厚的高聚物改性沥青防水卷材,泛水高度不低于250mm。

(4)弹基准线

在屋面基层上弹线,其施工方法如下:垂直方向的中心线与屋脊垂直,垂直方向的每一条线之间的距离为125mm(二片型)或167mm(三片型)。第一条水平线要弹在距初始层油毡瓦的底部194mm处。其他水平弹线之间的距离为142mm。

(5)铺钉油毡瓦

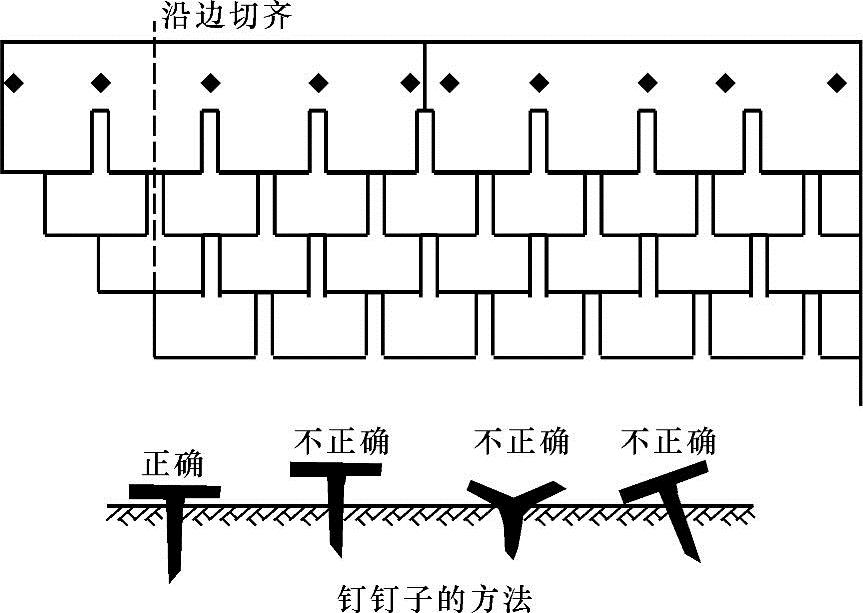

1)大面铺钉油毡瓦。油毡瓦应自檐口向上铺设。第一层油毡瓦应伸出檐口10~20mm且平行铺设,切槽应向上指向屋脊,用钢钉和粘接材料同时固定;第二层油毡瓦应与第一层油毡瓦叠合,但切槽应向下指向檐口;第三层油毡瓦应压在第二层上,垂直方向露出切槽125mm,水平方向露出切槽142mm。上下两层油毡瓦之间的切槽不能重合。每片油毡瓦钉4个钢钉(当坡度大时可增加钢钉数量);当屋面坡度大于150%时,应增加钢钉的数量和油毡瓦与基层的粘接点,如图5⁃5所示。

2)脊瓦的铺设方法。铺设脊瓦时,应将油毡瓦沿切槽剪开,分成四块作为脊瓦,并用两个钢钉固定。

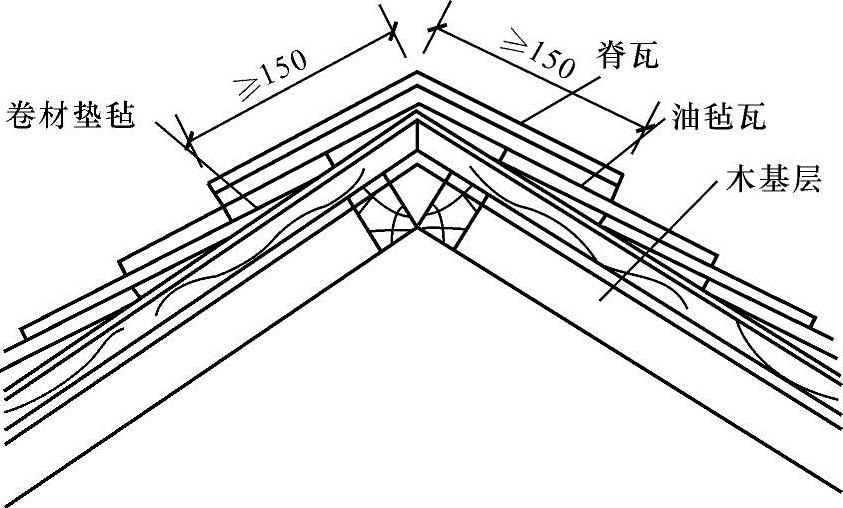

脊瓦应顺主导风向搭接,并应搭盖住两坡油毡瓦接缝的1/3。脊瓦与脊瓦的压盖面不应小于脊瓦面积的1/2,如图5⁃6所示。

(6)屋面与突出屋面结构的交接处


图5⁃5 油毡瓦的铺钉


图5⁃6 脊瓦的铺设方法

油毡瓦应铺贴在立面上,其高度不应小于250mm。在屋面与突出屋面烟囱、管道等的交接处,应先做二毡三油防水层,待铺瓦后再用高聚物改性沥青卷材做单层防水。

1)女儿墙、山墙泛水施工如图5⁃7所示,油毡瓦可沿女儿墙的八字坡铺设,并用镀锌薄钢板覆盖,钉入墙内预埋木砖;泛水上口与墙间的缝隙应用密封膏封严。

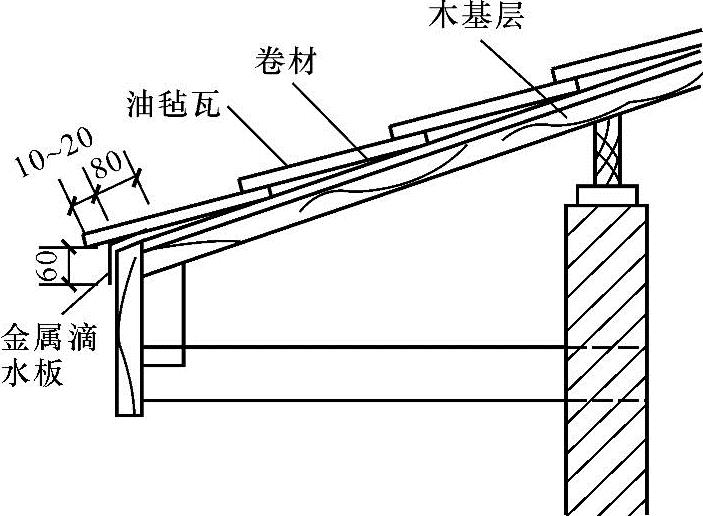

2)檐口施工做法如图5⁃8所示。

3)檐口油毡与卷材之间应采用满粘法铺贴,如图5⁃9所示。

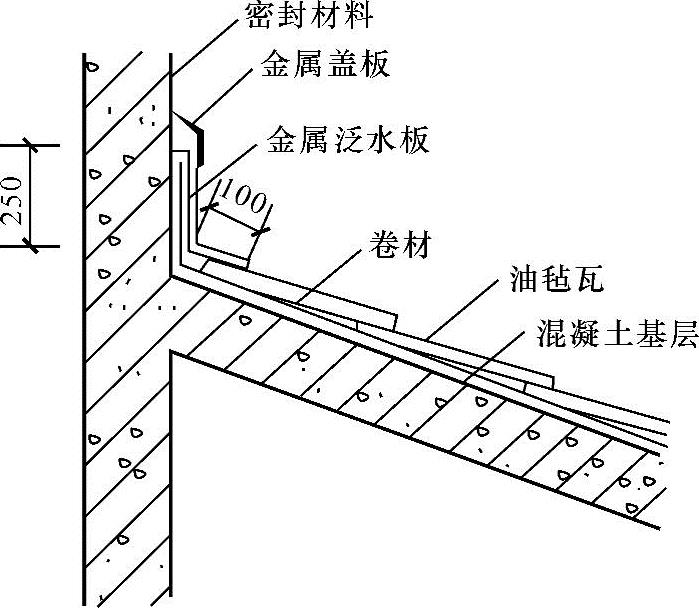

图5⁃7 女儿墙、山墙泛水施工做法

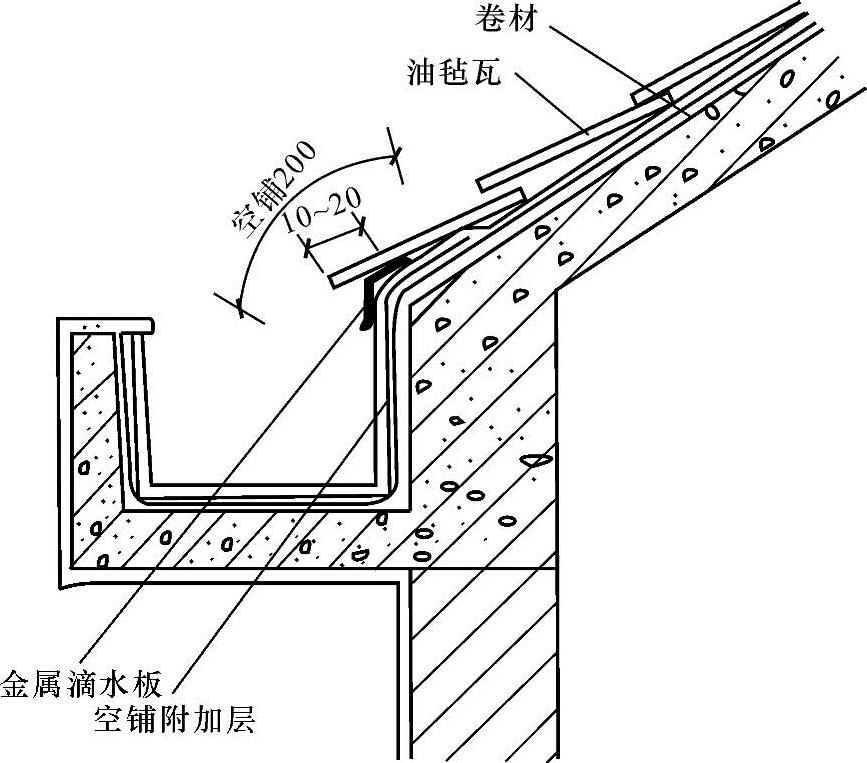

图5⁃8 檐口施工做法

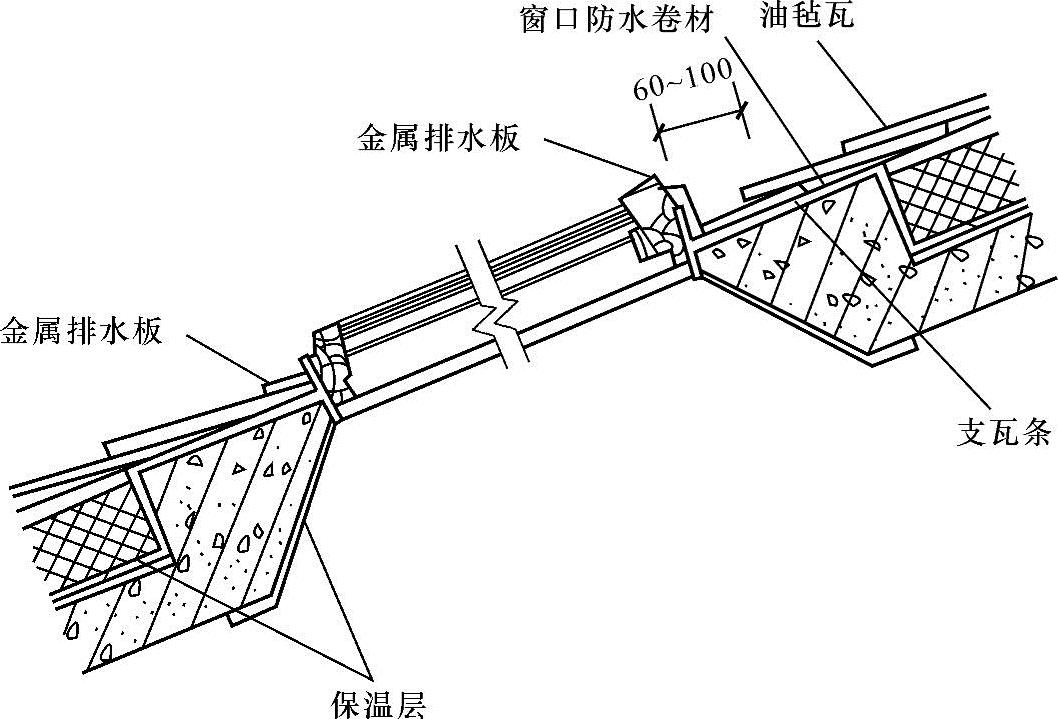

4)油毡瓦屋面与屋顶窗交接处,应采用金属排水板、窗框固定角钢、窗口防水卷材、支瓦条等连接,如图5⁃10所示。


图5⁃9 油毡瓦屋面檐沟


图5⁃10 油毡瓦屋面顶窗

(7)与卷材或涂膜防水层复合使用

防水层应铺设在找平层上,防水层上再做细石混凝土找平层,然后铺设卷材和油毡瓦。

(8)淋水试验

油毡瓦屋面完工经外观质量检查符合设计要求后,即可进行淋水试验。淋水时间2h,无渗漏为合格。
