1.清理基层
木基层采用木椽条作为基层。木椽条基层应符合设计要求,并进行防腐处理,基层施工前应清理干净。
混凝土基层应设置找平层,找平层应符合设计要求。找平层应平整、光滑、干燥,无裂缝、起皮、起砂现象。
2.防水层施工
应在平瓦屋面基层上面先铺设一层卷材,其搭接宽度不宜小于100mm。并用顺水条将卷材压钉在基层上,顺水条的间距宜为500mm,在顺水条上铺钉挂瓦条。
在木基层上铺设卷材时,应自上而下平行屋脊铺贴,顺流水方向搭接。卷材铺设时应压实铺平,其他工序施工时不得损坏卷材。
3.钉顺水条
先在两山墙边距檐口50mm处弹出平行于山檐的直线,然后根据两山檐距离弹出顺水条位置线。顺水条间距≤500mm,应分档均匀,铺钉牢固平整。
4.钉挂瓦条
(1)挂瓦条的间距要根据平瓦的尺寸和一个坡面的长度经计算确定,烧结普通瓦一般间距为280~300mm。
(2)檐口的第一根挂瓦条,要保证瓦条头出檐(或出封檐板)50~70mm;上下排平瓦的瓦头和瓦尾的搭扣长度为50~70mm;屋脊处两个坡面上的两根挂瓦条,要保证挂瓦后瓦尾搭盖脊瓦。脊瓦搭接瓦尾的宽度每边不小于40mm。
(3)木挂瓦条断面尺寸一般为30mm×30mm,长度一般不小于3根椽条间距,并做好防腐处理。挂瓦条必须平直,特别是要保证挂瓦条上边口的平直,接头在椽木上,钉置牢固,不得漏钉;接头要错开,同一椽木条上接头不得超过3个。钉置接口条或封椽板时,要比挂瓦条高20~30mm,以保证椽口第一块瓦的平直;钉挂瓦一般从椽口开始,逐步向上至层脊。钉置时,要随时校核挂瓦条间距尺寸的一致,为保证尺寸准确,可在一个坡面两端准确量出瓦条间距,通长拉线钉挂瓦条。
(4)挂瓦条应分档均匀、铺钉平整、牢固、行列整齐、搭接紧密、檐口平直。
(5)挂瓦条做法
先在距屋脊30mm处弹出平行屋脊的直线,确定最上一条挂瓦条的位置,再在距屋檐50mm处弹出平行于屋脊的直线,确定最下一条挂瓦条的位置,然后再根据瓦片和搭接要求均分弹出中间部位的挂瓦条位置线。挂瓦条的间距要保证上一排瓦的挡雨檐将下一排瓦的孔盖住。(www.daowen.com)
5.铺瓦
(1)选瓦
根据平瓦质量等级要求挑选。凡有砂眼、裂纹、掉角、缺边、少爪等不符合质量要求规定的平瓦不准使用。半边瓦用于山檐边、斜沟、斜脊处,其使用部分的表面不得有缺损或裂缝。
(2)上瓦
基层检验合格后,方可将挑选合格的瓦运上屋面。上瓦至屋架承重的屋面上时,必须前后两坡同时进行,以免屋架受力不均匀而变形。
(3)摆瓦
摆瓦一般有“条摆”和“堆摆”两种。“条摆”要求隔3根挂瓦条摆一条瓦,每米约22块,摆放稳妥;“堆摆”要求一堆9块瓦,间距为左右隔两块瓦宽,上下隔2根挂瓦条,均匀错开,摆放稳妥。
6.铺挂屋面、檐口瓦
挂瓦次序为从檐口由下到上、自左向右同时进行。在基层上采用泥背铺设平瓦时,泥背应分两层铺抹,待第一层干燥再铺抹第二层,并随铺平瓦。在混凝土基层上铺设平瓦时,应在基层表面抹1∶3水泥砂浆找平层,钉设挂瓦条挂瓦;当设有卷材或涂膜防水层时,防水层应铺设在找平层上;当设有保温层时,保温层应铺设在防水层上。檐口瓦要挑出檐口50~70mm,如图5⁃3所示。

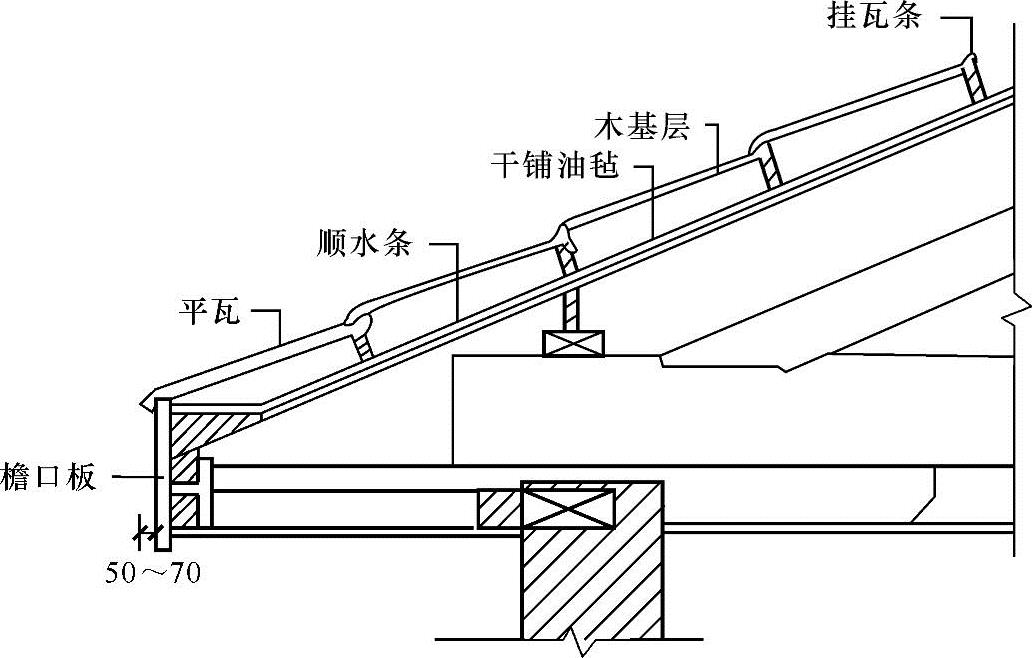

图5⁃3 平瓦檐口的做法
瓦后爪均应挂在挂瓦条上,与左侧、下方两块瓦落槽密合。随时注意瓦面、瓦楞平直,不符合质量要求的瓦不能铺挂。为保证挂瓦的平整顺直,应从屋脊拉一斜线到檐口,即对准层脊下第一张瓦的右下角,顺次与第二排的第二张瓦、第三排的第三张瓦,直到檐口瓦的右下角,都在一直线上。然后由下到上依次逐张铺挂,可使瓦沟顺直,整齐美观。
檐口瓦用镀锌钢丝拴牢在檐口挂瓦条上。当层面坡度大于50%,或在大风、地震区,每片瓦均需用镀锌钢丝固定于挂瓦条上。檐口瓦应铺成一条直线,天沟处的瓦要根据宽度及斜度弹线锯料。整坡瓦应平整,行列横平竖直,无翘角和张口现象。沿山墙封檐一行瓦,宜用1∶2.5水泥砂浆做出披水线,将瓦封固。
