1.UEA砂浆的配制
在楼板基层表面铺抹UEA防水砂浆,应按不同的部位,配制含量不同的UEA防水砂浆。不同防水部位UEA防水砂浆的配合比见表5⁃3。

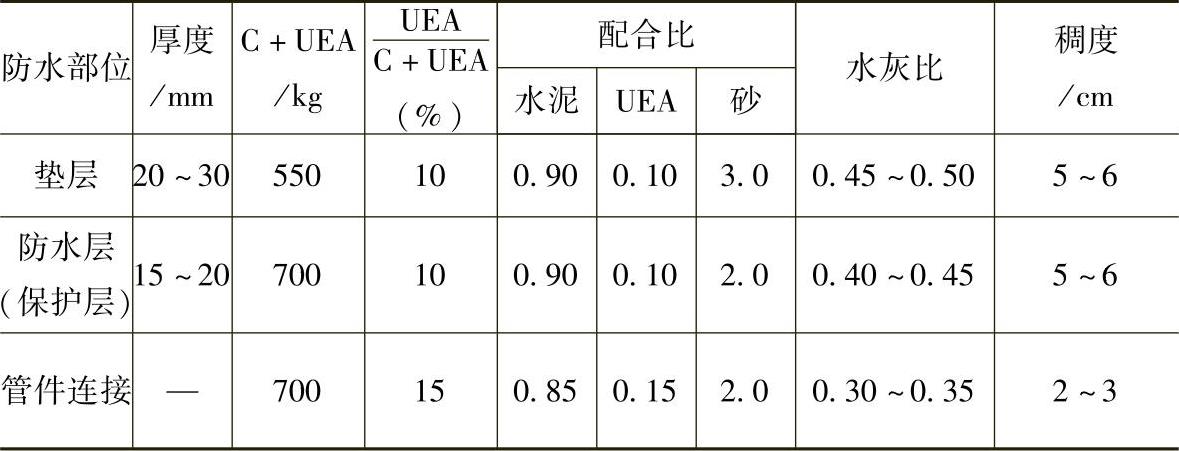

表5⁃3 不同防水部位UEA防水砂浆的配合比
注:C———水泥。
2.防水层施工
(1)基层处理
施工前,应对楼板基层进行清理,除净浮灰杂物,对凹凸不平处用10%~12%UEA(灰砂比为1∶3)砂浆补平,并应在基层表面浇水,使基层保持湿润,但不能积水。
(2)铺抹垫层
按照水泥砂浆垫层配合比,配制灰砂比为1∶3的UEA垫层砂浆,将其铺抹在干净湿润的楼板基层上。铺抹前,应按照坐便器的位置,准确地将地脚螺栓预埋在相应的位置上。垫层的厚度为20~30mm,必须分2~3层铺抹,每层均应揉浆、拍打密实,垫层厚度应根据标高而定。在抹压的同时,应完成找坡工作,地面各地漏口找坡2%,地漏口周围50mm范围内向地漏中心找坡5%,穿楼板管道根部向地面找坡为5%,转角墙部位的穿楼板管道向地面找坡为5%。分层抹压结束后,将垫层表面用钢丝刷拉毛。
(3)铺抹防水层(www.daowen.com)
待垫层强度达到能上人时,把地面和墙面清扫干净,并浇水充分湿润,然后铺抹四层防水层,第一、第三层为10%UEA水泥浆,第二、第四层为10%~12%UEA水泥砂浆层(水泥∶砂=1∶2),铺抹方法如下。
第一层先将UEA和水泥按1∶9的配合比准确称量后,充分干拌均匀,再按水灰比加水拌和成稠浆状,然后用滚刷或毛刷涂抹,厚度为2~3mm。
第二层灰砂比为1∶2,UEA掺量为水泥质量的10%~12%,一般可取10%。待第一层水泥浆初凝后即可铺抹,厚度为5~6mm,凝固20~24h后,适当浇水湿润。
第三层掺10%UEA的水泥浆层,其拌制要求、涂抹厚度与第一层相同,待其初凝后,即可铺抹第四层。
第四层UEA水泥砂浆的配合比、拌制方法、铺抹厚度均与第二层相同。铺抹时应分次用钢抹子压5~6遍,使防水层坚固密实,最后再用力抹压光滑,经硬化12~24h后,浇水养护3d。
以上四层防水层的施工,应按照垫层的坡度要求找坡,铺抹的操作方法与地下工程防水砂浆施工方法相同。
(4)管道接缝防水处理
待防水层达到强度要求后,拆除捆绑在穿楼板部位的模板条,清理干净缝壁的浮渣碎物,并按节点防水做法的要求涂布水泥浆,填充UEA掺量为15%的管件接缝防水砂浆(水泥∶砂=1∶2),最后灌水养护7d。蓄水期间,如不发生渗漏,可视为合格;如发生渗漏,应找出渗漏部位,及时修复。
(5)铺抹UEA砂浆保护层,保护层砂浆UEA的掺量为10%~12%,灰砂比为1∶(2~2.5),水灰比为0.4。铺抹前,对要求用膨胀橡胶止水条进行防水处理的管道、预埋螺栓的根部及需用密封材料嵌填的部位及时进行防水处理。分层铺抹厚度为15~25mm的UEA水泥砂浆保护层,并按坡度要求找坡,硬化12~24h后,浇水养护3d。最后,根据设计要求铺设装饰面层。
免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。
