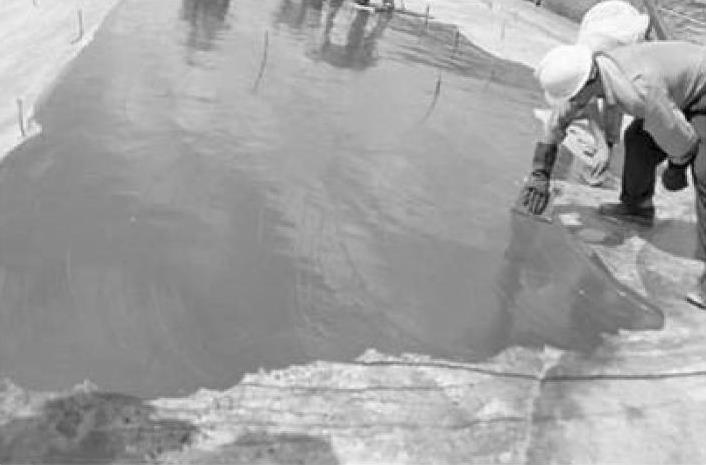

聚氨酯防水涂料施工如图5⁃1所示。
图5⁃1 聚氨酯防水涂料施工
1.施工程序
清理基层→涂刷基层处理剂→涂刷附加层防水涂料→涂刮第一遍涂料→涂刮第二遍涂料→涂刮第三遍涂料→第一次蓄水试验→稀撒砂粒→质量验收→保护层施工→第二次蓄水试验。
2.操作要点
(1)清理基层
将基层清扫干净;基层应做到找坡正确,排水顺畅,表面平整、坚实,无起灰、起砂、起壳及开裂等现象。涂刷基层处理剂前基层表面应达到干燥状态。
(2)涂刷基层处理剂
将聚氨酯防水涂料甲、乙两组分与二甲苯按1∶1.5∶2的比例配合搅拌均匀即可使用。先在阴阳角及管道根部用滚刷或毛刷均匀涂刷一遍,然后大面积涂刷,材料用量为0.15~0.2kg/m2。涂刷后干燥4h以上,才能进行下一工序施工。
(3)涂刷附加增强层防水涂料
在地漏、管道根部、阴阳角和出入口等容易漏水的薄弱部位,应先用聚氨酯防水涂料按甲组分∶乙组分=1∶1.5的比例配合;均匀涂刮一次,作为附加增强层,按设计要求,细部构造也可做带胎体增强材料的附加增强层。胎体增强材料宽度为300~500mm,搭接缝宽100mm,施工时应边铺贴平整边涂刮聚氨酯防水涂料。
(4)涂刮第一遍涂料(www.daowen.com)
将聚氨酯防水涂料按甲组分∶乙组分=1∶1.5的比例混合,开动电动搅拌器,搅拌3~5min,用橡胶刮板均匀涂刮一遍。操作时,涂刮要厚薄一致,用料量为0.8~1.0kg/m2,立面涂刮高度不应小于100mm。
(5)涂刮第二遍涂料
待第一遍涂料固化干燥后,再按上述方法涂刮第二遍涂料。涂刮方向应与第一遍相垂直,用料量与第一遍相同。
(6)涂刮第三遍涂料
待第二遍涂料固化后,再按上述方法涂刮第三遍涂料,用料量为0.4~0.5kg/m2。三遍聚氨酯防水涂料涂刮后,用料量总计为2.5kg/m2,防水层厚度不小于1.5mm。
(7)第一次蓄水试验
待涂膜防水层完全固化干燥后,即可进行蓄水试验,蓄水24h后观察无渗漏为合格。
(8)饰面层施工
涂膜防水层蓄水试验检查合格后,即可涂抹水泥砂浆或粘贴陶瓷锦砖、防滑地砖等饰面层。施工时应注意成品保护,不得破坏防水层。
(9)第二次蓄水试验
厕浴间装饰工程全部完成后,工程竣工前还要进行第二次蓄水试验,以检验防水层完工后是否被水电或其他装饰工程损坏。蓄水试验合格后,厕浴间的防水施工才算圆满完成。
