1.外防外贴法施工
外防外贴法是在混凝土底板和结构墙体施工缝以下部分浇筑前,先在墙体或基梁外侧的垫层上用半砖砌筑高1m左右的永久性保护墙体。
(1)砌筑永久性保护墙
在结构墙体的设计位置外侧,用M5砂浆砌筑半砖厚的永久性保护墙体。墙体应比结构底板高160mm左右。
在垫层和永久性保护墙表面抹1∶(2.5~3)的水泥砂浆找平层。找平层厚度、阴阳角的圆弧和平整度应符合设计要求或规范规定。
(3)涂布基层处理剂
找平层干燥并清扫干净后,按照所用的不同卷材种类,涂布相应的基层处理剂,如采用空铺法,可不涂布基层处理剂。基层处理剂可用喷涂或刷涂法施工,喷涂应均匀一致,不露底。基面较潮湿时,可涂刷湿固化型胶粘剂或潮湿界面隔离剂。
(4)铺贴卷材
地下室工程卷材防水层应先铺贴平面,后铺贴立面。第一块卷材应铺贴在平面和立面相交接的阴角处,平面和立面各占半幅卷材。第一块卷材铺贴完后,之后的卷材应根据卷材的搭接宽度(长边为100mm,短边为150mm),在已铺卷材的搭接边上弹出基准线。厚度为3mm以下的高聚物改性沥青防水卷材不得用热熔法施工。热塑性合成高分子防水卷材的搭接边可用热风焊法进行粘接。
胶粘剂基本干燥后即可铺贴卷材。在平面与立面交界部位,应先铺贴平面部位的半幅卷材,然后沿阴角根部由下向上铺贴立面部位的另一半卷材。自平面折向立面的防水卷材应与永久性保护墙体紧密贴严。
卷材铺贴完毕后,应用密封材料对长边和短边搭接缝进行嵌缝处理。
(5)粘贴封口条

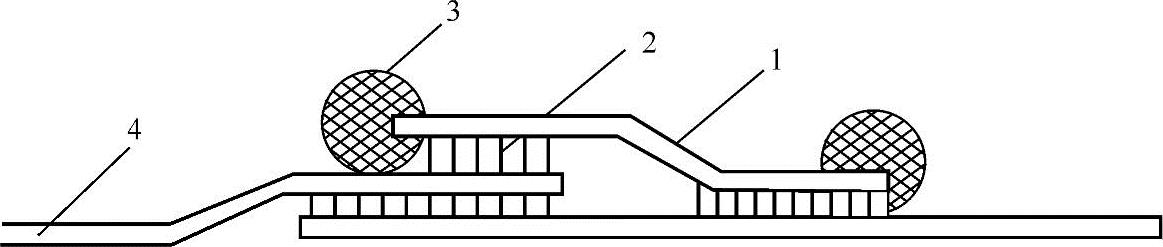

嵌缝处理后,再用封口条作进一步封口密封处理,封口条的宽度为120mm,如图4⁃1所示。
图4⁃1 封口条密封处理
1—封口条 2—卷材胶粘剂 3—密封材料 4—卷材防水层
(6)铺设保护隔离层
平面和立面部位的防水层施工完毕并经检查验收合格后,宜在防水层上虚铺一层沥青防水卷材作为保护隔离层,铺设时宜用少许胶粘剂粘贴固定,以防在浇筑细石混凝土保护层时发生位移。保护隔离层铺设完毕后,即可浇筑40~50mm厚的细石混凝土保护层。在浇筑细石混凝土的过程中,切勿损伤保护隔离层和卷材防水层,如有损伤,必须及时对保护隔离层和卷材防水层进行修补,修补后再继续浇筑细石混凝土保护层,以免留下渗漏隐患。
(7)砌筑临时性保护墙体
在浇筑结构墙体时,对立面部位的保护隔离层和卷材防水层,传统的临时性处理方法是将它们临时平铺在永久性保护墙体的平面上,然后用石灰浆砌筑3排单砖临时性保护墙,压住油毡及卷材。
(8)浇筑平面保护层和抹立面保护层
油毡保护层铺设完毕后,平面部位即可浇筑40~50mm厚的C20细石混凝土保护层。
立面部位(永久性保护墙体)防水层表面抹20mm厚1∶(2.5~3)水泥砂浆找平层加以保护。拌和时宜掺入微膨胀剂。
在细石混凝土及水泥砂浆保护层养护固化后,即可按设计要求绑扎钢筋,支模板进行浇筑混凝土底板和墙体施工。
(9)结构墙体外墙表面抹水泥砂浆找平层
先拆除临时性保护墙体,然后在外墙表面抹水泥砂浆找平层,如图4⁃2所示。
(10)铺贴外墙立面卷材防水层
将防水卷材甩槎上部的保护隔离卷材撕掉,露出卷材防水层,沿结构外墙进行接槎铺贴。铺贴时,上层卷材与下层卷材的长边搭接宽度不应小于150mm,短边搭接宽度不应小于100mm。遇有预埋管(盒)等部位,必须先用附加卷材或加筋防水涂膜进行增强处理后再铺贴卷材防水层。铺贴完毕后,凡用胶粘剂粘贴的卷材防水层,应用密封材料对搭接缝进行嵌缝处理并用封口条盖缝,用密封材料封边。(www.daowen.com)

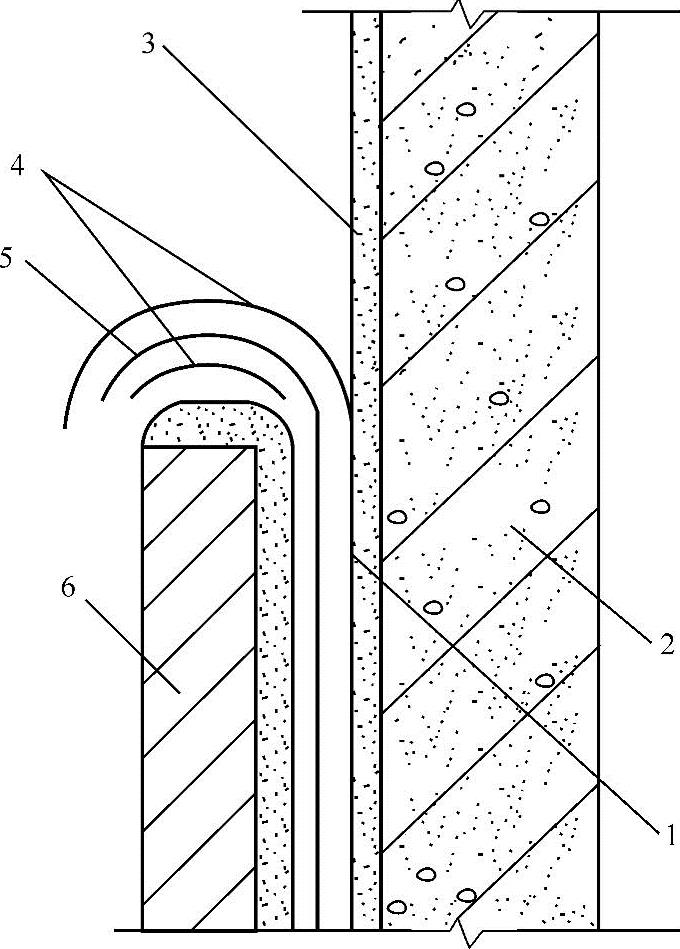

图4⁃2 外墙表面抹水泥砂浆找平层
1—油毡保护层表面的找平层 2—结构墙体 3—外墙表面的找平层 4—油毡保护层 5—防水卷材 6—永久性保护墙体
(11)外墙防水层保护施工
外墙防水层经检查验收合格,确认无渗漏隐患后,可在卷材防水层的外侧用胶粘剂点粘5~6mm厚聚乙烯泡沫塑料片材或40mm厚聚苯乙烯泡沫塑料保护层。
外墙保护层施工完毕后,即可根据设计要求或施工验收规范的规定,在基坑内分步回填三七灰土,并分步夯实。
(12)顶板防水层与保护层施工
顶板防水卷材铺贴与底板垫层铺贴方法相同。铺贴完后应设置厚70mm以上的C20细石混凝土保护层,同时在保护层与防水层之间应设虚铺卷材作为保护隔离层,防止细石混凝土保护层伸缩而破坏防水层。
(13)回填土
回填土必须认真施工,要求分层夯实,土中不得含有石块、碎砖、灰渣等杂物,距墙面500mm范围内宜用粘土或二八灰土回填。
2.外防内贴法施工
当地下围护结构墙体的防水施工受现场条件限制不宜采用外防外贴法时,可采用外防内贴法施工。外防内贴法平面部位的卷材铺贴方法与外防外贴法基本相同。
(1)浇筑混凝土垫层
如保护墙较高,可采取加大永久性保护墙下垫层厚度的做法,必要时可配置加强钢筋。
(2)砌筑永久性保护墙
在垫层上砌筑1砖厚的永久性保护墙,其下干铺一层卷材。
(3)抹水泥砂浆找平层
在已浇筑的混凝土垫层和砌筑的永久性保护墙体上抹20mm厚1∶(2.5~3)掺微膨胀剂的水泥砂浆找平层。
(4)涂布基层处理剂
待找平层的强度达到设计要求的强度后,即可在平面和立面部位涂布基层处理剂。
(5)铺贴卷材
卷材宜先铺立面后铺平面。立面部位的卷材防水层应从阴阳角部位开始逐渐向上铺贴,阴阳角部位的第一块卷材,平面与立面各半幅,然后在已铺卷材的搭接边上弹出基准线,按线铺贴卷材。卷材的铺贴方法、搭接粘接及嵌缝和封口密封处理方法与外防外贴法相同。
(6)铺设保护隔离层和保护层
通过施工质量检查验收确认无渗漏隐患后,先在平面防水层上点粘石油沥青纸胎卷材保护隔离层,立面防水层上粘贴5~6mm厚聚乙烯泡沫塑料片材保护层,施工方法与外防外贴法相同。然后在平面卷材保护隔离层上浇筑厚50mm以上的C20细石混凝土保护层。
(7)浇筑钢筋混凝土结构层
按设计要求绑扎钢筋和浇筑混凝土主体结构,如利用永久性保护墙体代替模板,则应采取稳妥的加固措施。
(8)回填土
主体结构浇筑完毕后,应及时回填三七灰土,并分步夯实。
