山区高速公路施工的监控量测目的、原则、要求与方案

隧道的施工方法随着科技的进步而不断提升了其效率和安全性,不论使用何种方式进行施工均离不开监控量测的使用。新奥法可以说能够充分利用其围岩自承载能力已经是最优的施工方式,同时各种支护措施共同使用保证围岩稳定。而监控量测是能非常及时地对围岩位移数据信息进行反馈,科学地预判围岩破坏,及早对施工方法与支护方式等进行精确调整,以预防事故的发生,保障施工的安全。虽现在新奥法已经是非常成熟的施工方法,但是监控量测在施工过程当中的地位仍然是无可替代的。

1.监控量测目的

(1)为施工方式选取提供科学的参考根据。

(2)为二衬施工提供最佳的参考时间。

(3)为支护措施提供参数调整的参考根据。

(4)为潜在围岩破坏威胁等事故提供预防作用。

2.监控量测编制原则

(1)高效、适用原则。监控量测在施工过程当中是无可或缺的一个环节,是反馈围岩位移情况的一个首要技术手段,是判断施工方式可靠性的确切根据,动态管理施工过程,快速有效地指导工程施工,保障施工质量与安全。

(2)安全原则。断面开挖完成,务须在掌子面形成封闭层以保持稳定,大部分情况下喷射混凝土不得低于40mm。此外,监测部位务须在完成开挖2~4h内布置妥当,同时进行第一次监测数据读取。一般监测部位尽量贴近掌子面,以获取更全面的变形信息,保障施工安全。

(3)符合工程相应技术水平原则。小官市隧道施工时,对工程设备、仪器器具以及技术人员与施工方案,针对工程特点进行专业配备、业务培训,以应对各类突发状况。

3.监控量测要求

(1)适用范围适用于保场隧道监控量测。

(2)监控量测手段使用精密电子水准仪全站仪、数显收敛仪等仪器工具对小官市隧道地表下沉、拱顶竖向位移、水平收敛等必测内容进行监测。

(3)监控量测工作制度:

①每当隧道开始动工前,由各工区根据各区段实际情况制订监测方案,按照规范要求并配合开挖进度布置测点。

②每监测责任人全权主持日常监测事宜,按规范要求每天读取相应数据,及时分析处理并留存,如遇数据信息偏差过大及时进行复查。

③每日例行监测过程如遇异常突变,及时复查;复查无误立刻开启应急措施,并马上汇总资料向上级汇报具体情况。

④各工区总工接到监测异常情况后,应立马停止施工作业,保障现场安全问题,及时上报与监理联系解决,如需和设计、业主联系,可由项目部协调解决。

4.监控量测实施方案

1)监控量测项目和程序

(1)监控量测必测项目

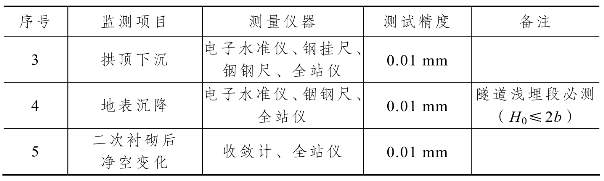

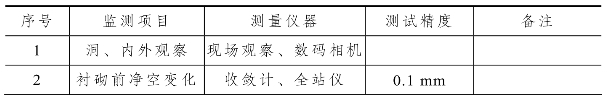

小官市隧道必测内容及仪器如表13-1。

表13-1 监控量测必测项目表

(www.daowen.com)

续表

注:H0—隧道埋深;b—隧道最大开挖宽度。

(2)监控流程

小官市隧道监测流程如图13-1所示。

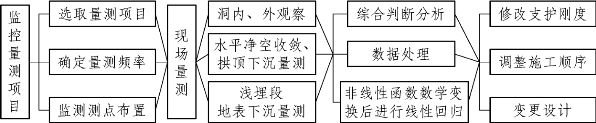

图13-1 监控量测流程图

2)监控量测点布置

根据小官市隧道相关资料显示,影响隧道施工安全的因素很多,因此,监测过程当中其边坡地表沉降与洞口围岩位移是重点。观测范围和测点布置如图13-2。

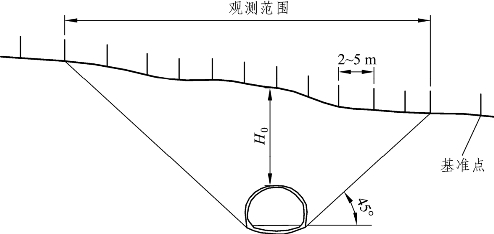

图13-2 地表沉降监控量测观测范围示意图

3)监测频率要求

对于小官市隧道监测频率要求如表13-2、13-3。

表13-2 按距开挖面距离确定的监控量测频率表

注:B为隧道开挖宽度。

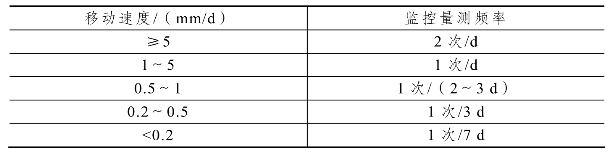

表13-3 按位移速度确定的监控量测频率表

4)围岩等级管理

围岩等级管理如表13-4所示。

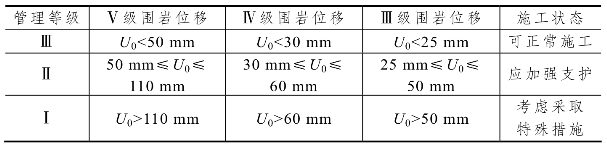

表13-4 围岩变形管理等级表

注:U0为实测位移值。

围岩位移速率评判标准:①围岩位移速率连续超过5.0mm/d,即可判断该处围岩是急剧变形,此时须时刻关注变化,并加强初期支护。②周边收敛速率低于0.2mm/d,拱顶下沉速率低于0.15mm/d,即可判断围岩基本稳定。
