【摘要】:施工中主要采用单侧壁导坑和双侧壁导坑两种形式。施工工序如图11-3所示,其中Ⅰ、Ⅱ、Ⅲ、Ⅳ表示施工顺序。图11-3单侧壁导坑法施工示意图该方法适用于围岩较差、跨度大、埋深浅、地表难于控制的隧道。施工特点是单侧导坑超前,中壁和另侧正台阶施工,可降低拱顶和边墙的位移,但仰拱为薄弱环节,施工中易出现开裂,且围岩变化时不易调整施工方法。同时中壁墙拆除过程,容易出现初期支护结构的二次变形。图11-4双侧壁法施工示意图
主要应用于软弱围岩中大跨度浅埋洞口段或Ⅱ-Ⅲ类围岩及一般土质围岩地段的隧道施工。特点是先固后挖,支护必须牢固可靠,施作及时,施工过程中还应加强中壁的支护,开挖仰拱时应采取措施,避免边墙受挤内移。施工中主要采用单侧壁导坑和双侧壁导坑两种形式。
(1)单侧壁导坑法(CRD法)。施工工序如图11-3所示,其中Ⅰ、Ⅱ、Ⅲ、Ⅳ表示施工顺序。
图11-3 单侧壁导坑法施工示意图(www.daowen.com)
该方法适用于围岩较差、跨度大、埋深浅、地表难于控制的隧道。施工特点是单侧导坑超前,中壁和另侧正台阶施工,可降低拱顶和边墙的位移,但仰拱(仰拱是为改善上部支护结构受力条件而设置在隧道底部的反向拱形结构,是隧道结构的主要组成部分之一,它要将隧道上部的地层压力通过隧道边墙结构荷载有效地传递到地下,而且还能有效地抵抗隧道下部地层传来的反力,仰拱与二次衬砌构成隧道整体,增加结构稳定性)为薄弱环节,施工中易出现开裂,且围岩变化时不易调整施工方法。同时中壁墙拆除过程,容易出现初期支护结构的二次变形。
(2)双侧壁导坑法。适用于浅埋、跨度大、地表沉降量要求严格、围岩的自稳性特别差的隧道施工。特点是:对围岩扰动小,安全可靠,但工序复杂,速度慢,管线布置困难,造价高。施工时既要拉开工序,又要防止围岩交叉开挖近距离爆破振动的影响或暴露过久而松弛坍塌,故两侧壁导坑平行掘进时应保持适当的距离。在侧壁支撑拆除时,亦存在初期支护结构的二次变形问题。双侧壁法施工工序如图11-4所示,其中Ⅰ、Ⅱ、Ⅲ、Ⅳ、Ⅴ表示施工顺序。

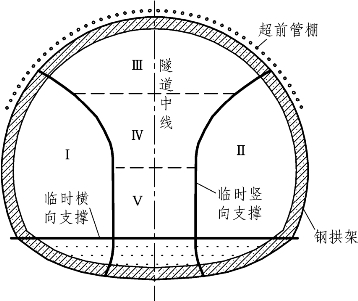

图11-4 双侧壁法施工示意图
