【摘要】:原计划中的第二期乙工程内容为昂船洲污水厂增加生物处理工艺,进一步稳定出水水质。第二期期工程投入运行后,维多利亚港水质已经得到极大改善,是否启动第二期乙,目前还在持续观察中。隧道连接全部15座初级污水厂,将经过沉淀处理后的污水送往新建的昂船洲污水厂集中处理,经混凝沉淀、消毒处理后,在维多利亚港西部海域,经深海散排管排放。
计划分两期建设,第一期工程于2001年投入使用,第二期甲工程于2015年投入使用。原计划中的第二期乙工程内容为昂船洲污水厂增加生物处理工艺,进一步稳定出水水质。第二期期工程投入运行后,维多利亚港水质已经得到极大改善,是否启动第二期乙,目前还在持续观察中。
(1)净化海港计划第一期(见图7-39)
第一期工程内容包括:建造一条23.6km 的污水转输隧道;改造九龙和港岛东部葵涌、青衣、土瓜湾、观塘、将军澳、筲箕湾、柴湾等7座初级污水厂;建造昂船洲污水处理厂,工艺为化学强化工艺,处理规模170万m3/d。
图7-39 净化海港计划转输深隧第一期系统图(www.daowen.com)
(2)净化海港计划第二期甲(图7-40)
第二期甲工程内容包括:建造21km 的污水转输隧道;改造北角、湾仔东、中环、沙湾、数码港、香港仔、华富和鸭脷洲等8座初级污水厂;扩建昂船洲污水处理厂处理规模达到245万m3/d。

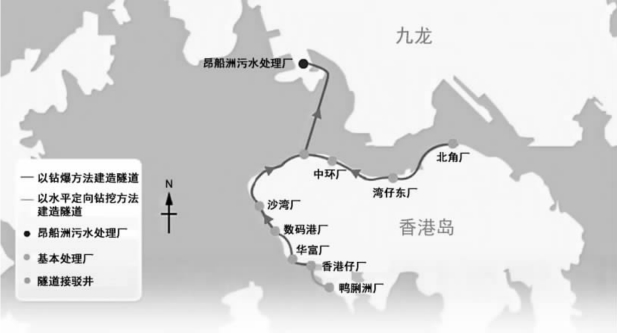

图7-40 净化海港计划转输深隧第二期系统图
净化海港计划共建设污水转输隧道总长约45km,管径0.6~3m,地下70~160m。隧道连接全部15座初级污水厂,将经过沉淀处理后的污水送往新建的昂船洲污水厂集中处理,经混凝沉淀、消毒处理后,在维多利亚港西部海域,经深海散排管排放。
