【摘要】:一期工程包括176km、2.5~10m 的圆形隧道,位于地下45.7~106.7m,提供0.87亿m3的调蓄容积,设置跌水竖井264个,直径1.2~7.6m,见图7-17、图7-18。麦库克水库将分两期建造,分别于2017年和2029年完成。调蓄雨水输送到污水厂处理排放河流,包括基立污水厂、斯蒂克尼污水厂和卡鲁梅污水厂。图7-19斯蒂克尼污水厂鸟瞰图
隧道水库工程规划(TARP)是芝加哥区域为满足联邦水质标准要求而实施的工程规划,主要是保护密歇根湖饮用水源免受污染,改善区域内河涌水质,提供洪水分流通道,缓解街道和低洼处的水浸。
第一期工程(1980年开始,2006年完工,主要包括主隧和支隧),与成百上千个现有合流污水溢流口(CSO)连接;下雨时,初期雨水从合流制污水管网涌入隧道,然后经泵站提升进入二级污水厂处理。一期工程包括176km、2.5~10m 的圆形隧道,位于地下45.7~106.7m,提供0.87亿m3的调蓄容积,设置跌水竖井264个,直径1.2~7.6m,见图7-17、图7-18。
图7-17 芝加哥深隧施工现场
(www.daowen.com)

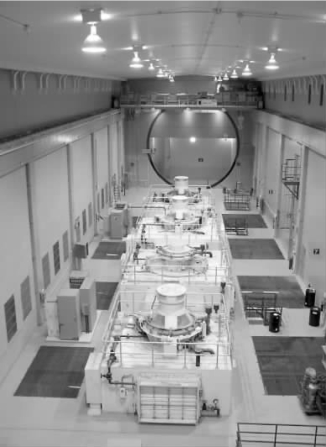

图7-18 地下107m深处的提升泵站
第二期工程包括三个水库,0.13亿m3的奥黑尔水库从1998年以来投入运行;桑顿水库于2015年完成,提供0.12亿m3的洪水调蓄容积和0.18亿m3的CSO溢流调蓄容积。麦库克水库将分两期建造,分别于2017年(0.13亿m3)和2029年(扩展至0.38亿m3)完成。调蓄雨水输送到污水厂处理排放河流,包括基立污水厂(Kirie WRP)、斯蒂克尼污水厂(Stickney WRP)和卡鲁梅污水厂(Calumet WRP)。其中,斯蒂克尼污水厂处理规模达到465万m3/d,见图7-19。

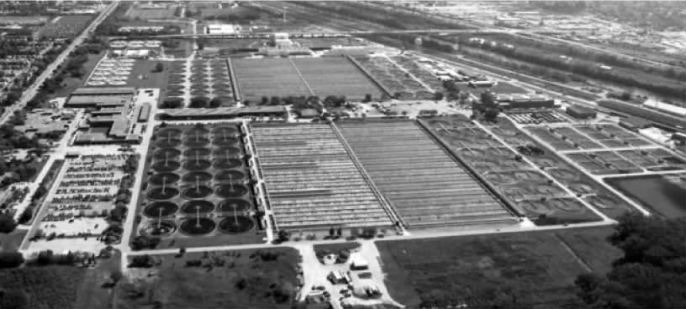

图7-19 斯蒂克尼污水厂鸟瞰图
免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。
