【摘要】:图7-4和田弥生干线调蓄隧道设计思路示意图图7-5和田弥生干线调蓄隧道与浅层系统调度示意图工程规模工程内容包括:①沿本乡大道地下50m 铺设长约2.2km 和田弥生干线调蓄深隧。④2个泵站设施:和田泵站和弥生泵站。工程效益按照工程施工计划,和田弥生干线深隧项目2006年完成施工。2006年9月4日,集中降雨量74mm/h,远大于和田弥生深隧的设计行洪规模,仅477栋建筑遭受水浸灾害,而且这477栋建筑多数位于深隧工程未完成地区。
(1)设计思路(图7-4、图7-5)
浅层污水系统截流倍数为2,截流污水经浅层管道输送到落合水再生厂处理排放;大于截流倍数2而小于50mm/h降雨和径流系数为0.5的径流溢流进入善福寺川和神田川排放;大于50mm/h降雨且径流系数为0.5的地表径流进入和田弥生调蓄深隧调蓄。调蓄水在雨后抽排进入落合水再生厂处理,最后排入神田川。

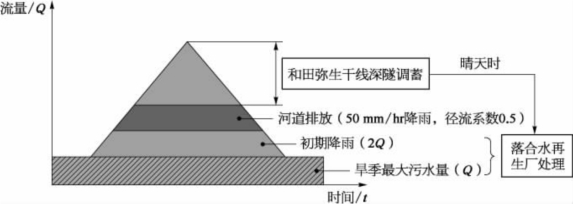

图7-5 和田弥生干线调蓄隧道与浅层系统调度示意图
(2)工程规模
工程内容包括:
①沿本乡大道地下50m 铺设长约2.2km 和田弥生干线调蓄深隧(见图7-6)。(www.daowen.com)
②全长4.7km 的集水网管,收集39个分水口的来水。

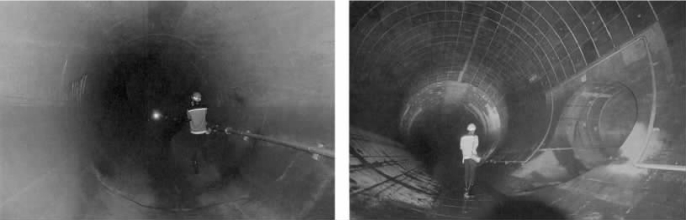

图7-6 排水深隧内部实拍照片
③总调蓄容积15万m3,其中调蓄主隧12万m3,集水管和连接支隧3万m3。
④2个泵站设施:和田泵站和弥生泵站。
(3)工程效益
按照工程施工计划,和田弥生干线深隧项目2006年完成施工。本着“早投入、早见效”原则,1998年部分完工隧道投入使用。
隧道运行之前,1994年的11号台风,降雨量47mm/h,造成1135栋建筑遭受内涝灾害。1998年部分隧道投入运行后,2005年的22号台风,降雨量45mm/h,与11号台风降雨规模接近,但遭受内涝建筑物仅58栋。2006年8月15日,集中暴雨80mm/h,由于深隧的作用,没有任何建筑物被淹。2006年9月4日,集中降雨量74mm/h,远大于和田弥生深隧的设计行洪规模,仅477栋建筑遭受水浸灾害,而且这477栋建筑多数位于深隧工程未完成地区。
