超深土体加固及出洞措施

随着基坑深度的加深、盾构直径的加大,盾构的进出洞存在着巨大的风险,主要有以下方面:

(1)封门外土体加固效果欠佳、地下水丰富、土体软弱自立性差、封门拆除工艺不合理及土体暴露时间长等,都有可能引起凿除封门时土体坍塌。

(2)盾构进洞时,由于接收基座中心交角轴线与推进轴线不一致,盾构姿态发生突变,盾尾使在其内的圆环管片位置产生相应的变化;最后的两环管片在脱离盾尾后,与周围土体的空隙由于洞口处无法及时填充,在重力作用下产生沉降。

(3)洞门加固方案选取不合理,造成加固土体底部抗承压水不能满足要求,在洞门打开后出现涌水、涌砂。

(4)盾构机进洞过程中,如果纵向渗漏水通道封堵效果不好或封堵不及时,洞口短时间内就将会与承压水层连通,造成洞门大量涌水、涌砂和地面沉陷,甚至基坑坍塌等严重事故。

(5)盾构机进洞后,洞门封堵不及时、洞口补注双液浆不及时或补浆不饱满,使压注的油溶性聚氨酯封堵失效,造成大量涌水、涌砂和洞口成环管片大量下沉和拉裂。

(6)若采用冻结法加固,盾构机切削冻结加固体时,土仓被冻住,刀盘被卡死,造成长时间停止掘进,而被部分破除的地下连续墙不能满足冻结土体解冻后的侧压力,造成门口坍塌。

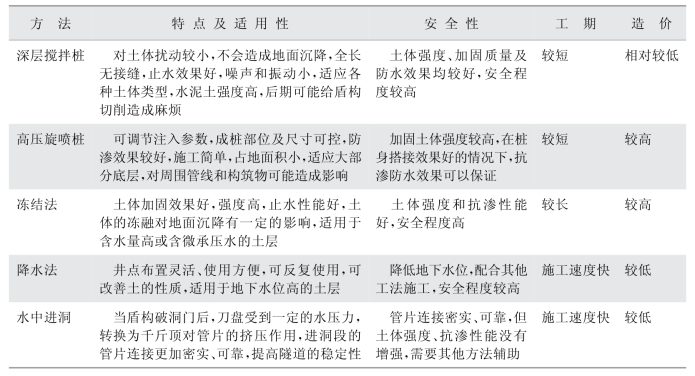

盾构隧道的始发施工时的端头加固主要有以下几种类型,如表5-6所示。

表5-6 进出洞土体加固方法

5.1.5.1 深层水泥搅拌技术(CSM)

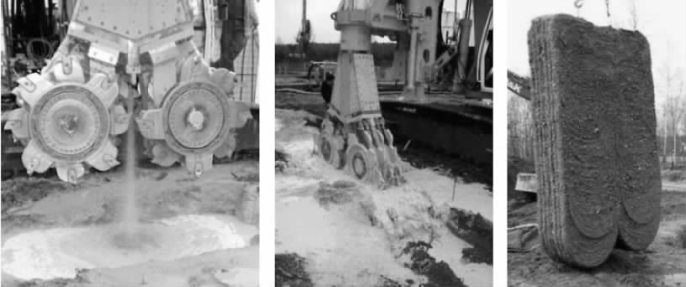

CSM 是双轮铣深层搅拌水泥土墙(Cutter-Soil-Mixing),该技术是法国地基建筑公司、德国宝峨公司等于2004年研发的。它吸收了液压铣槽和搅拌技术的优点,避免了铣槽机成本高、配套设备多的缺点,也避免了搅拌设备深度和精度受限的缺点,具有深度大、精度高、速度较快、质量可靠、成本相对低、能适应复杂地层的优点,如图5-19所示。

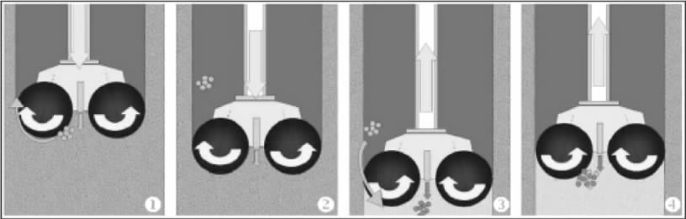

CSM 工艺分为下钻成槽和上提成墙两部分。下钻成槽时,两个铣轮铣削地层,并通过注浆管路系统向槽内注入膨润土泥浆护壁;上提成墙时,铣轮依然旋转,并通过注浆管路系统向槽内注入水泥浆液,然后浆液和渣土混合凝固成墙,如图5-20、图5-21所示。

通常一期槽段完成后再实施二期槽段,下面介绍其优缺点:

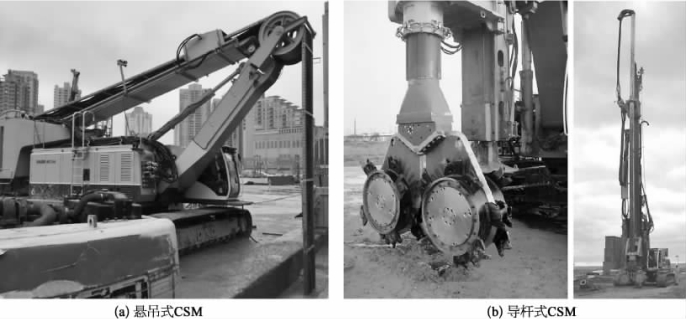

①深度大、精度高:CSM 设备分为悬索式和导杆式两种。导杆式成墙深度一般小于50m;悬索式最大成墙深度达80m,垂直度可达1/500。

图5-19 CSM设备

图5-20 CSM成槽工艺

图5-21 实际效果和最终成型墙体

②施工速度快:根据目前实践,下钻速度0.5~1m/min,上提速度1~2m/min,与三轴搅拌桩相近,工效明显高于其他成槽设备。

③泥浆量少:CSM 不需要抓斗出渣,仅因在下钻注入的膨润土泥浆产生少量废浆,约为成槽方量的10%~20%,对泥浆场地要求相对较低。

④质量可靠:上提成墙过程中注入的水泥浆液,可根据需要调配配比,最终成墙墙体的抗压强度可以达到Rc28=1~12MPa,渗透系数可以达到1×10-8 m/s。(www.daowen.com)

⑤应用领域:该工法目前在德国日本、意大利、美国等已有大量成功应用案例,国内天津等地下连续墙近年来也有较多应用,应用领域在深基坑挡土止水、防渗等方面。通过在CSM 成墙槽段内插入型钢,可作为基坑挡土结构,型钢可以拔出重复使用。另外,也可以直接用作防渗墙。在特深竖井工程中,CSM 技术应用可以有两处:进出洞加固和止水帷幕。

5.1.5.2 冻结法帷幕技术

人工地层冻结技术起源于19世纪的英国和德国。1883年在德国阿尔巴里煤矿中首先应用冻结法施工井筒。到20世纪50年代,冻结技术已经广泛用于矿山、地铁、隧道、基坑、边坡等许多工程建设中。冻结法具有技术成熟、可靠性高、实施深度大、无须降低地下水等优点,显示出其独有的加固和封水优势,在其他工法难以应用时,它往往成为工程师最后的技术手段。

我国的地层冻结技术始于1955年开滦煤矿风井,之后冻结技术在国内得到快速发展,目前已有1000多座煤矿工程应用冻结法,最大冻结深度近1000m,处于国际先进行列。冻结技术在我国城市地下工程中的应用相对较晚,20世纪七八十年代在沈阳、南通等地有零星应用。到20世纪90年代,上海地铁1号线、延安东路隧道等成功应用冻结法。此后国内地下工程中冻结法的应用日益广泛。目前国内软土地区市政工程中,地层冻结法主要用于盾构隧道进出洞止水、旁通道水平加固、基坑涌水涌砂局部封堵等,作为大范围整体式冻结帷幕的案例相对较少。

(1)从工程实践来看,软土地层采用冻结法止水帷幕的经验

①冻结帷幕局部止水的可靠性高:受地层不确定性、地下水流动、成孔垂直度偏差、基坑开挖变形等因素影响,软土地层大范围整体冻结帷幕尚有不足。

②冻结法宜与其他工艺结合:冻土壁怕流水,冻土壁形成过程中即使土中存在着流速极低的水流,也会对冻土形成产生很大的影响。因此,冻结法宜结合注浆、旋喷加固等封闭工艺减缓地下水流速,减少对冻结影响,这也有利于降低后期融沉影响。另外,结合人工示踪等方法,明确渗漏点位置和地下水流向后采用相应处理措施,可有效提高冻结成功率。

③重视冻胀、温度应力的影响:润扬大桥南锚锭工程即使采取控制冷冻液温度、设置卸压孔等措施,冻胀力依然比预估值(近水土压力50%)大得多,而且局部渗漏后补冻产生的最大冻胀力甚至达到水土压力的1倍以上。另外,基坑开挖后,围护墙两侧温度差较大,对结构尤其是逆作结构有影响。

(2)冻结形式

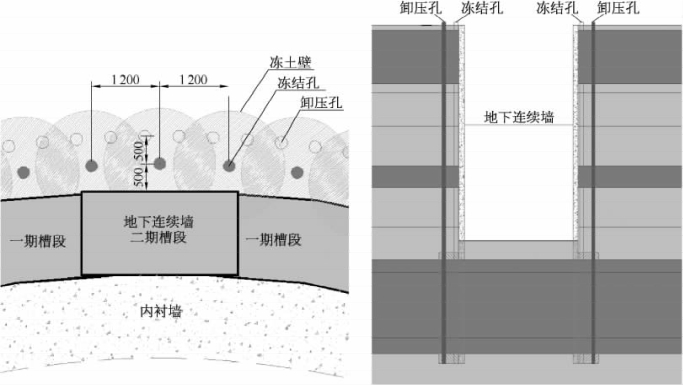

①墙外整圈冻结(图5-22):将冻结孔沿地下连续墙的外圈布置,孔深度同地下连续墙,净距离约0.5m,冻结管间距约1.2m。竖向冻结范围可主要针对特殊土层,也可视情况采用全深冻结。

图5-22 墙外整圈冻结方案平、剖面图

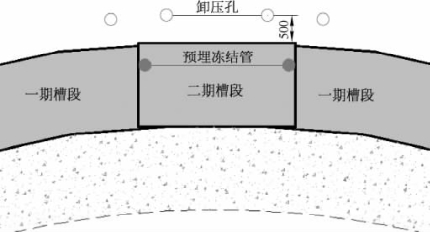

②墙缝冻结(图5-23):在地下连续墙(二期槽段)施工时,冻结管与钢筋笼整体绑扎,冻结管布置于地下连续墙接缝位置,主要是针对墙缝止水冻结,竖向冻结范围可以是局部冻结或者全深。

图5-23 墙缝冻结方案平面图

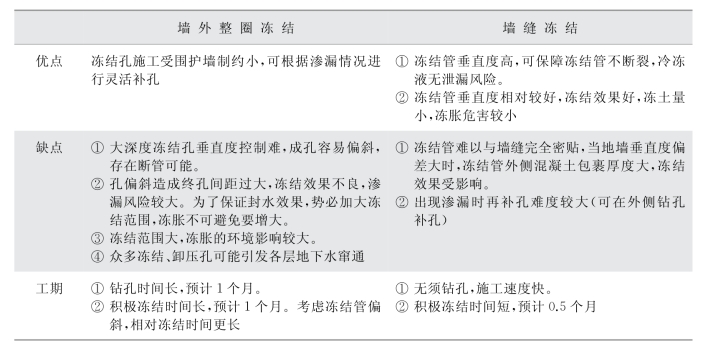

两种方式优缺点对比见表5-7。

表5-7 冻结帷幕的方案比较

根据表5-7比较可知,墙外整圈冻结施工灵活,但受成孔垂直度影响,冻结效果不易控制,冻胀危害较大;墙缝冻结具有可靠性高、冻胀危害小、实施难度低等优点,但一定程度上受地墙施工水平的影响。

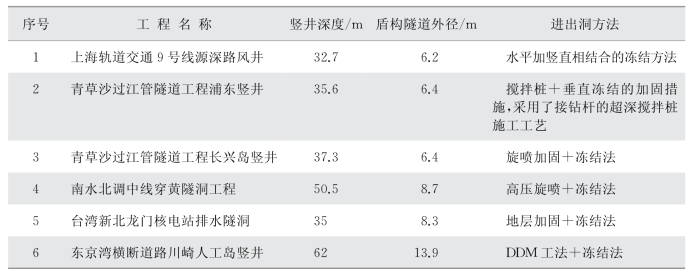

从表5-8中的已施工案例分析,对超深竖井的进出洞加固都采用了两种以上工法相结合的施工方法,且都使用了冻结方法。

表5-8 已建超深竖井施工案例

盾构进出洞加固采用水泥系加固与冻结法相结合的方法进行加固,利用水泥系加固抵抗洞口的水土压力,冻结法主要用于止水。

目前根据国内水泥系加固的深度,可采用CSM 工法与MJS工法。CSM 工法目前施工深度已可达65m 左右的施工业绩。上海已引进宝峨公司BCM10型CSM 工法设备,其成墙深度可达80m,成墙垂直度1/500。MJS工法在上海有施工达到62m 的施工业绩,目前正在开展深度达100m 的MJS工法试验。通过采用超深水泥系土体加固工法,可满足盾构进出洞时的土体强度和均匀性,为超深工作井盾构进出洞的安全提供了保障。
