一般来说,子目适用发生争议时,可参考造价管理部门的文件或由造价管理部门进行解释。
××市建设委员会 文件
××市财政局
×建办(20××)159号
关于政府投资工程造价审查有关问题的通知
各建设单位、施工单位及有关单位:
为了进一步加强对政府投资工程预结算的审查,更好地确定与控制造价,充分发挥基本建设资金的使用效益,现对政府投资工程做如下通知要求:
一、政府投资的建设项目,凡设计采用新材料、新工艺、新技术,现行定额无相应子目的,建设单位和施工单位必须及时将需做一次性补充定额的项目资料和需对原定额子目进行调整的项目资料整理汇总后,报××市建设工程造价管理办公室审批,并同时送至××市财政局投资评审中心一份。
二、在建设项目实施过程中,建设单位不得随意采用对工程造价影响较大的新材料、新工艺,如需采用必须经××市财政局投资评审中心同意后,将有关资料报××市建设工程造价管理办公室审批后实施。
三、编制招标控制价时发生的定额缺项子目,应报××市建设工程造价管理办公室暂定价格,待以后施工中对其进行补充编制,在结算中执行。
四、未经同意使用的新材料和未经审批的补充定额及定额调整项目,在工程结算中××市财政局投资评审中心将不予认可。建设单位与施工单位应做好资料的收集整理工作并及时报送,以使工程预结算工作顺利进行。
二〇××年八月十五日
【依据5-2-5】 地面辐射供暖安装补充子目的批复
××市建设工程造价管理办公室文件
×建价办字[20××]21号
关于对××房地产开发有限公司××项目地面辐射供暖安装补充子目的批复
××房地产开发有限公司:
××建设工程有限公司:
您们关于地面辐射供暖补充子目的申请报告函已收悉,经调查测算研究,现批复
如下:
一、地面辐射供暖安装工程补充子目(详见附件1)。
二、地面辐射供暖安装的工程量按实铺面积计算。
三、分集水器安装工程补充子目(详见附件2)。
四、材料价格与实际不符时允许调差。
该补充子目为一次性批复,仅限于本工程适用。
二〇××年五月二十九日
附件1(表5-2-5):

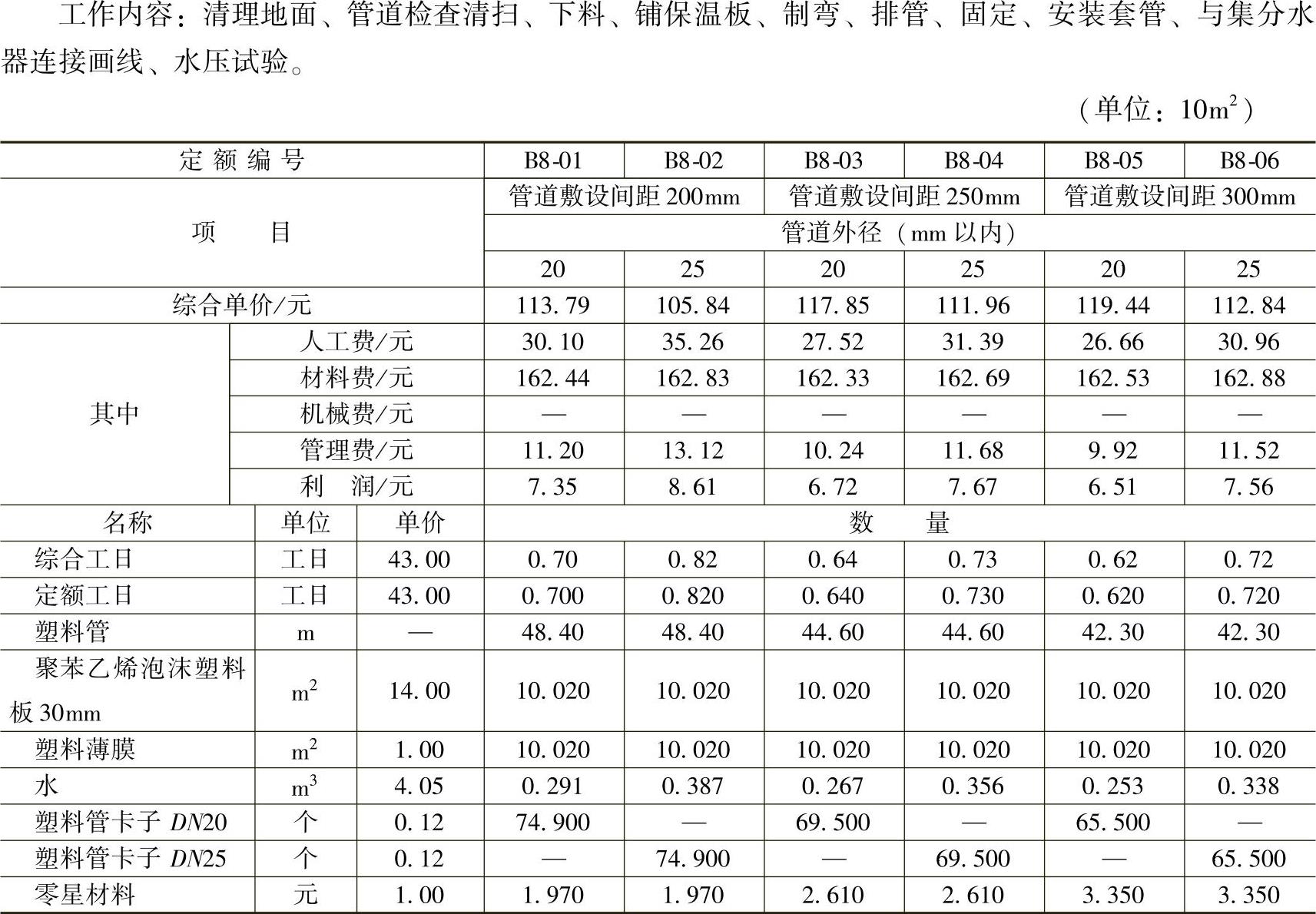

表5-2-5 地面辐射供暖地板下、地面内加热管敷设
(www.daowen.com)
附件2(表5-2-6):

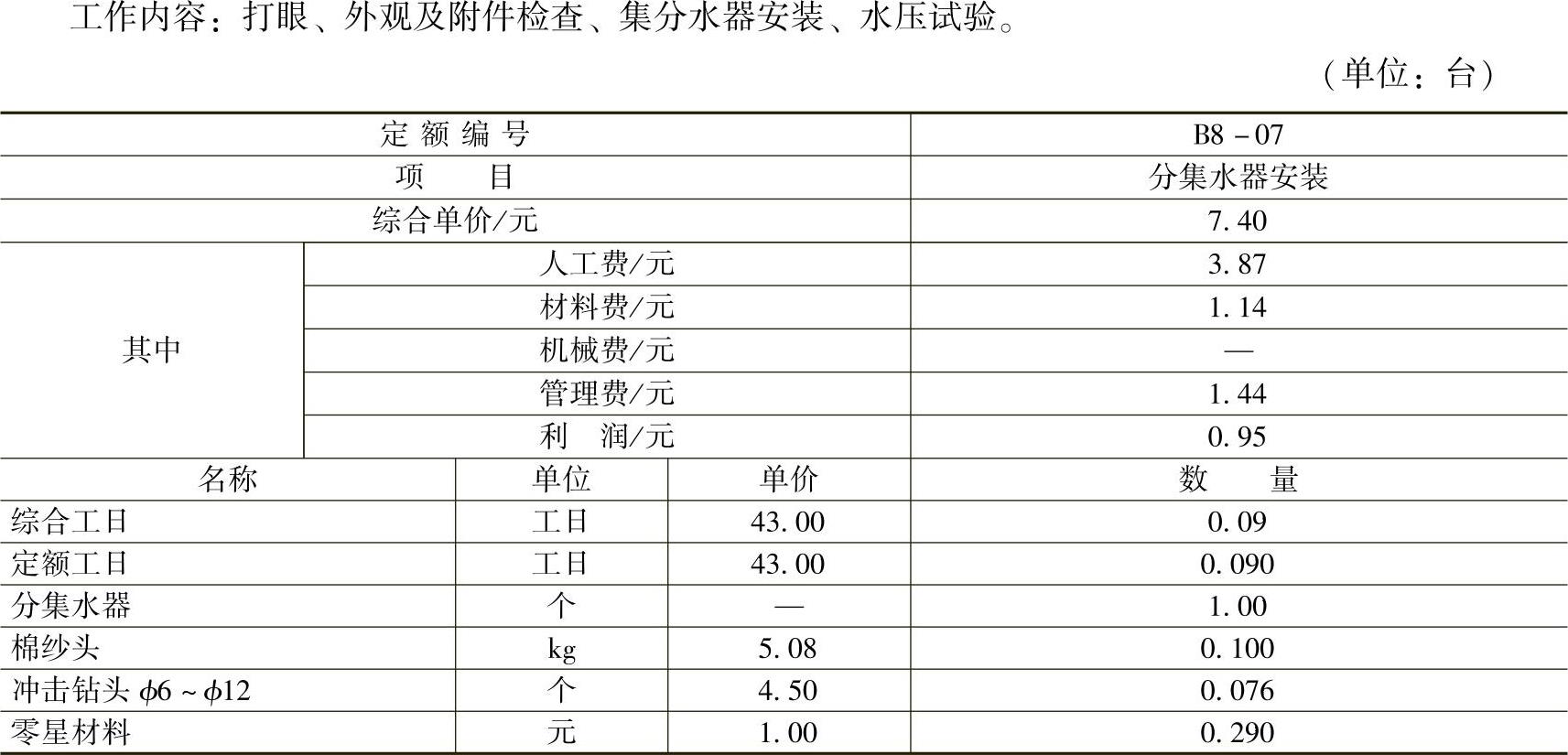

表5-2-6 分集水器安装
【依据5-2-6】 关于对××工程旋挖钻机钻孔补充子目的批复
××市建设工程造价管理办公室文件
××建价办字[20××]33号
总干渠桥梁工程补充旋挖钻机钻孔子目的批复
××综合保税区(××航空港区)建设投资有限公司:
××省公路工程局集团有限公司:
您们关于××综合保税区(××航空港区)跨南水北调总干渠桥梁工程补充旋挖钻机钻孔子目的请示报告已收悉。经研究测算,现将补充子目(附件1、附件2)印发给您们,请参照执行。
此批复仅限本工程一次性使用。
附件:1.旋挖钻机钻孔(H≤40mϕ1500以内)(表5-2-7)
2.旋挖钻机钻孔(H≤80mϕ2000以内)(表5-2-8)

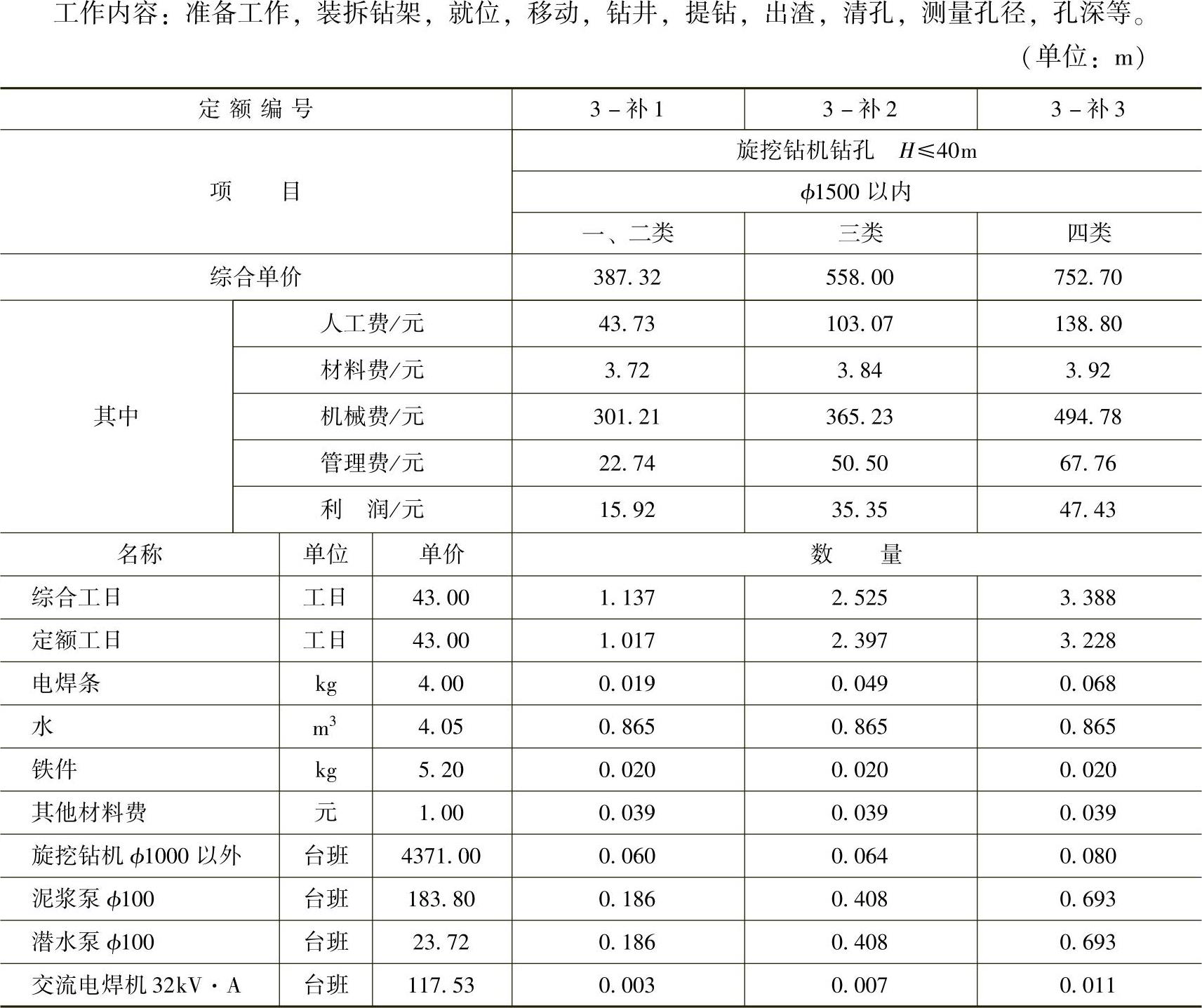

表5-2-7 旋挖钻机钻孔

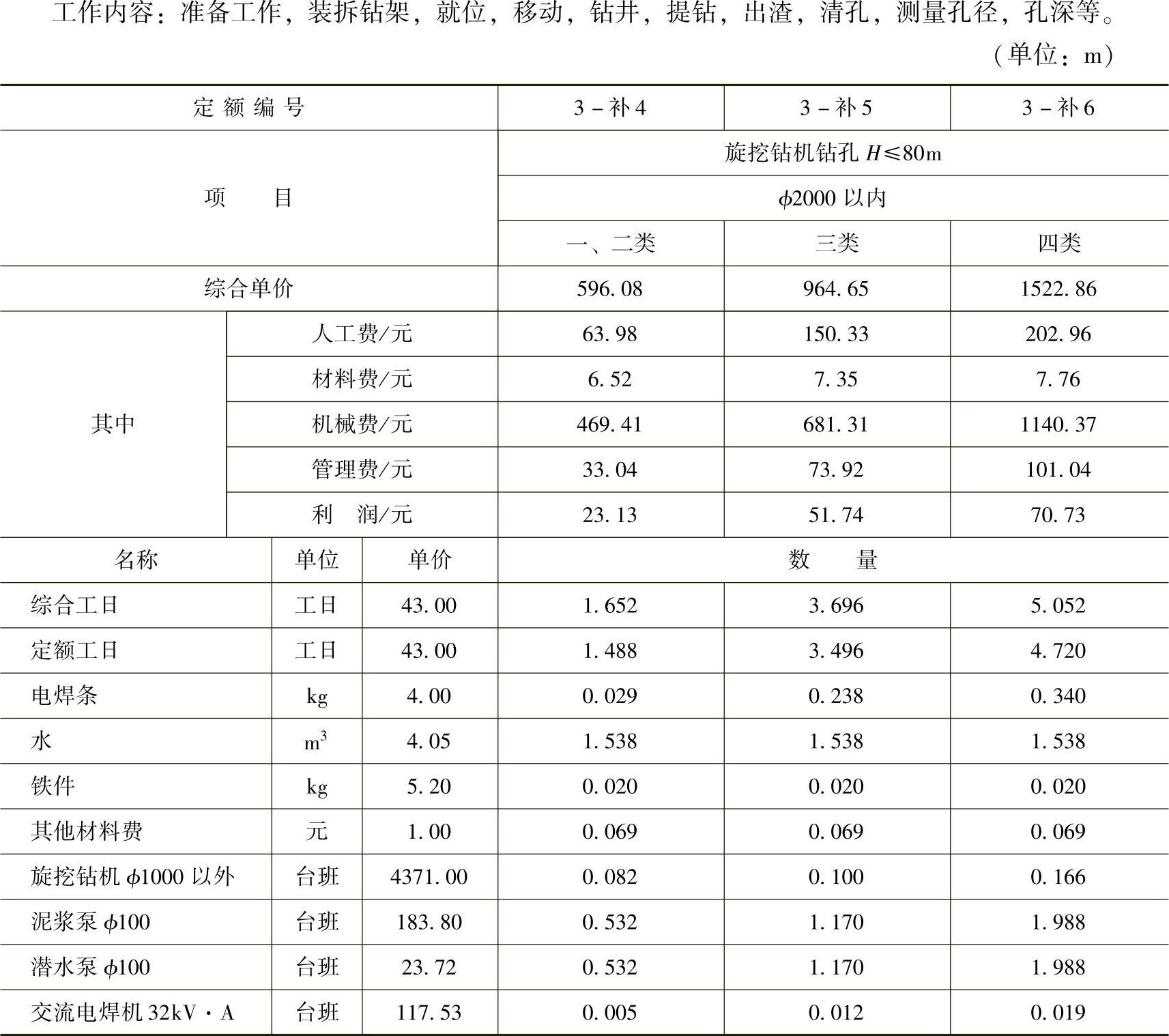

表5-2-8 旋挖钻机钻孔
【实例5-2-5】 ××高层住宅楼工程结算有关问题的答复
××建设工程造价管理总站文件
×造价函[20××]1号
关于××工程结算问题的回复
××有限公司、××建工集团第一安装有限公司:
您们关于××工程结算问题的来函收悉。经研究,答复如下:
一、关于材料、设备运输问题。对于施工单位采购的材料和设备,其价格中已包含运到工地现场的运费,材料和设备的运输费用不得另行计算。但因现场场地窄小或存在障碍,需要二次装卸运输时可按实际签证计算二次搬运费。对于业主采购的材料和设备,如业主不能将材料供应到施工现场仓库或指定堆放地点(设备不能供应到现场指定堆放地点),需要施工单位另行运输的,可以计取相应的运输费用。
二、关于超高增加费问题。超高增加费按操作高度计算,操作高度一般是指安装物距楼、地面的高度。对于来函提到的工业管道工程在有围护结构的走廊上或超过20m高的楼层上操作,不计算超高增加费,但可调整相应的垂直运输机械费,可根据现场采取的施工方案换算定额中的垂直运输机械。
××建设工程造价管理总站
20××年1月13日
