一般抹灰施工方法|建筑施工技术

时间:2023-08-28 理论教育 版权反馈
【摘要】:稻草、麦秸应经石灰浆浸泡处理。面层抹灰经抹平压实后的厚度,不得大于2mm。

一般抹灰施工方法|建筑施工技术

抹灰施工采用石灰膏时应用块状生石灰淋制,淋制时必须用孔径不大于3mm×3mm的筛过滤,并贮存在沉淀池中。石灰熟化时间,常温下不少于15d;用于罩面时,不应少于30d。使用时,石灰膏内不得含有不熟化的颗粒和其他杂质,在沉淀池中的石灰膏应加以保护,防止其干燥、冻结和污染。抹灰用的石灰膏可用磨细生石灰粉代替,其细度应通过4900孔/cm2筛,用于罩面时,熟化时间不应小于3d。砂子必须过筛,不得含杂物。粘土应选用亚粘土,并加水浸透。炉渣应过筛,粒径不应大于3mm,并加水焖透。抹灰用的纸筋应预先浸透、捣烂、洁净,罩面纸筋宜机碾磨细。稻草、麦秸、麻刀应坚韧、干燥,不含杂质,其长度不得大于30mm。稻草、麦秸应经石灰浆浸泡处理。

9.3.2.1 墙面抹灰

墙面一般抹灰按表9-5的操作工序进行。

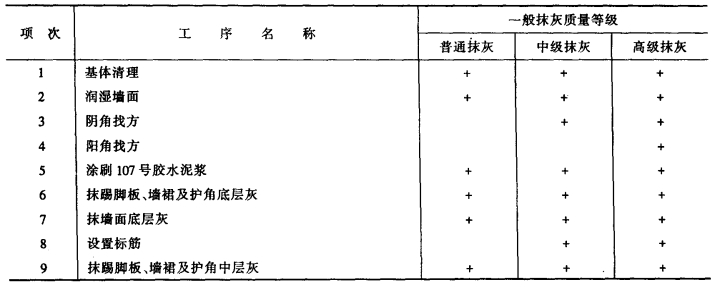

表9-5 墙面一般抹灰的操作工序

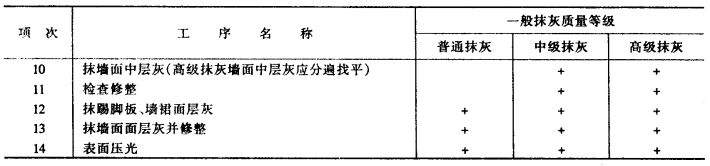

续表

注:表中“+”号表示应进行的工序。

1.基层处理

抹灰工程的基层有砖、石、混凝土及木材等。为了保证抹灰层与基层之间能粘结牢固,不致出现裂缝、空鼓和脱落等现象,在抹灰之前,基层表面上的尘土、污垢、油渍及碱膜等均应清除干净。基层表面凹凸明显的部位,应事先剔平或用1∶3水泥砂浆补平。表面太光的要剔毛,或用1∶1水泥浆掺10%107胶薄薄抹一层,或刷一道水泥浆(水灰比为0.37~0.40)。

门窗口与立墙交接处应用水泥砂浆或水泥混合砂浆(加少量麻刀)嵌缝密实。外墙窗台、窗楣、雨篷、阳台、压顶和突出腰线等,上面应做成流水坡度,下面应做滴水线或滴水槽(图9-18),滴水槽的深度和宽度均不应小于10mm,并整齐一致。

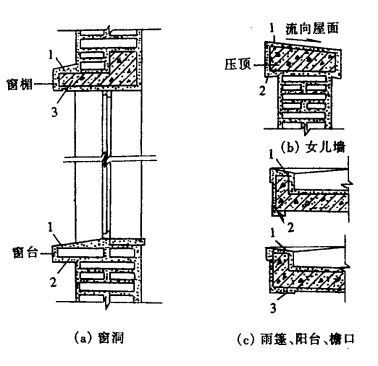

图9-18 流水坡度、滴水线(槽)示意图

1—流水坡度;2—滴水线;3—滴水槽

墙面的脚手孔洞应堵塞严密,水暖、通风管道通过的墙洞和楼板洞,凿剔墙后安装的管道必须用1∶3水泥砂浆堵严。不同基层材料(如砖石与木、混凝土结构)相接处应铺设金属网,搭缝宽度从缝边起每边不得小于100mm。

室内墙面、柱面的阳角和门洞口的阳角,宜用1∶2水泥砂浆做护角,其高度不应低于2m,每侧宽度不小于50mm。

2.弹准线

将房间用角尺规方,小房间可用一面墙壁做基线;大房间或有柱网时,应在地面上弹出十字线。在距墙阴角100mm处用线锤吊直,弹出竖线后,再按规方地线及抹面层厚度向里反弹出墙角抹灰准线,并在准线上下两端钉上铁钉,挂上白线,作为抹灰饼、冲筋的标准。

3.抹灰饼、冲筋(标筋、灰筋)(www.daowen.com)

首先,距顶棚200mm处先做两个上灰饼,其次,以上灰饼为基准,吊线做下灰饼。下灰饼的位置一般在踢脚线上方200~250mm处,第三,根据上下灰饼,再上下左右拉通线做中间灰饼,灰饼间距1.2~1.5m,应做在脚手板面位置,不超过脚手板面200mm。灰饼大小一般为40mm×40mm,应用与抹灰层相同的砂浆,待灰饼砂浆收水后,在竖向灰饼之间填充灰浆做成冲筋。冲筋时,以垂直方向上下两个灰饼之间的厚度为准,用灰饼相同的砂浆冲筋,抹好冲筋砂浆后,用硬尺与冲筋通平,一次通不平,可补灰,直至通平为止,冲筋面宽50mm,底宽约80mm,墙面不大时,可只做两条竖筋。冲筋后应检查冲筋的垂直平整度,误差在0.5mm以上者,必须修整。

4.抹底层灰

冲筋达到一定强度,刮尺操作不致损坏时即可抹底层灰。

抹底灰前,基层表面的灰尘、污垢、油渍、沥青渍及松动部分事先均应清除干净,并填实各种网眼,提前一天,浇水湿润基层表面。

底层砂浆的厚度为冲筋厚度的2/3,用铁抹子将砂浆抹上墙面并进行压实。并用木抹刀修补、压实、搓平、搓粗。

5.抹中层灰

待已抹底层灰凝结后(水泥石灰砂浆抹灰层,应待前一层达7至8成干后,用手指按压已不软,但有指印和潮湿感),抹中层灰,中层砂浆同底砂浆。抹中层灰时,依冲筋厚以装满砂浆为准,然后用大刮尺紧贴冲筋,将中层灰刮平,最后用木抹子搓平。搓平后用2m长的靠尺检查,检查的点数要充足,凡有超过质量标准者,必须修整,直至符合标准为止。

6.抹罩面灰

当中层灰凝结后(或至7~8成干后),普通抹灰可用麻刀灰罩面,中、高级抹灰应用纸筋灰罩面,用铁抹子抹平,并分两遍连续适时压实收光。如中层灰已干透发白,应先适度洒水湿润后,再抹罩面灰。不刷浆的中级抹灰面层,宜用漂白细麻刀石灰膏或纸筋石灰膏涂抹,并压实收光,表面达到光滑、色泽一致、不显接槎为好。

7.墙面阳角抹灰

墙面阳角抹灰时,先将靠尺在墙角的一面用线锤找直,然后在墙角的另一面顺靠尺抹上砂浆。

室内墙裙、踢脚板一般要比罩面灰墙面凸出3~5mm。因此,应根据高度尺寸弹线,把八字靠尺靠在线上用铁抹子切齐,修边清理。然后再抹墙裙和踢脚板。

9.3.2.2 顶棚抹灰

混凝土顶棚抹灰的主要工艺流程:基层处理→弹线→润湿→抹底层灰→抹中层灰→抹罩面灰。

基层处理包括清除板底浮灰、砂石和松动的混凝土;剔平混凝土突出部分;清除板面隔离剂;当隔离剂为滑石粉或其他粉状物时,先用钢丝刷刷除,再用清水冲洗干净;当为油脂类隔离剂时,先用浓度为10%的火碱溶液洗刷干净,再用清水冲洗干净。

抹底层灰前一天,用水润湿基层,抹底层灰的当天,根据顶棚润湿情况,用茅草帚洒水再湿润湿,接着满刷一遍107胶水泥浆,随刷随抹底层灰。底层灰使用水泥砂浆,抹时用力挤入缝隙中,厚度3~5mm,并随手带成粗糙毛面。

抹底层灰后(在常温下12h后),采用水泥混合砂浆抹中层灰,在砂浆中可掺入石灰膏重量的1.5%纸筋,厚度5~7mm,分层压实。抹完后先用软刮尺顺平,然后用木抹子搓平,低洼处当即找平,使整个中层灰表面顺平。

待中层灰凝结后,即可用纸筋灰罩面,用铁抹子抹平压实收光。如中层灰表面已发白(太干燥),应先洒水湿润后再抹罩面灰。面层抹灰经抹平压实后的厚度,不得大于2mm。

对于混凝土大板和大模板建筑的内墙面和楼板底面,宜用腻子分遍刮平,各遍应粘结牢固,总厚度为2~3mm。腻子配合比为:乳胶∶滑石粉(或大石粉)∶2%甲基纤维素溶液=1∶5∶3.5。如用聚合物水泥砂浆、水泥混合砂浆喷毛打底,纸筋石灰罩面,以及用膨胀珍珠岩水泥砂浆抹面,总厚度为3~5mm。
