密封材料施工技术的实施成果

时间:2023-08-28 理论教育 版权反馈
【摘要】:背衬材料的填塞应在涂刷基层处理剂前进行,避免损坏基层处理剂,填塞的高度要保证最小接缝深度的要求。双组分基层处理剂配制时要考虑有效使用时间内的用量,不得多配,以免浪费。

密封材料施工技术的实施成果

密封材料防水施工的工艺流程:基层的检查与修补→填塞背衬材料→涂刷基层处理剂→嵌填密封材料→抹平压光、修整→固化、养护→检查→保护层施工。

8.4.3.1 填塞背衬材料

填塞圆形的背衬材料其直径应大于接缝宽度1~2mm;方形的背衬材料应与接缝宽度相同或略小,以保证背衬材料与接缝两侧紧密接触。当接缝较浅时,可使用扁平的片状背衬材料。

背衬材料的填塞应在涂刷基层处理剂前进行,避免损坏基层处理剂,填塞的高度要保证最小接缝深度的要求。施工中应备有多种不同尺寸规格的背衬材料,以满足不同宽度、深度接缝口的需要。

8.4.3.2 涂刷基层处理剂

涂刷基层处理剂之前,要对接缝作全面的检查,基层处理剂可采用市购配套材料或将密封材料稀释后使用。

涂刷基层处理剂应注意以下几点:

(1)单组分基层处理剂要摇匀后使用。双组分基层处理剂配制时要考虑有效使用时间内的用量,不得多配,以免浪费。基层处理剂干燥后应立即嵌填密封材料,基层处理剂的干燥时间一般为20~60min;

(2)涂刷时要用大小适合的刷子,使用后用溶剂将刷子洗净;

(3)涂刷有露白处或涂刷后间隔时间超过24h,应重新涂刷一次;

(4)基层处理剂容器要密封,用后即加盖,以防溶剂挥发;

(5)不得使用过期、凝聚的基层处理剂。

8.4.3.3 嵌填密封材料

嵌填密封材料应在基层处理剂表干后立即进行,嵌填方法有热灌法和冷嵌法。改性煤焦油沥青密封材料常用热灌法施工,改性石油沥青密封材料和合成高分子密封材料常用冷嵌法施工。(www.daowen.com)

1.冷嵌法

冷嵌法施工大多采用手工操作,用刮刀或专用的挤出枪嵌填。用刮刀嵌填时,先将密封材料刮到接缝两侧的粘结面,然后再将密封材料填满整个接缝,嵌填时注意不让气泡裹入密封材料中,并要嵌填密封饱满。

采用挤出枪施工时,应根据接缝的宽度选择合适的枪嘴。若采用筒装密封材料,可把包装筒塑料嘴斜切开作为枪嘴。嵌填时,枪嘴要伸入缝内贴近接缝底部,并朝移动方向倾斜一定角度,边挤出密封材料边以缓慢均匀的速度移动使密封材料从底部充满整个接缝,如图8-8所示。

一般情况下,尽可能采用一次嵌填,如果接缝尺寸宽度超过30mm或接缝底部是圆弧形时,可采用二次填充法嵌填。接缝的接头应采用斜槎。接缝的交叉部位、衔接部位、端部施工时应特别认真对待。为了保证密封材料的嵌填质量,嵌填结束在密封材料表干前,可用刮刀压平与修整。

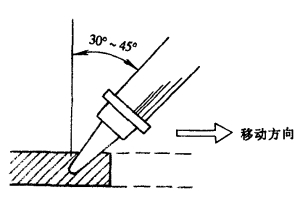

图8-8 挤出枪嵌填

2.热灌法

密封材料在现场塑化或加热成具有流塑性后使用的工艺称为热灌法施工。

密封材料加热的温度一般在110~130℃,最高不得超过140℃,塑化好的密封材料应立即浇灌,灌填时温度不宜低于110℃。遇雨天、雪天或混凝土表面有霜、露时不得施工。

当屋面坡度较小时,可采用特制的灌缝车或塑化炉灌缝,以减轻劳动强度,提高工效。檐口、山墙等节点宜采用鸭嘴壶浇灌。灌填缝应从下向上连续进行,尽量减少接头;先灌垂直于屋脊的板缝,同时在纵横交叉处向平行于屋脊的两侧板缝各延伸150mm,并留成斜槎。灌垂直缝时,应对准缝中浇灌;灌平行屋脊缝时,应靠近高侧浇灌如图8-9所示。

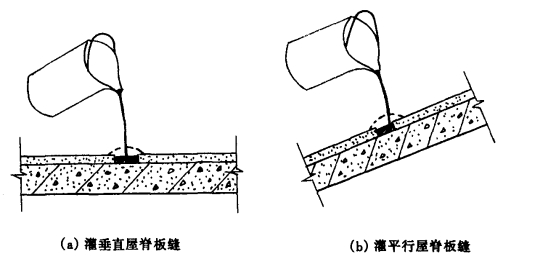

图8-9 密封材料热灌法施工

灌缝时满出两侧过多的材料,可切除并回收利用。板缝嵌填完密封材料后,可采取临时性或永久性保护措施,避免碰损及污染。嵌填的密封材料在固化前不得踩踏。接缝直接外露的密封材料上宜作保护层,以延长密封材料的使用年限,保护层可采用加铺胎体增强材料、铺贴卷材、涂刷防水涂料或铺抹水泥砂浆等方法,保护层宽度不应小于100mm。
