单层工业厂房结构的安装方法,有分件安装法和综合安装法两种。
7.2.2.1 分件安装法
起重机在车间内或沿着车间外每开行一次,仅吊装一种或两种构件。通常分三次开行吊装完全部构件。
第一次开行——安装全部柱子,并对柱子进行校正和最后固定。
第二次开行——安装吊车梁和连系梁以及柱间支撑等。
第三次开行——分节间安装屋架、天窗架、屋面板及屋面支撑等。
图7-23表示分件安装时的构件安装顺序。(www.daowen.com)
分件安装法由于每次是安装同类型构件,索具不需经常更换,操作程序基本相同,所以安装速度快,能充分发挥起重机的工作能力。因此,目前装配式混凝土结构单层工业厂房多采用分件安装法。
7.2.2.2 综合安装法
综合安装法是指起重机在车间内的一次开行中,分节间安装完所有各种类型的构件。开始安装4~6根柱子,立即加以校正和浇筑混凝土固定,接着安装吊车梁、连系梁、屋架、屋面板等构件。采用综合安装法时起重机的开行路线较短,停机位置较少。但综合安装法要同时安装各种类型的构件,影响起重机的生产效率提高,使构件的供应、平面布置复杂,构件的校正也比较困难。因此,目前较少采用。只有在某种结构(如门架式结构)必须采用综合安装时,或采用移动比较困难的起重机(如牵缆式桅杆起重机)来安装一些结构时,才采用综合安装法。综合安装法的构件安装顺序如图7-24所示。

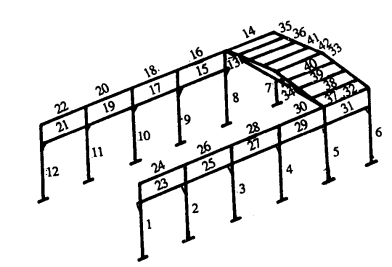

图7-23 分件安装时的构件吊装顺序
图7-24 综合吊装时的构件吊装顺序
