单层工业厂房的构件有柱、屋架、屋面板、吊车梁等。构件的安装过程主要包括绑扎、吊升对位、临时固定、校正,最后固定等工序。
7.2.1.1 柱的吊装
1.绑扎
如果柱的宽面起吊后抗弯强度满足要求时,可采用斜吊绑扎法,如图7-13所示;当柱的宽面起吊后抗弯能力不足,需将柱由平放转为侧立,绑扎起吊时,可采用直吊绑扎法,如图7-14所示。
对于重型或配筋少的细长柱,则需两点甚至三点绑扎。
2.吊升
柱可采用旋转法和滑行法吊升。

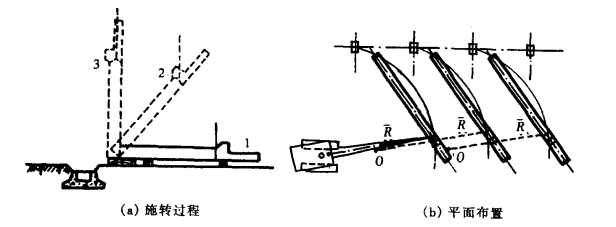

旋转法(图7-15)吊装柱时,柱脚宜靠近基础,柱的绑扎点、柱脚中心与基础中心三者宜位于起重机的同一起重半径的圆弧上。起吊时,起重臂边升钩、边回转,柱顶随起重钩的运动,也边升起、边回转把柱吊起插入基础。

图7-13 柱的斜吊绑扎法
1—吊索;2—活络卡环;3—活络卡环插销拉绳;4—柱销;5—垫圈;6—插销;7—柱销拉绳;8—插销拉绳
图7-14 柱的直吊绑扎法
图7-15 旋转法吊装柱
图7-16 滑行法吊装柱
滑行法(图7-16)吊装柱时,起重臂不动,仅起重钩上升,柱顶也随之上升,而柱脚则沿地面滑向基础,直至将柱提离地面,把柱子插入杯口。
图7-17 柱的对位与临时固定

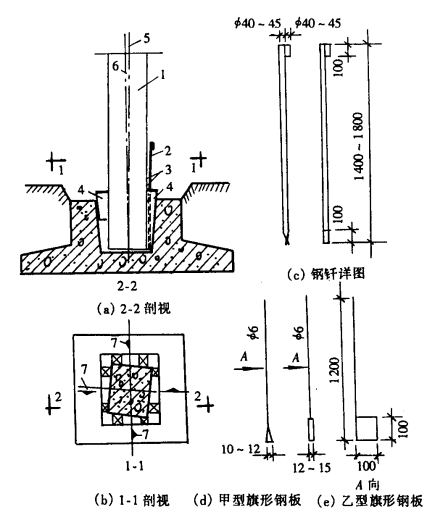

1—安装缆风绳或挂操作台的夹箍;2—钢楔括号内的数字表示另一种规格钢楔的尺寸
3.对位和临时固定

柱吊离杯底30~50mm处对准安装中心线进行对位,然后将八只木楔或钢楔打紧作临时固定,如图7-17所示。

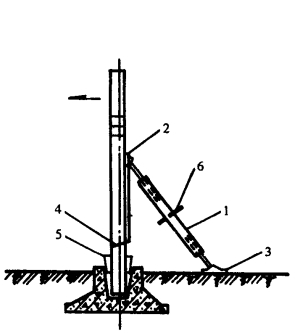

重型柱或细长柱除采用楔块临时固定外,必需时,增设缆风绳拉锚。
4.校正
柱的校正内容包括平面定位、标高及垂直度。柱标高、平面位置的校正已在基础杯底抄平、柱对位时完成;
垂直度的校正常采用敲打楔块法、敲打钢钎法(图7-18)、丝杆千斤顶平顶法、钢管撑杆斜顶法(图7-19)等。
图7-18 敲打钢钎法(www.daowen.com)
1—柱;2—钢纤;3—旗形钢板;4—钢楔;5—垂直线
图7-19 钢管撑杆斜顶法
1—丝杠撑杆;2—垫块;3—底座;4—柱子;5—材楔;6—手柄
5.最后固定
柱校正后,应立即进行最后固定。最后固定的方法,是在柱脚与杯口的空隙中灌细石混凝土。灌筑混凝土应分两次进行。第一次灌至楔块底面,待混凝土强度达到25%后,拔出楔子,将杯口全部灌满。
7.2.1.2 屋架的吊装
1.绑扎

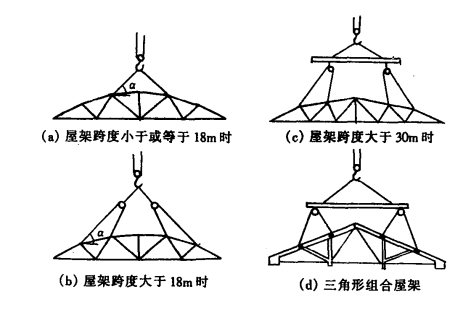

当屋架跨度小于或等于18m时,采用两点绑扎;当跨度大于18m时需采用四点绑扎;当跨度大于30m时,应考虑采用横吊梁,以减小绑扎高度,如图7-20所示。绑扎时吊索与水平线的夹角不宜小于45°,以免屋架上弦承受过大压力。
图7-20 屋架的绑扎
2.扶直

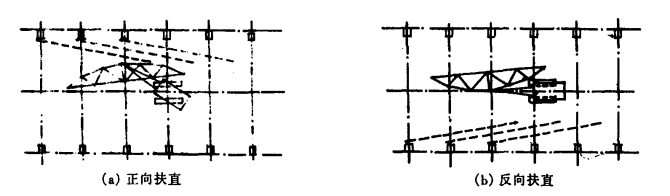

根据起重机与屋架相对位置不同,可分正向扶直和反向扶直。
正向扶直 起重机位于屋架下弦一侧,扶直时屋架以下弦为轴缓缓转直,如图7-21(a)所示。
反向扶直 起重机位于屋架上弦一侧,扶直时屋架以下弦缓缓转直,如图7-21(b)所示。
图7-21 屋架的扶直
正、反向扶直的最大不同点是,在扶直过程中,正向扶直是升起起重臂,反向扶直是降低起重臂。升比降易于操作且安全,故应尽量采用正向扶直。
3.吊升、对位与临时固定
屋架吊升是先将屋架吊离地面约300mm,然后将屋架转至吊装位置下方,再将屋架提升超过柱顶约30cm,然后将屋架缓慢降至柱顶,进行对位。
屋架对位应以建筑物的定位轴线为准。因此在屋架吊装前,应用经纬仪或其他工具在柱顶放出建筑物的定位轴线。如柱顶截面中线与定位轴线偏差过大时,应调整纠正。
屋架对位后,立即进行临时固定。临时固定稳妥后,起重机方可摘去吊钩。
第一榀屋架就位后,一般在其两侧各设置两道缆风绳作临时固定,并用缆风绳来校正垂直度(见图7-22)。当厂房有抗风柱并已吊装就位时,也可将屋架与抗风柱连接作为临时固定。
图7-22 屋架的临时固定
1—缆风绳;2,4—横杆;3—校正器;5—吊锤
第二榀及以后各榀屋架的临时固定,是用屋架校正器撑牢在上一榀的屋架上,作临时固定见图7-22。15m跨以内的屋架用一根校正器,18m跨以上的屋架用两根校正器。
4.校正、最后固定
屋架经对位、临时固定后,主要校正屋架垂直度偏差。规范规定:屋架上弦(在跨中)对通过两支座中心垂直面的偏差不得大于h/250(h为屋架高度)。检查时可用垂球或经纬仪。校正无误后,立即用电焊焊牢作为最后固定,应对角施焊,以防焊缝收缩导致屋架倾斜。
