6.2.4.1 超高层建筑预应力楼板施工顺序

对于这类结构,预应力混凝土楼板的施工顺序常用以下两种:逐层浇筑、逐层张拉;数层浇筑、顺向张拉。

1.逐层浇筑、逐层张拉

预应力筋张拉安排在混凝土浇筑后第五天进行;这种方案的优点是可减少外筒柱的约束力,并减少支模层数,但受到预应力筋张拉制约,对加快施工速度有些影响。

2.数层浇筑、顺向张拉

这种方案的优点是无需等待预应力筋张拉,如同普通混凝土结构一样,可加快施工速度。但支模层数增多,模板耗用量大。如果采用早拆模板体系,即先拆模板而保留支柱,拆模强度仅为混凝土立方强度的50%,只要一层模板、三层支柱就可满足快速施工的需要,有较好的经济效益。

6.2.4.2 多层大面积预应力楼板施工顺序

在多层轻工业厂房及大型公共建筑中,无粘结预应力楼板的平面尺寸有时会很大(达10000m2),而且不设伸缩缝。从施工顺序来看,只能采用“逐层浇筑、逐层张拉”方案,但可以采取分段流水施工。施工段的划分,主要考虑结构平面布置特点与约束情况、超长预应力筋施工与预应力损失、大面积混凝土浇筑与混凝土收缩变形,以及模板支撑投入量等。施工段的长度一般为30~50m。结合国内外工程实践经验,施工段的划分,主要有以下几种。

1.二段施工(www.daowen.com)

如图6-24(a)所示,第Ⅰ施工段的长度宜为2/3L(L为房屋总长度),第Ⅱ施工段的长度为1/3L。前者采取两端张拉,后者采取一端张拉。采取这样的方式张拉,可以使无粘结预应力筋建立的有效预应力值基本相等。在第Ⅰ段的混凝土浇筑后,即可进行第Ⅱ段施工,但第Ⅱ段混凝土的浇筑,应在第Ⅰ段预应力筋张拉后方可进行。分段处的预应力筋连续性,可采取以下三种办法解决:①预应力筋通长铺设,在分段处设中间锚具,用双缸千斤顶从预应力筋上方卡入张拉与锚固;②预应力筋搭接铺设,分开张拉,详见图6-25构造处理;③预应力筋分段铺设,用锚头连接器接长解决。

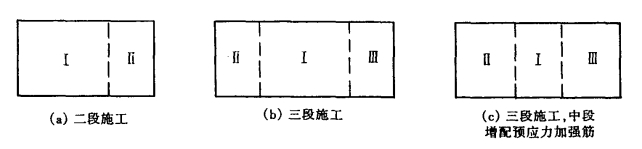

图6-24 大面积无粘结预应力楼板的施工段划分

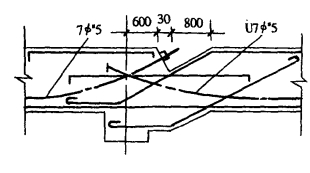

图6-25 无粘结预应力筋搭接铺设分段张拉构造

2.三段施工

如图6-24(b)所示,第Ⅰ施工段(即中间施工段)的长度宜为L/2,第Ⅱ、Ⅲ施工段的长度各为L/4。第Ⅰ段采取两端张拉,第Ⅱ、Ⅲ段采取一端张拉,使无粘结预应力筋建立的有效预应力值基本相等。待第Ⅰ段混凝土浇筑后,即可进行第Ⅱ与第Ⅲ段同时施工,保证均衡施工。

3.三段施工,中段增配预应力筋

如图6-24(c)所示,中跨作为第Ⅰ段,需配量加强预应力筋,其预应力损失较小,待其张拉后,方可进行第Ⅱ、Ⅲ段混凝土浇筑。
