【摘要】:木模板及其支撑系统一般在加工厂或现场木工棚制成元件,然后再在现场拼装。但梁底板的板条宽度则不受限制,以减少拼缝,防止漏浆。图5-2拼板的构造1—板条;2—拼条5.1.2.1柱子模板柱模板由两块相对的内拼板夹在两块外拼板之内组成,如图5-3所示。底模板应垂直于楞木方向铺钉,应适当调整楞木间距来配合定型模板的规格。

建筑施工技术:木模板与支撑

木模板及其支撑系统一般在加工厂或现场木工棚制成元件,然后再在现场拼装。图5-2是基本元件之一,通常称拼板。拼板的板条厚度一般为25~50mm,宽度不宜超过200mm,以保证干缩时缝隙均匀,浇水后易于密缝,受潮后不易翘曲。但梁底板的板条宽度则不受限制,以减少拼缝,防止漏浆。

图5-2 拼板的构造

1—板条;2—拼条

5.1.2.1 柱子模板

柱模板由两块相对的内拼板夹在两块外拼板之内组成,如图5-3(a)所示。亦可用短横板(门子板)代替外拼板钉在内拼板上,如图5-3(b)所示。有些短横板可先不钉上,作为混凝土的浇筑孔,待浇至其下口时再钉上。

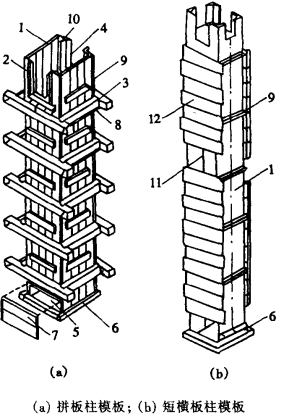

图5-3 柱模板

1—内拼板;2—外拼板;3—柱箍;4—梁缺口;5—清理孔;6—木框;7—盖板;8—拉紧螺栓;9—拼条;10—三角木条;11—浇筑孔;12—短横板(www.daowen.com)

柱模板底部开有清理孔。沿高度每隔约2m开有浇筑孔。柱底部一般有一钉在底部混凝土上的木框,用来固定柱模板的位置。为承受混凝土侧压力,拼板外要设柱箍,柱箍可为木制、钢制或钢木制。柱箍间距与混凝土侧压力大小、拼板厚度有关,由于侧压力是下大上小,因而柱模板下部柱箍较密。柱模板顶部需要开有与梁模板连接的缺口。

5.1.2.2 梁、楼板模板

梁模板主要由底模、侧模、夹木及其支架系统组成,如图5-4所示。底模板用长条模板加拼条拼成,或用整块板条。为承受垂直荷载,在梁底模板下每隔一定间距(800~1200mm)用顶撑(琵琶撑)顶住。顶撑可以用圆木、方木或钢管制成。顶撑底要加垫一对木楔块以调整标高和楔紧顶撑。为使顶撑传下来的集中荷载均匀地传给地面,在顶撑底加铺垫板。多层建筑施工中,应使上、下层的顶撑在同一条竖向直线上。顶撑之间应用纵横向的水平撑或剪刀撑拉结成整体,以防顶撑失稳。侧模板用长板条加拼条制成,为承受混凝土侧压力,底部用夹木固定,上部由斜撑和水平拉条固定(与楼板模板同时安装时,可利用楞木固定)。

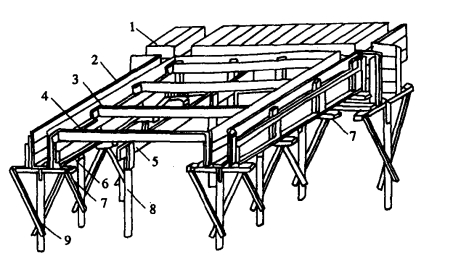

图5-4 有梁楼板模板

1—楼板模板;2—梁侧模板;3—楞木;4—托木;5—杠木;6—夹木;7—短撑木;8—立柱;9—顶撑

如图5-4,楼板模板的底模用木板条或用定型模板拼成,铺设在楞木上。楞木搁置在梁模板外的托木上,若楞木面不平,可以加木楔调平。当楞木的跨度较大时,中间应加设立柱。立柱上钉通长的杠木。底模板应垂直于楞木方向铺钉,应适当调整楞木间距来配合定型模板的规格。

在主梁、次梁模板安装完毕后,才可安装托木、楞木及楼板底模。

如梁或板的跨度等于或大于4m,应使梁或板底模板起拱,防止新浇筑混凝土的荷载使跨中模板下挠。如设计无规定时,起拱高度宜为全跨长度的1/1000~3/1000(木模板为1.5/1000~3/1000;钢模板为1/1000~2/1000)。
