砌块砌筑前,应根据砌块高度和灰缝厚度计算皮数,制作皮数杆,并将皮数杆竖立于墙的转角处和交接处。皮数杆间距宜小于15m。

砌块应保证有28d以上的龄期。混凝土空心砌块砌筑前一般不需浇水,当天气炎热且干燥时,可提前喷水润湿;对轻骨料混凝土空心砌块,宜提前2d以上适当浇水润湿。严禁雨天施工,砌块表面有浮水时亦不得进行砌筑。

砌块应从外墙转角处或定位砌块处开始砌筑。砌块应将底面朝上砌筑,即砌块孔洞上小下大“反砌”(生产小型空心砌块时,因孔洞抽芯脱模需要,孔洞模芯有一定锥度,形成上大下小孔洞)。若使用一端有凹槽的砌块时,应将有凹槽的一端接着平头的一端砌筑。砌块应逐块铺砌,全部灰缝均应填铺砂浆,水平灰缝宜用坐浆法铺浆。竖缝可先在砌块端头铺满砂浆(即将砌块铺浆的端面朝上,依次紧密排列、铺浆),然后将砌块上墙挤压至要求的尺寸;也可在砌筑好的砌块端头刮满砂浆,然后将砌块上墙。砌体水平灰缝应平直,砂浆应饱满,按净面积计算的砂浆饱满度不应低于90%,竖缝砂浆饱满度不宜低于80%。水平灰缝厚度和竖向灰缝宽度一般为10mm,最小不小于8mm,最大不超过12mm。

小型空心砌块墙的转角处,应隔皮纵、横墙砌块相互搭砌,即隔皮纵、横墙砌块端面露头(图4-18);T字交接处,应隔皮使横墙砌块端面露头。当该处无芯柱时,应在纵墙上交接处砌两块一孔半的辅助规格砌块,隔皮砌在横墙露头砌块下,其半孔应位于中间(图4-19)。当该处有芯柱时,应在纵墙上交接处砌一块三孔大规格砌块,砌块的中间孔正对横墙露头砌块靠外的孔洞,(图4-20);十字交接处,当该处无芯柱时,在交接处应砌一孔半砌块,隔皮垂直相交,其半孔应在中间。当该处有芯柱时,在交接处应砌三孔砌块,隔皮垂直相交,中间孔相互对正。

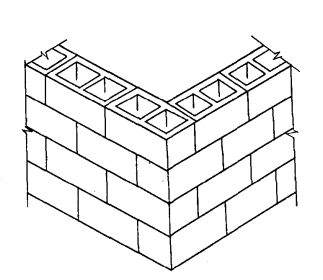

图4-18 空心砌块墙转角砌法

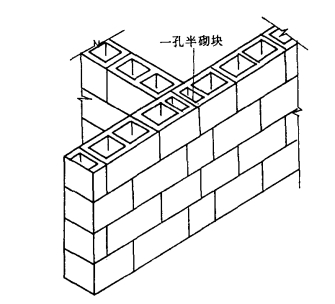

图4-19 混凝土空心砌块墙T字交接处砌法(无芯柱)

(www.daowen.com)

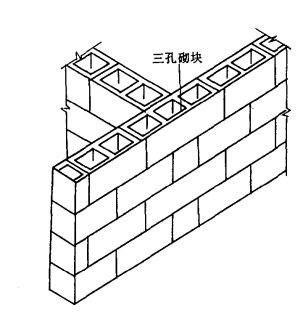

图4-20 混凝土空心砌块墙T字交接处砌法(有芯柱)

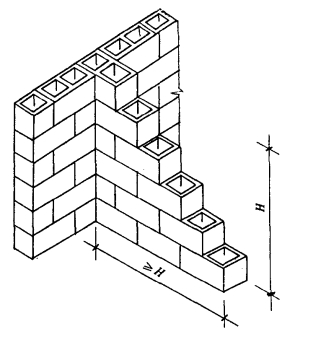

图4-21 空心砌块墙斜槎

小型空心砌块墙的转角处和交接处应同时砌筑,如不能同时砌筑,则应留置斜槎,斜槎的长度应等于或大于斜槎高度(图4-21)。在非抗震设防地区,除外墙转角处,空心砌块墙的临时间断处可从墙面伸出200mm砌成直槎,并每隔三皮砌块高在水平灰缝设两根直径6mm的拉结筋;拉结筋埋入长度,从留槎处算起,每边均不应小于600mm,钢筋外露部分不得任意弯折(图4-22)。如作为后砌隔墙或填充墙时,沿墙高每隔600mm应与承重墙或柱内预留的钢筋网片或两根直径6mm的钢筋拉结,钢筋伸入墙内的长度不应小于600mm。

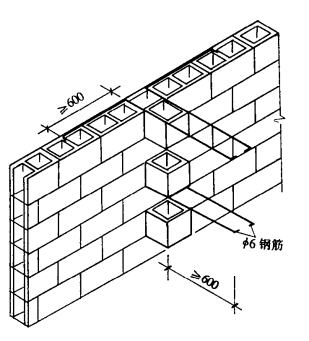

图4-22 空心砌块墙直槎

空心砌块墙表面不得预留或凿打水平沟槽,对设计规定的洞口、管道、沟槽和预埋件,应在砌筑墙体时预留和预埋。需要在墙上留脚手眼时,可用辅助规格的单孔砌块侧砌,利用其空洞作脚手眼,墙体完工后用不低于C15的混凝土填实。墙体中作为施工通道的临时洞口,其侧边离交接处的墙面不应小于600mm,并在顶部设过梁。填砌临时洞口的砌筑砂浆强度等级应提高一级。每天砌筑高度宜控制在1.5m(或一步脚手架高度)内。

在墙体的下列部位,应用C15混凝土灌实砌块的孔洞(先灌后砌):①底层室内地面以下或防潮层以下的砌体;②无圈梁的楼板支承面下的一块砌块;③没有设置混凝土垫块的次梁支承处,灌实宽度不应小于600mm,高度不应小于一皮砌块;④挑梁的悬挑长度不小于1.2m时,其支承部位的内外墙交接处,纵横各灌实高度不小于三皮砌块。
