建筑施工技术-砖砌体施工

时间:2023-08-28 理论教育 版权反馈
【摘要】:4.2.2.1砖砌体的组砌形式砖砌体的组砌要求:上下错缝,内外搭接,以保证砌体的整体性;同时组砌要有规律,少砍砖,以提高砌筑效率,节约材料。

建筑施工技术-砖砌体施工

4.2.2.1 砖砌体的组砌形式

砖砌体的组砌要求:上下错缝,内外搭接,以保证砌体的整体性;同时组砌要有规律,少砍砖,以提高砌筑效率,节约材料。

1.砖墙的组砌形式

一顺一丁砌法,是一皮中全部顺砖与一皮中全部丁砖相互间隔砌成,上下皮间的竖缝相互错开1/4砖长(如图4-1(a)所示)。这种砌法效率较高,但当砖的规格不一致时,竖缝就难以整齐。

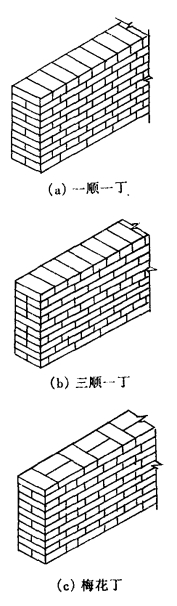

图4-1 砖墙组砌形式

三顺一丁砌法是三皮中全部顺砖与一皮中全部丁砖间隔砌成。上下皮顺砖间竖缝错开1/2砖长;上下皮顺砖与丁砖间竖缝错开1/4砖长(如图4-1(b)所示)。这种砌筑方法,由于顺砖较多,砌筑效率较高,适用于砌一砖和一砖以上的墙厚。

梅花丁砌法(又称沙包式、十字式)是每皮中丁砖与顺砖相隔,上皮丁砖坐中于下皮顺砖,上下皮间竖缝相互错开1/4砖长(如图4-1(c)所示)。这种砌法内外竖缝每皮都能错开,故整体性较好,灰缝整齐,比较美观,但砌筑效率较低。砌筑清水墙或当砖规格不一致时,采用这种砌法较好。

2.砖柱组砌

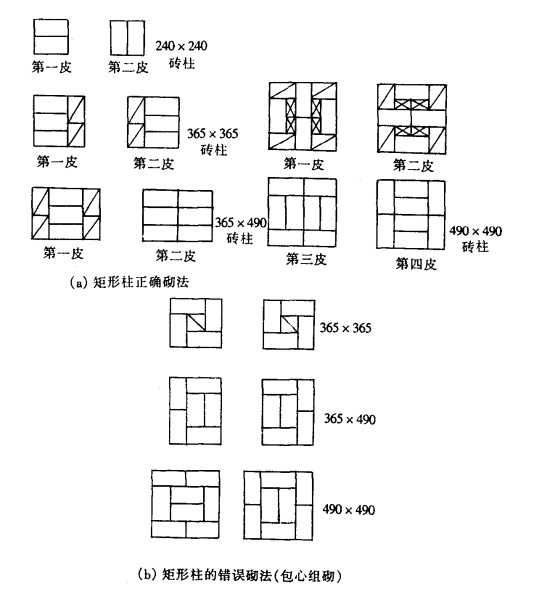

砌柱组砌,应使柱面上下皮的竖缝相互错开1/2砖长或1/4砖长,在柱心无通天缝,少砍砖,并尽量利用二分头砖(即1/4砖)。严禁用包心组砌法(如图4-2所示)。

3.多孔砖和空心砖墙组砌

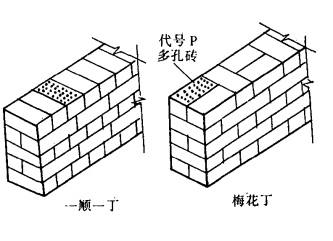

规格190mm×190mm×90mm的承重多孔砖一般是整砖顺砌,上下皮竖缝相互错开1/2砖长(100mm)。如有半砖规格的,也可采用每皮中整砖与半砖相隔的梅花丁砌筑形式(图4-3)。

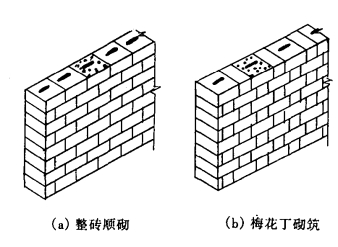

规格为240mm×115mm×90mm的承重多孔砖一般采用一顺一丁或梅花丁砌筑形式(图4-4)。

图4-2 砖柱组砌

图4-3 190mm×190mm×90mm多孔砖砌筑形式

图4-4 240mm×115mm×90mm多孔砖砌筑形式

规格为240mm×180mm×115mm的承重多孔砖一般采用全顺或全丁砌筑形式。

非承重空心砖一般是侧砌的,上下皮竖缝相互错开1/2砖长(图4-5)。

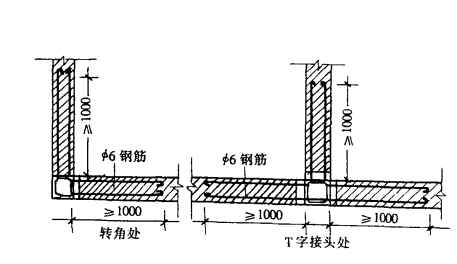

多孔砖墙的转角及丁字交接处,应加砌半砖,使灰缝错开。转角处半砖砌在外角上,丁字交接处半砖砌在横墙端头,如图4-6所示。

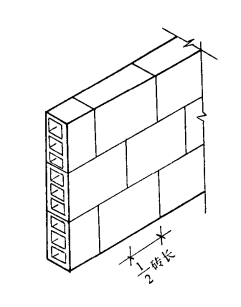

图4-5 空心砖墙砌筑形式

图4-6 多孔砖墙转角及丁字交接

1—半砖;2—整砖

4.2.2.2 砖砌体砌筑工艺

砖砌体的砌筑过程包括:找平、放线、摆砖、立皮数杆和砌砖、清理等工序。

1.找平

砌墙前应在基础防潮层或楼层上定出各层标高,并用M7.5水泥砂浆或C10细石混凝土找平,使各段砖墙底部标高符合设计要求。找平时,需使上下两层外墙之间不致出现明显的接缝。

2.放线

根据龙门板上给定的轴线及图纸上标注的墙体尺寸,在基础顶面上用墨线弹出墙的轴线和墙的宽度线,并分出门洞口位置线。二楼以上墙的轴线可以用经纬仪或垂球将轴线引上,并弹出各墙的宽度线,划出门洞口位置线。

3.摆砖

摆砖是指在放线的基面上按选定的组砌方式用干砖试摆。一般在房屋外纵墙方向摆顺砖,在山墙方向摆丁砖,摆砖由一个大角摆到另一个大角,砖与砖留10mm缝隙。摆砖的目的是为了校对所放出的墨线在门窗洞口、附墙垛等处是否符合砖的模数,以尽可能减少砍砖,并使砌体灰缝均匀,组砌得当。

4.立皮数杆和砌砖

皮数杆是指在其上划有每皮砖和砖缝厚度,以及门窗洞口、过梁、楼板、梁底、预埋件等标高位置的一种木制标杆,如图4-7所示。它是砌筑时控制砌体竖向尺寸的标志,同时还可以保证砌体的垂直度。(www.daowen.com)

图4-7 皮数杆示意图

1—皮数杆;2—准线;3—竹片;4—圆铁钉

皮数杆一般立于房屋的四大角、内外墙交接处、楼梯间以及洞口等地方,大约每隔10~15m立一根。皮数杆的设立,应由两个方向斜撑或锚钉加以固定,以保证其牢固和垂直。一般每次开始砌砖前应检查一遍皮数杆的垂直度和牢固程度。

砌砖的操作方法很多,各地的习惯、使用工具也不尽相同,一般宜用“三一”砌砖法(即是一块砖、一铲灰、一挤揉,并随手将挤出的砂浆刮去)。砌砖时,先挂上通线,按所排的干砖位置把第一皮砖砌好,然后盘角,每次盘角不得超过六皮砖,在盘角过程中应随时用托线板检查墙角是否垂直平整,砖层灰缝是否符合皮数杆标志,然后在墙角安装皮数杆,即可挂线砌第二皮以上的砖。砌筑过程中应三皮一吊,五皮一靠,把砌筑误差消灭在操作过程中,以保证墙面垂直平整。砌一砖半厚以上的砖墙必须双面挂线。

多孔砖和空心砖竖缝宜采用刮浆法,竖缝应先批砂浆后,再砌筑。当空心砖孔洞呈垂直方向时,水平铺砂浆应用套板盖住孔洞,以免砂浆掉入孔洞内。

5.清理

当该层砖砌体砌筑完毕后,应进行墙面、柱面和落地灰的清理。

4.2.2.3 砖砌体的技术要求

全部砖墙应平行砌起,砖层必须水平,砖层位置用皮数杆控制,基面和每楼层砌完后必须校对一次基面水平、轴线和标高,允许范围内的偏差值应在基础或楼板顶面调整。

砖墙的水平灰缝厚度和竖缝宽度一般为10mm,但不小于8mm,也不大于12mm。水平灰缝的砂浆饱满度应不低于80%,砂浆饱满度用百格网检查。竖向灰缝宜用挤浆或加浆方法,使其砂浆饱满,严禁用水冲浆灌缝。

砖墙的转角处和交接处应同时砌筑。不能同时砌筑处,应砌成斜槎,斜槎长度不应小于高度的2/3(图4-8)。如临时间断处留斜槎有困难,除转角处外,也可以留直槎,但必须做成阳槎,并加设拉结筋。拉结筋的数量为每120mm墙厚设置一根直径6mm的钢筋;间距沿墙高不得超过500mm;埋入长度从墙的留槎处算起,每边均不应小于500mm;末端应有90°弯钩(图4-9)。抗震设防地区建筑物的临时间断处不得留直槎。隔墙与墙或柱如不同时砌筑而又不留成斜槎时,可于墙或柱中引出阳槎,或于墙或柱的灰缝中预埋拉结筋(其构造与上述相同,但每道不得少于2根)。抗震设防地区建筑物的隔墙,除应留阳槎外,沿墙高每500mm配置2φ6钢筋与承重墙或柱拉结,伸入每边墙内的长度不应小于500mm。砖砌体接槎时,必须将接槎处的表面清理干净,浇水湿润,并应填实砂浆,保持灰缝平直。

图4-8 斜槎

图4-9 直槎

宽度小于1m的窗间墙,应选用整砖砌筑,半砖和破损的砖,应分散使用于墙心或受力较小部位。

不得在下列墙体或部位中留设脚手眼:①空斗墙、半砖墙和砖柱;②砖过梁上与过梁成60°角的三角形范围内;③宽度小于1m的窗间墙;④梁或梁垫下及其左右各500mm的范围内;⑤砖砌体的门窗洞口两侧180mm和转角处430mm的范围内。如砖砌体的脚手眼不大于80mm×140mm,可不受③、④、⑤规定的限制。

施工时需在砖墙中留置的临时洞口,其侧边离交接处的墙面不应小于500mm;洞口顶部宜设置过梁。抗震裂度为9度的建筑物,临时洞口的留置应会同设计单位研究决定。

每层承重墙的最上皮砖、梁或梁垫下面的砖,应用丁砖砌筑;隔墙与填充墙的顶面与上层结构的接触处,宜用侧砖或立砖斜砌挤紧。

砖墙每天砌筑高度以不超过1.8m为宜,雨天施工时,每天砌筑高度不宜超过1.2m。

砖砌体相邻工作段的高度差,不得超过一个楼层的高度,也不宜大于4m。工作段的分段位置宜设在伸缩缝、沉降缝、防震缝或门窗洞口处。砌体临时间断处的高度差不得超过一步脚手架的高度。

尚未安装楼板或屋面的墙和柱,当可能遇大风时,其允许自由高度不得超过表4-3的规定。如超过表列限值,必须采用临时支撑等有效措施,以保证墙和柱在施工中的稳定性。

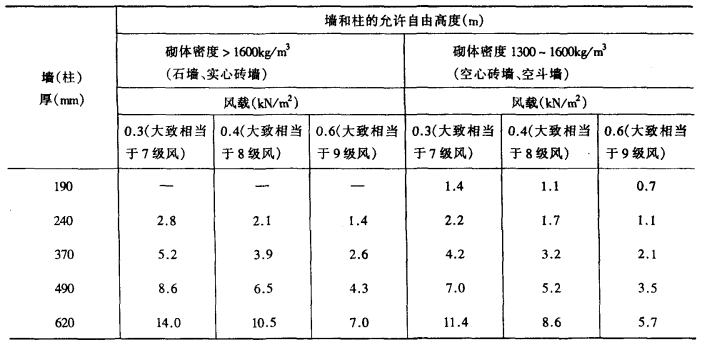

表4-3 墙、柱的允许自由高度

注:1.本表适用于施工处标高(H)在10m范围内的情况。如10m<H<15m,15m<H<20m和H>20m时,表内的允许自由高度值应分别乘以0.9.0.8和0.75的系数。
2.当所砌筑的墙,有横墙或其他结构与其连接,而且间距小于表列限值的2倍时,砌筑高度可不受本表规定的限制。

多孔砖和空心砖墙砌筑前应试摆,在不够整砖处,如无半砖规格,可用普通粘土砖补砌。多孔砖的孔洞应呈垂直方向砌筑,且长圆孔应顺墙方向。空心砖的孔洞应呈水平方向砌筑。空心砖墙,其底部应至少砌三皮实心砖,在门洞两侧一砖长范围内,也应用实心砖砌筑。半砖厚的空心砖隔墙,如墙较高,应在墙的水平灰缝中加设2φ8钢筋或每隔一定高度砌几皮实心砖带。多孔砖和空心砖墙的砌筑技术要求与普通粘土砖基本相同。

4.2.2.4 混凝土构造柱的施工

设有混凝土构造柱的墙体,构造柱截面不应小于240mm×180mm,钢筋采用Ⅰ级钢筋,竖向受力钢筋一般采用4根,直径为12mm。箍筋采用直径4~6mm,其间距不宜大于250mm。

砖墙与构造柱应沿墙高每隔500mm设置2根直径6mm的水平拉结筋,拉结筋两边伸入墙内不应少于1m。拉结钢筋穿过构造柱部位与受力钢筋绑牢。当墙上门窗洞边到构造柱边的长度小于1m时,拉结钢筋伸到洞口边为止。在外墙转角处,如纵横墙均为一砖半墙,则水平拉结钢筋应用3根。图4-10是一砖墙转角及T字交接处构造柱水平拉结筋的布置。

当设计烈度为7度时,砖墙与构造柱相接处,砖墙可砌成直边。当设计烈度为8度、9度时,砖墙与构造柱相接处,砖墙应砌成马牙槎,每个马牙槎沿高度方向的尺寸不宜超过300mm(或五皮砖高);每个马牙槎退进应大于60mm。每个楼层面开始,马牙槎应先退槎后进槎(图4-11)。

在构造柱和圈梁相交的节点处应适当加密构造的箍筋,加密范围从圈梁上、下边算起均不应小于层高的1/6或450mm,箍筋间距不宜大于100mm。

图4-10 一砖墙转角处及交接处构造柱水平拉结钢筋布置

图4-11 砖墙的马牙槎布置

构造柱的施工顺序为:绑扎钢筋→砌砖墙→支模板→浇捣混凝土。在浇筑构造柱混凝土前,必须将砖墙和模板浇水润湿(钢模板面不浇水,刷隔离剂),并清理模板内的砂浆残块、砖渣等杂物。混凝土坍落度一般以50~70mm为宜。构造柱混凝土可分段浇筑,每段高度不宜大于2m,或每个楼层分二次浇筑。在施工条件较好,并能确保浇捣密实时,亦可每一楼层一次浇筑。宜采用插入式振动器分层捣实。必须在该层构造柱混凝土浇捣完毕后,才能进行上一层的施工。
