理论教育 建筑施工组织:通过标号法确定关键线路

建筑施工组织:通过标号法确定关键线路

时间:2023-08-28 理论教育 版权反馈
【摘要】:标号法是一种快速寻找网络计划的计算工期和关键线路的方法。下面仍以图4-23所示网络图为例来说明标号法的计算过程。在本例中,节点⑥和节点⑨的标号值计算过程为b6=b5+D5-6=13+10=23b9=max{b7+D7-9,b8+D8-9}=max{23+5,23+7}=30计算出节点的标号值后,应当用其标号值及其来源节点对该节点进行双标号。所谓来源节点是指用来确定本节点标号值的节点。例如,在本例中,从终点节点⑩开始,逆着箭线方向按来源节点可以找出关键线路①→②→③→⑤→⑥→⑧→⑨→⑩。

建筑施工组织:通过标号法确定关键线路

标号法是一种快速寻找网络计划的计算工期和关键线路的方法。它利用节点法的基本原理对网络计划中的每个节点进行编号,然后利用标号值确定网络计划的计算工期和关键线路。下面仍以图4-23所示网络图为例来说明标号法的计算过程。具体计算结果如图4-28所示。

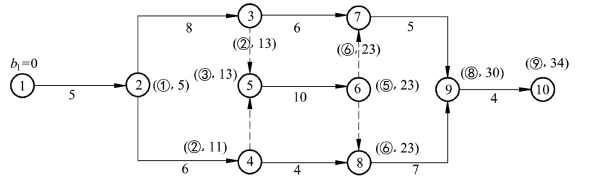

图4-28 双代号网络计划(标注法)

(1)网络计划起点节点的标号值为零,例如,在本例中①节点的标号值为零,即

b1=0

(2)其他节点的标号值应根据公式按节点编号由小到大依次计算

bj=max{bi+Di-j

式中 bj——工作i→j的完成节点j的标号值;(www.daowen.com)

bi——工作i→j的开始节点i的标号值。

在本例中,节点⑥和节点⑨的标号值计算过程为

b6=b5+D5-6=13+10=23

b9=max{b7+D7-9,b8+D8-9}=max{23+5,23+7}=30

计算出节点的标号值后,应当用其标号值及其来源节点对该节点进行双标号。所谓来源节点是指用来确定本节点标号值的节点。例如,本例中节点⑥的标号值来源于节点⑤,故节点⑥标号值的来源节点就是节点⑤。如果来源节点有多个,应将所有来源节点标出。

(3)网络计划的计算工期就是网络计划终点节点的标号值。例如,本例的计算工期是终点节点项的标号值34 d。

(4)关键线路应从网络计划的终点节点逆着箭线方向按来源节点确定。例如,在本例中,从终点节点⑩开始,逆着箭线方向按来源节点可以找出关键线路①→②→③→⑤→⑥→⑧→⑨→⑩。

免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。

我要反馈
