【摘要】:网络计划的时间参数主要包括各个节点的最早时间和最迟时间,各项工作的最早开始时间、最早完成时间、最迟开始时间和最迟完成时间,各项工作的持续时间、有关时差及工期等。网络计划的时间参数及其符号具体见表4-4。计算工期Tc,指根据时间参数计算得到的工期。工作最迟完成时间指在不影响整个任务按期完成的前提下,工作必须完成的最迟时刻。

网络计划时间参数的概念及符号-建筑施工组织

所谓时间参数是指网络计划,工作及节点所具有的各种时间值。网络计划的时间参数主要包括各个节点的最早时间和最迟时间,各项工作的最早开始时间、最早完成时间、最迟开始时间和最迟完成时间,各项工作的持续时间、有关时差及工期等。网络计划的时间 参数及其符号具体见表4-4。

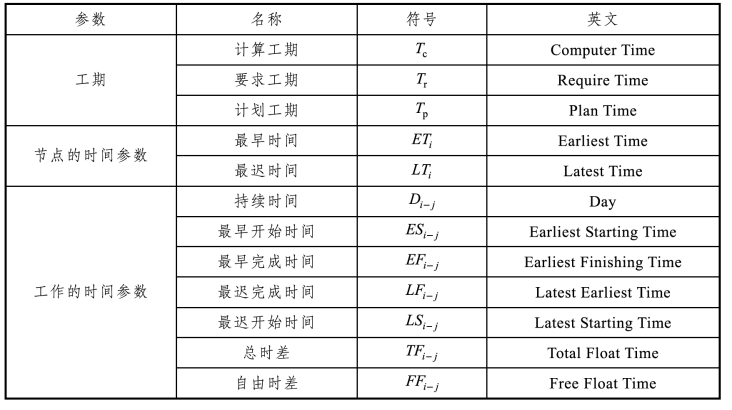

表4-4 网络计划的时间参数及其符号

1)工期

工期有如下几种。

(1)计算工期Tc,指根据时间参数计算得到的工期。

(2)要求工期Tr,指任务委托人提出的指令性工期。

(3)计划工期Tp,指按要求工期和计算工期确定的作为实施目标的工期。

当已规定要求工期Tr时:Tp≤Tr

当未规定要求工期Tr时:Tp=Tc

2)节点的时间参数

节点的时间参数包括如下几个。

(1)节点最早时间ETi,以该节点为开始节点的各项工作的最早开始时间。(www.daowen.com)

(2)节点最迟时间LTi,以该节点为完成节点的各项工作的最迟完成时间。

3)工作的时间参数

工作的时间参数有如下几个。

(1)工作持续时间Di-j,工作i→j从开始到完成的时间。

(2)工作的最早开始时间,指各紧前工作(紧排在本工作之前的工作)全部完成后,本工作有可能开始的最早时刻。工作i→j的最早开始时间用ESi-j表示。

(3)工作的最早完成时间,指各紧前工作完成后,本工作有可能完成的最早时刻。工作i→j的最早完成时间用EFi-j表示。

注意最早开始时间和最早完成时间的实质是提出了紧后工作与紧前工作的关系,即紧后工作若提前开始,也不能提前到其紧前工作来完成之前。

(4)工作的最迟开始时间指在不影响整个任务按期完成的前提下,工作必须开始的最迟时刻。工作i→j的最迟开始时间用LSi-j再表示。

(5)工作最迟完成时间指在不影响整个任务按期完成的前提下,工作必须完成的最迟时刻。工作i→j的最迟完成时间用LFi-j表示。

注意最迟开始时间和最迟完成时间的实质是提出紧前工作与紧后工作的关系,即紧前工作要推迟开始,也不能影响其紧后工作的按期完成。

(6)工作总时差是指在不影响总工期的前提下,本工作可以利用的机动时间。工作i→j的总时差用TFi-j表示。

(7)工作自由时差是指在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间。工作i→j的自由时差用FFi-j表示。
