在工程项目的实际施工中,很难做到每个施工过程在各施工段上工程量相等,又由各专业工作队生产效率上的差异,使大多数的节拍也彼此不相等,不可能组织成全等节拍或成倍节拍的专业流水,也不可能组织成异节拍的专业流水。
而无节奏流水是在保证施工工艺、满足施工顺序要求的前提下,按照一定的计算方法确定相邻专业工作队之间的流水步距,使相邻的专业工作队在开工时间上最大限度地、合理地搭接起来。它不像有节奏流水那样受时间规律的约束,但比有节奏流水在施工进度的安排上更具有灵活性和自由性。
1)无节奏流水施工的特点
无节奏流水施工的特点有如下几个。
(1)各施工过程在各施工段的流水节拍不全相等,而且无变化规律。
(2)流水步距与流水节拍之间存在着某种函数关系,流水步距也多数不相等。
(3)专业工作队数等于施工过程数。
(4)每个专业工作队都能够连续作业,施工段可能有间歇时间。
2)无节奏流水施工的组织步骤
无节奏流水施工的组织步骤如下。
(1)确定施工起点流向,分解施工过程。
(2)确定施工顺序,划分施工段。
(3)计算各施工过程在各个施工段上的流水节拍。
(4)按一定的方法确定相邻两个专业工作队之间的流水步距。
(5)计算流水施工的计划工期。
3)无节奏流水施工时间参数计算和流水施工图
无节奏流水施工由于在各施工段上的流水节拍不等,很容易造成工艺停歇或工艺超前现象,因此必须正确地计算流水步距。使用潘特考夫斯基法(也称为“最大差法”,简称累加数列法),计算等节拍、无节奏的专业流水较为简捷、准确。其计算步骤如下。
(1)将每一个施工过程在各施工段上的流水节拍依次累加,求得各施工过程流水节拍的累加数列。
(2)将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列。
(3)在错位相减的结果中,取数值最大者为相邻两个施工过程进入第一施工段的时间间隔,即流水步距。
4)无节奏流水施工示例
【例3-6】 某项目的部分工程,根据工程量有关数据,共划分为四个施工过程,三个施工段。四个施工过程的施工顺序依次为A、B、C、D,流水节拍如表3-3所示。根据施工的有关要求,施工过程B的技术间歇时间为2d,施工过程C完成以后,要有1d的准备时间才能进行施工过程D的施工。在保证专业施工队连续施工的条件下,根据流水施工有关原理组织流水施工,计算工期并绘制施工进度计划横道图。

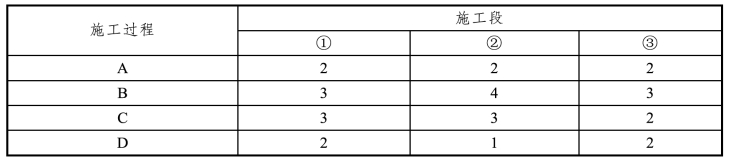

表3-3 流水节拍参数表
【解】 根据已知条件和有关知识可以组织分别流水施工。
(1)计算流水步距。(www.daowen.com)
根据潘特考夫斯基法计算流水步距,对每个施工过程在各个施工段上的流水节拍累加求
和,得到累加数列分别为
A: 247
B: 3 7 10
C: 368
D: 235
对相邻两个施工过程的累加数列错位相减,得到该两个施工过程间的流水步距如下。A、B之间的流水步距KAB为
得到 KAB=2
B、C两个施工过程的累加数列错位相减:
得到 KBC=4
C、D两个施工过程的累加数列错位相减:
得到 KCD=5
(2)计算工期。
T=ΣKi,i+1+ΣG+∑Z-ΣC+TN=(2+4+5)+2+1+(2+1+2)=19(d)
(3)绘制流水施工进度计划横道图。
流水施工进度计划横道图如图3-10所示。

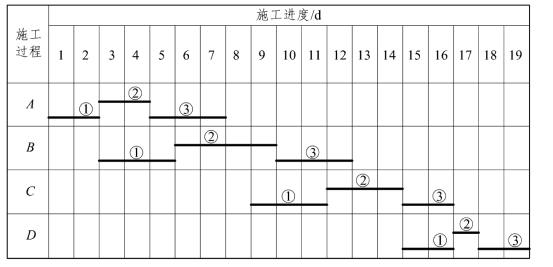

图3-10 流水施工进度计划横道图
5)无节奏流水的应用
无节奏流水的应用需要注意以下两点。
(1)同一施工过程流水节拍不同,不同施工过程流水节拍也不完全相等(包括有技术、组织间歇和搭接和无技术、组织间歇与搭接两种情况)。
(2)同一施工过程流水节拍相同,不同施工过程流水节拍不同,但为最小流水节拍倍数,当受到劳动力限制,无法通过增加专业工作队组织成倍节拍流水时,也可采用无节奏流水。
