组织流水施工的各专业队在各施工段的工作持续时间(即流水节拍)相同时,称为有节奏流水施工。有节奏流水施工又可分为等节奏流水施工和异节奏流水施工两种。

1)等节奏流水施工

在组织流水施工时,如果每个施工过程在各个施工段上的流水节拍都彼此相等,其流水步距也等于流水节拍,则这种流水施工方式称为等节奏流水施工。

(1)等节奏流水施工的特点如下:

①所有施工过程在各个施工段上的流水节拍均相等。

②相邻施工过程的流水步距相等,且等于流水节拍。

③专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队,由该队完成相应施工过程中所有施工段上的任务。

④各个专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。

(2)确定等节奏流水施工工期。

①有间歇时间的等节奏流水施工。所谓间歇时间,是指相邻两个施工过程之间由于工艺或组织安排需要而增加的额外等待时间,包括工艺间歇时间和组织间歇时间。对于有间歇时间的等节奏流水施工,其流水施工工期为

式中,ΣG——所有的工艺技术间歇时间之和;

ΣZ——所有的组织间歇时间之和。

【案例3-3】 某分部工程由A、B、C、D四个分项工程组成,它们在平面上划分为4个施工段,各分项工程在各个施工段上的流水节拍均为2 d。B、C两道工序之间需要技术间歇2d。试编制流水施工方案。

【解】 根据题设条件和要求,该案例只能组织有间歇时间的等节奏流水施工。

(1)确定计算总工期。

T=(m+n-1)t+ΣG+ΣZ=(3+4-1)×2+2=14(d)

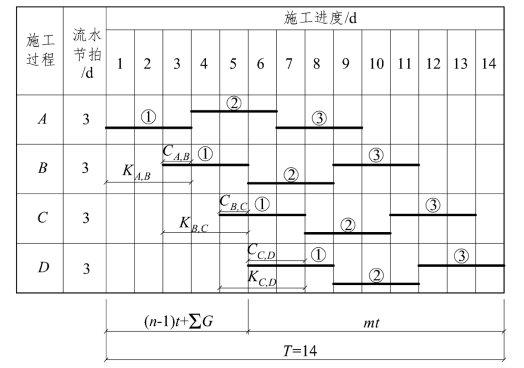

(2)绘制流水施工横道图,如图3-7所示。

图3-7 例3-3流水施工横道图

②有提前插入时间的等节奏流水施工。所谓提前插入时间,是指相邻两个专业工作队在同一施工段上共同作业的时间。在工作面允许和资源有保证的前提下,专业工作队提前插入施工,可以缩短流水施工工期。对于有提前插入时间的等节奏流水施工,其流水施工工期为

式中 ΣC——所有的提前插入时间之和。

【例3-4】 某分部工程由A、B、C、D四个分项工程组成,它们在平面上划分为3个施工段。各分项工程在各个施工段上的流水节拍均为3 d,B、C两道工序各可提前插入1d施工,D工序可提前插入2d施工。试编制流水施工方案。

【解】 根据题设条件和要求,该案例只能组织有提前插入时间的等节奏流水施工。

(1)确定计算总工期。

T=(m+N-1)t+ΣG+ΣZ-ΣC=(3+4-1)×3-(1+1+2)=14(d)

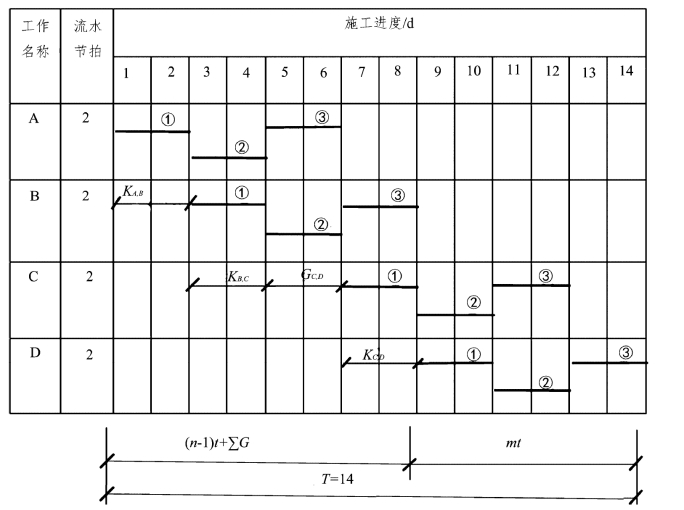

绘制流水施工横道图,如图3-8所示。

图3-8 例3-4流水施工横道图

2)异节奏流水施工

(1)成倍节拍流水施工。

通常情况下,组织等节奏流水施工是比较困难的,因为在任一施工段上,不同的施工过程,其复杂程度不同,影响流水节拍的因素也各不相同,很难使得各个施工过程的流水节拍都彼此相等。但是,如果施工段划分得合适,保持同一施工过程各施工段的流水节拍相等是不难实现的。使某些施工过程的流水节拍成为其他施工过程流水节拍的倍数,即形成了成倍节拍流水施工。

①成倍节拍流水施工的特点。

a.同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系。(www.daowen.com)

b.相邻施工过程的流水步距相等,且等于流水节拍的最大公约数(K)。

c.专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队;而对于流水节拍大的施工过程,可按其倍数增加相应专业工作队的数目。

d.各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。

②成倍节拍流水施工的组织步骤。

a.确定施工起点流向,划分施工段。

b.分解施工过程,确定施工顺序。

c.按以上要求确定每个施工过程的流水节拍。

d.令流水步距Ki,i+1为流水节拍的最大公约数tmin

e.确定专业工作队数目bi=ti/tmin

f.确定专业工作队数目总和N'=Σb。

g.确定计算总工期

③成倍节拍流水施工示例。

【例3-5】 某工程项目的一部分工程根据工程量及相关数据划分为三个施工过程,施工顺序依次为A,B,C,共划分为三个施工段,各个施工过程的流水节拍为tA=3 d,tB=3 d,tC=6 d。根据流水施工的有关原理,组织流水施工求出工期并绘制施工进度计划横道图。

【解】 根据已知条件和有关知识,可以组织成倍数节拍流水施工。其中,m=3,n=3。

(1)计算流水步距。

流水步距等于各施工过程流水节拍的最大公约数,有已知条件可知最大公约数为3,即tmin=3 d。

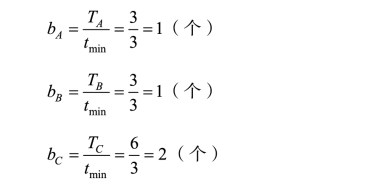

(2)计算专业施工队数。

专业施工队总数为

n'=Σbi=1+1+2=4(个)

(3)计算工期。

本分部工程没有划分施工层

T=(M+N'-1)tmin+ΣG+ΣZ-ΣC=(3+4-1)×3+0+0-0=18(d)

(4)绘制流水施工进度计划横道图。

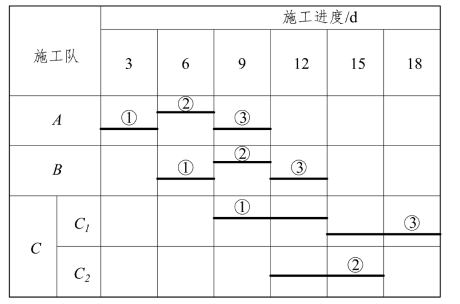

图3-9 流水施工进度图

2)不等节拍流水施工

在组织流水施工时,如果同一个施工过程在各个施工段上的流水节拍相等,而不同施工过程之间的流水节拍不一定相等,则这种流水施工方式称为不等节拍流水。

(1)不等节拍流水施工的特点。

①同一施工过程流水节拍相等,不同施工过程流水节拍不一定相等。

②相邻施工过程的流水步距不一定相等。

③每个专业队都能够连续施工,施工段可能有空闲时间。

④专业工作队数等于施工过程数。

(2)流水步距和工期的确定方法。不等节拍流水施工的流水步距和工期计算方法详见例3-2。
