建设项目有三种基本的组织方式,分别为依次施工、平行施工和流水施工三种。它们各自有不同的特点,适用范围也有所不同。接下来以例3-1讲解这三种基本的组织方式。
【例3-1】 某学院有三栋学生公寓,主体结构的施工过程和流水节拍如表3-1所示。不考虑资源的供应情况,要求组织此部分工程的施工。

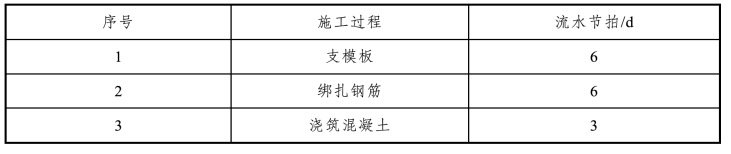

表3-1 某学院学生公寓部分工程施工数据表
【解】
1)依次施工
(1)依次施工方法一。
将建设项目以单位工程为单位一个一个进行施工,一个单位工程的所有施工过程完毕后再进行另一个单位工程的施工。这样的组织施工方式,即为依次施工方法一。
按照依次施工方法一,由给定的条件,可以绘制出横道图,如图3-1所示。

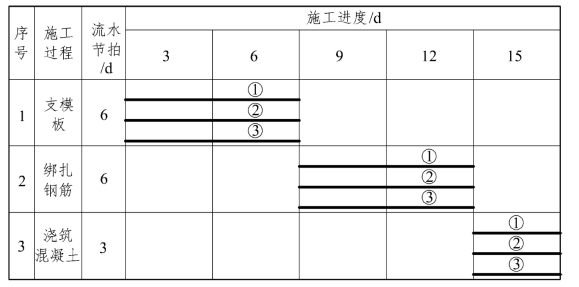

图3-1 施工横道图(依次施工方法一)
(2)依次施工方法二。
将建设项目中的每个单位工程都划分为若干个施工过程,以施工过程为单位一个一个进行施工,组织专业施工队对不同单位工程的相同施工过程进行连续施工。这些单位工程的相同施工过程施工完毕后,下一个施工过程的施工队再进场,这样依次施工下去。这样的组织施工方式,即为依次施工方法二。
按照依次施工方法二,由给定的条件,可以绘制出横道图,如图3-2所示。(www.daowen.com)

图3-2 施工横道图(依次施工方法二)
2)平行施工
建设项目中有M个同类型的单位工程,每个单位工程都划分为N个施工过程,组织M个施工队同时施工某个施工过程,施工完一个施工过程后再施工下一个施工过程。依次施工下去,直到所有的施工过程施工完毕。这样的组织施工方式,即为平行施工。
按照平行施工原理,由给定条件,可以绘制出横道图,如图3-3所示。

图3-3 施工横道图(平行施工)
3)流水施工
如果同一工作范围内有若干个同类型建筑并且具有相同的施工过程,且在相同的施工过程中只配备一个专业施工队伍进行顺序施工的情况下,则可按照流水施工方法组织施工。
首先,组织专业施工队进行第一个施工过程的施工,并按照依次施工方法二进行其他施工段身上施工过程的施工;当第一个施工段上的第一个施工过程施工完毕后,在保证施工队连续施工、不出现窝工现象,同时保证对于同一个施工段上的前后两个施工过程,前一个施工过程施工完毕后再进行后一个施工过程施工的前提下,尽可能地组织不同的施工过程平行施工。这种组织施工方式即为流水施工。

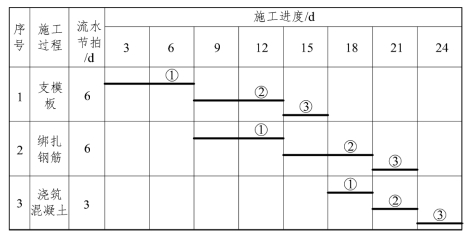

按照流水施工原理,由给定条件,可以绘制出横道图,如图3-4所示。
图3-4 流水施工横道图
