施工图全部(或分阶段)出图以后,施工单位应依据建设单位和设计单位提供的初步设计成或扩大初步设计(技术设计),施工图设计、建筑总平面图、土方竖向设计和城市规划等资料文件,调查、收集的原始资料和其他相关信息与资料,组织有关人员对设计图纸进行学习和会审工作,使参与施工的人员掌握施工图的内容、要求和特点,同时发现施工图中的问题,以便在图纸会审时统一提出,解决施工图中存在的问题,确保工程施工顺利进行。
1)熟悉图纸阶段
(1)熟悉图纸工作的组织。
由施工单位该工程项目经理部组织有关工程技术人员认真熟悉图纸,了解设计意图与建设单位要求以及施工应达到的技术标准,明确工程流程。
(2)熟悉图纸的要求。
①先粗后细。就是先看平面图,立面图、剖面图,对整个工程的概貌有一个了解,对总的长、宽尺寸,轴线尺寸,标高、层高、总高有一个大体的印象。然后再看细部做法,核对总尺寸与细部尺寸、位置、标高是否相符,门窗表中的门窗型号、规格、形状,数量是否与结构相符等。
②先小后大。就是先看小样图,后看大样图,核对在平面图、立面图、剖面图中标注的细部做法,与大样图的做法是否相符;所采用的标准构件图集编号、类型、型号与设计图纸有无矛盾,索引符号有无漏标之处,大样图是否齐全等。
③先建筑后结构。就是先看建筑图,后看结构图,把建筑图与结构图互相对照,核对其轴线尺寸、标高是否相符,有无矛盾,查对有无遗漏尺寸,有无构造不合理之处。
④一般包括地基处理方法、变形缝的设置、防水处理要求和抗震,防火、保温,隔热、防尘、特殊装修等技术要求。
⑤图纸与说明结合。就是要在看图时对照设计总说明和图中的细部说明,核对图有无矛盾,规定是否明确,要求是否行,做法是否理等。
⑥土建与安装结合。就是看土建图时,有针对性地看一些安装图,核对与土建有关的安装图有无矛盾、预埋件,预留洞,槽的位置,尺寸是否一致,了解安装对土建的要求,以便考虑在施工中的协作配合。
⑦图纸的要求与实际情况结合。就是核对图纸有无不符合施工实际之处,如建筑物相对位置,场地标高、地质情况等是否与以计图纸相符,对一些特殊的施工艺,施工单位能否做到等。
2)自审图纸阶段
(1)自审图纸的组织。
由施工单位该项目经理部组织各工种人员对本工种的有关图纸进行审查,掌握和了解图纸中的细节;在此基础上,由总承包单位内部的土建与水、暖、电等专业,共同核对图纸,消除差错,协商施工配合事项:最后,总承包单位与外分包单位(如:桩基施工、装饰工程施工、设备安装施工等)在各自审查图纸基础上,共同核对图纸中的差错及协商有关施工配合问题。
(2)自审图纸的要求。
①查拟建工程的地点,建筑总平面图同国家、城市或地区规划是否一致,以及建筑物或构筑物的设计功能和使用要求是否符合环卫、防火及美化城市方面的要求。
②审设计图纸是否完整齐全以及设计图纸和资料是否符合国家有关技术规范。
③审查建筑、结构、设备安装图是否相符,有无“错、漏,碰、缺”,内部结构和工艺设备有无矛盾。
④审查地基处理与基础设计同拟建工程地点的工程地质和水文地质等条件是否一致,以及建筑物或构筑物与原地下构筑物及管线之间有无矛盾,深基础的防水方案是否可靠,材料设备能否解决。
⑤明确拟建工程的结构形式和特点,复核主要承重结构的承载力、刚度和稳定性是否满足要求,审查设计图纸中的形体复杂、施工难度大和技术要求高的分部分项工程或新结构、新材料、新工艺,在施工技术和管理水平上能否满足质量和工期要求,选用的材料、构配件、设备等能否解决。
⑥明确建设期限,分期分批投产或交付使用的顺序和时间,以及工程所用的主要材料、设备的数量、规格、来源和供货日期。
⑦明确建设单位、设计单位和施工单位等之间的协作、配合关系,以及建设单位可以提供的施工条件。(www.daowen.com)
⑧审查设计是否考虑了施工的需要,各种结构的承载力、刚度和稳定性是否满足设置内爬、附着、固定式塔式起重机等使用的要求。
3)图纸会审阶段
(1)图纸会审的组织。
一般由建设单位组织并主持会议,设计单位交底,施工单位、监理单位参加。重点工程或规模大及结构、装修较复杂的工程,如有必要可邀请各主管部门、消防、防疫与协作单位参加,会审的程序是:
设计单位做设计交底,施工单位对图纸提出问题,有关单位发表意见,与会者讨论,研究,协商,逐条解决问题达成共识,组织会审的单位汇总成文,各单位会签,形成图纸会审纪要,见表2-10,会审纪要作为与施工图纸具有同等法律效力的技术文件使用。

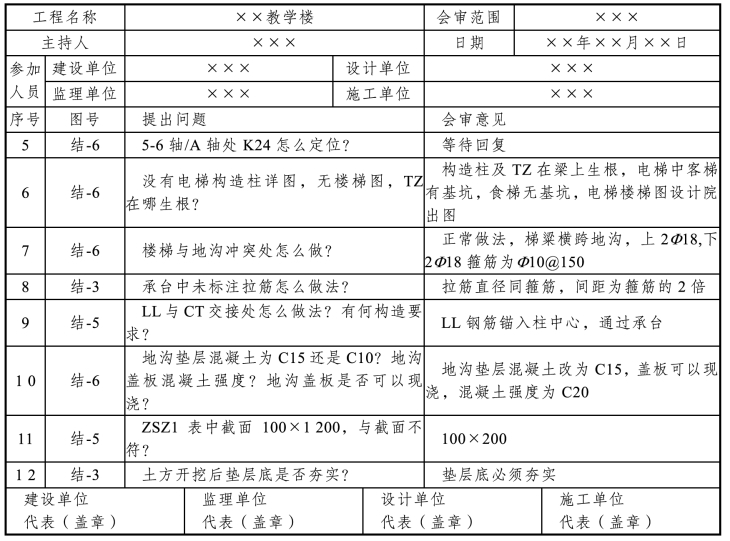

表2-10 图纸会审记录
续表
注:本表由建设单位、监理单位、施工单位、城建档案馆各保存一份。
(2)图纸会审的要求。
审查设计图纸发其他技术资料时,应注意以下问题:
①设计是否符合国家有关方针、政策和规定;
②设计规模、内容是否符合国家有关的技术规范要求,尤其是强制性标准的要求,是否符合环境保护和消防安全的要求;
③建筑设计是否符合国家有关的技术规范要求,尤其是强制性标准的要求,是否符合环境保护和消防安全的要求;
④建筑平面布置是否符合核准的按建筑红线划定的详图和现场实际情况;是否提供符合要求的永久水准点或临时水准点位置;
⑤图纸及说明是否齐全、清楚,明确;
⑥结构、建筑、设备等图纸本身及相互之间是否有错误和矛盾,图纸与说明之间有无矛盾;
⑦有无特殊材料(包括新材料)要求,其品种,规格,数量能否满足需要;
⑧设计是否符合施工技术装备条件,如需采取特殊技术措施时,技术上有无困难,能否保证安全施工;
⑨地基处理及基础设计有无问题,建筑物与地下构筑物、管线之间有无矛盾。
⑩建(构)筑物及设备的各部位尺寸、轴线位置、标高、预留孔及预埋件、大样图及做法说明有无错误和矛盾。
