(一)砖基础的砌筑
砖基础砌筑在垫层之上,一般砌筑在混凝土砖基础的下部为大放脚、上部为基础墙,大放脚的宽度为半砖长的整数倍。混凝土垫层厚度一般为100 mm,宽度每边比大放脚最下层宽100 mm。
大放脚有等高式和间隔式。等高式大放脚是每砌两皮砖,两边各收进1/4砖长(60 min);间隔式大放脚是每砌两皮砖及一皮砖,轮流两边各收进1/4砖长(60 mm)。特别要注意的是,等高式和间隔式大放脚(不包括基础下面的混凝土垫层)的共同特点是最下层都应为两皮砖砌筑。
砖基础大放脚一般采用一顺一丁砌筑形式,即一皮顺砖与一皮丁砖相间,上下皮垂直灰缝相互错开1/4砖长。
砖基础的转角处、交接处,为错缝需要应加砌配砖(3/4砖、半砖或1/4砖)。
砖基础的水平灰缝厚度和垂直灰缝宽度宜为10 mm.水平灰缝的砂浆饱满度不得小于80%。
砖基础的基底标高不相同时,应从低处开始砌筑,并应由低处向高处搭砌,当设计无要求时,搭砌长度不应小于砖基础大放脚的高度。
砖基础的转角处和交接处应同时砌筑,当不能同时砌筑时,应留置斜茬(踏步茬)。
基础墙的防潮层当设计无具体要求时,宜用1∶2水泥砂浆加适量防水剂铺设,其厚度宜为20 mm。防潮层位置宜在室内地面标高以下一皮砖(-60 mm)处。砖基础砌筑完成后应该有一定的养护时间,再进行回填土方。回填时,砖基础的两边应该同时对称回填,避免砖基础移位或倾覆。
(二)砖墙砌筑
砖墙根据其厚度不同,可采用全顺(120 mm)、两平一侧(180 mm或300 mm)、全丁、一顺一丁、梅花丁或三顺一丁的砌筑形式。
全顺:各皮砖均顺砌,上下皮垂直灰缝相互错开半砖长(120 mm),适合砌半砖厚(115 mm)墙。
两平一侧:两皮顺(或丁)砖与一皮侧砖相间,上下皮垂直灰缝相互错开1/4砖长(60 mm)以上,适合砌3/4砖厚(180 mm或300 mm)墙。
全丁:各皮砖均采用丁砌,上下皮垂直灰缝相互错开1/4砖长,适合砌一砖厚(240 mm)墙。
一顺一丁:一皮顺砖与一皮丁砖相间,上下皮垂直灰缝相互错开1/4砖长,适合砌一砖及一砖以上厚墙。
梅花丁:同皮中顺砖与丁砖相间,丁砖的上下均为顺砖,并位于顺砖中间,上下皮垂直灰缝相互错开1/4砖长,适合砌一砖厚墙。
三顺一丁:三皮顺砖与一皮丁砖相间,顺砖与顺砖上下皮垂直灰缝相互错开1/2砖长;顺砖与丁砖上下皮垂直灰缝相互错开1/4砖长。适合砌一砖及一砖以上厚墙。
一砖厚承重墙的每层墙的最上一皮砖、砖墙的阶台水平面上及挑出层,应采用整砖丁砌。
砖墙的转角处和交接处,根据错缝需要应该加砌配砖。

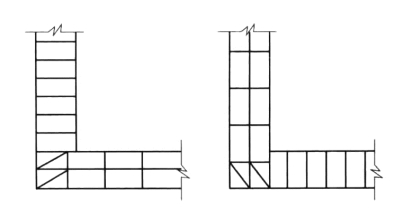

图3-5所示为一砖厚墙一顺一丁转角处分皮砌法,配砖为3/4砖(俗称七分头砖),位于墙外角。
图3-5 一顺一丁转角处分皮砌法

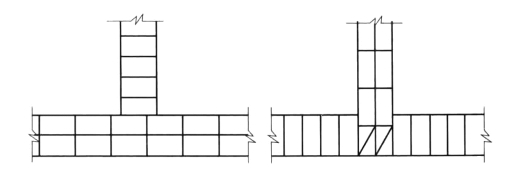

图3-6所示为一砖厚墙一顺一丁交接处分皮砌法,配砖为3/4砖,位于墙交接处外面,仅在丁砌层设置。
图3-6 一顺一丁交接处分皮砌法
砖墙的水平灰缝厚度和垂直灰缝宽度宜为10 mm,但不应小于8 mm,也不应大于12 mm。
砖墙的水平灰缝砂浆饱满度不得小于80%;垂直灰缝宜采用挤浆或加浆方法,不得出现透明缝、瞎缝和假缝。
在墙上留置临时施工洞口,其侧边离交接处墙面不应小于500 mm,洞口净宽度不应超过1 m。临时施工洞口应做好补砌。
(三)砌筑工艺
砌体的施工过程一般为:抄平、弹线、摆砖、立皮数杆、挂线、铺灰、砌砖、勾缝(或划缝)、清扫墙面等工序。
1.抄平
(1)首层墙体砌筑前的抄平
在基层表面墙4个大角位置及每隔10 m抹一灰饼,灰饼表面标高与设计标高一致。再按这些标高用M7.5防水砂浆或掺有防水剂的C10细石混凝土找平,此层既是防潮层也是找平层。
(2)楼层墙体砌筑前的抄平
砌筑楼层墙体前应检测外墙四角表面标高与设计标高的误差,根据误差来调整后续墙体的灰缝厚度。当墙体砌筑到1.5m左右,及时用水准仪对内墙进行抄平,并在墙体侧面,距楼、地面设计标高500mm位置上弹一四周封闭的水平墨线。
2.弹线
(1)底层放线
根据龙门板上给定的轴线及图纸上标注的墙体尺寸,在基础顶面上用墨线弹出墙的轴线和墙的宽度线,并定出门窗洞口位置线。
(2)楼层放线
用经纬仪或垂球将底层控制轴线引测到各层墙表面,用钢尺校核后在墙表面弹出轴线和墙边线。最后,按设计图纸弹出门窗洞口的位置线。
3.摆砖(铺底、搭底)
摆砖是指在放线的基面上按选定的组砌方式用干砖试摆。摆砖的目的是核对所放的墨线在门窗洞口、附墙垛等处是否符合砖的模数,以尽可能减少砍砖。要求山墙摆成丁砖,横墙摆成顺砖,又称“山丁檐跑”。
4.立皮数杆(www.daowen.com)
皮数杆能控制砌体的竖向尺寸并保证砌体垂直度,皮数杆立于房屋的四大角、墙的转角、内外墙交接处、楼梯间及墙面变化较多的部位。每隔10~15 m立一根,用水准仪校正标高;如墙很长,可每隔10~20 m再立一根。
5.砌大角(头角、墙角)、挂线
一般先砌墙角,以便挂线,再砌墙身。
(1)砌大角
高度≤5皮,留踏步茬,依据皮数杆,勤吊勤靠。
(2)挂线(控制墙面平整垂直)
一般二四墙可采用单面挂线,三七墙及以上的墙应双面挂线。如墙体较长,中间应设支线点。
6.铺灰、砌砖
铺灰、砌砖的操作方法因地而异,常用的有以下几种。
(1)铺灰挤砖法
先在墙面上铺一段砂浆,然后砌砖,平推平挤使灰缝饱满,效率较高。
(2)铲灰挤砖法
又称“三一”砌砖法,即一铲灰、一块砖和一揉压的砌筑方法。其优点是灰缝易饱满,黏结力好,墙面整洁,适应于实心砖砌筑。
7.立门窗橙
立门窗橙分为先立口和后塞口两种。
8.勾缝、清扫墙面
勾缝是清水砖墙的最后一道工序,勾缝使清水墙面美观、牢固。勾缝形式有平缝、凹缝、凸缝、斜缝。可用原浆勾缝,也可用1∶1.5的水泥砂(细砂)浆勾缝。勾缝的要求是横平竖直,深浅一致,搭接平整并压实抹光。
混水墙砌筑后只需用一8 mm厚扁铁将凸出墙面的砂浆刮出,令灰缝缩进墙面10 mm左右,以便装修即可。
(四)砖砌体的施工质量
烧结普通砖砌体的施工质量只有合格一个等级烧结普通砖砌体质量合格,主控项目应全部符合规定;一般项目应有80%及以上的抽检处符合规定,且偏差值最大在允许偏差值的150%以内。达不到这些规定,则施工质量为不合格。
1.烧结普通砖砌体的主控项目
(1)砖和砂浆的强度等级必须符合设计要求
抽检数量:每一生产厂家的砖到现场后,按烧结普通砖15万块为一验收批,抽检数量为一组砂浆试块每一检验批且不超过250 m3砌体的各种类型及强度等级的砌筑砂浆分别袖检,每台搅拌机应至少抽检一次。
检验方法:检查砖和砂浆试块试验报告。
(2)砌体水平灰缝的砂浆饱满度不得小于80%
抽检数量:每检验批抽查不应少于5处。
检验方法:用百格网检查掀起的砖底面与砂浆的黏结痕迹面积每处检测3块砖的黏结痕迹面积(格数)除以100,取其平均值来测定砌体水平灰缝的砂浆饱满度。
(3)砖砌体的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分开砌筑施工。对不能同时砌筑而又必须留置的砌筑临时间断处应砌成斜茬(俗称踏步茬),斜茬水平投影长度按规定不应小于高度的2/3。
抽检数量:每检验批抽检20%的接茬,且不应少于5处
检验方法:观察检查。
(4)对于非抗震设防及抗震设防的留茬
对于非抗震设防及抗震设防烈度为6度、7度地区的砌筑临时间断处,当不能留斜茬时、除转角处外,可留成直茬,但直茬的形状必须做成阳茬。同时,应加设拉结钢筋,拉结钢筋的数量为每120 mm墙厚放置1 φ 6拉结钢筋,间距沿墙高不应超过500 mm;埋入长度从留茬处算起每边均不应小于500 mm;对抗震设防烈度6度、7度地区的砖混结构砌体,拉结钢筋长度从留茬处算起每边均不应小于1000 mm;末端应有90°弯钩,建议长度60 mm。
抽检数量:每检验批抽20%接茬,且不应少于5处。检验方法:观察和尺量检查
合格标准:留茬正确,拉结钢筋设置数量、直径正确,竖向间距偏差不超过100 mm,留置长度基本符合规定。
2.烧结普通砖砌体的一般项目
(1)砖砌体组砌方法应正确,上下错缝,内外搭砌,砖柱不得采用包心砌法。
抽检数量:外墙每20 m抽查一处,每处3~5 m,且不应少于3处;内墙按有代表性的自然间抽查10%,且不应少于3间。
检验方法:观察检查。
合格标准:除符合本条要求外,清水墙、窗间墙无通缝;混水墙中长度大于或等于300 mm的通缝每间不超过3处,且不得位于同一面墙体上。
(2)砖砌体的灰缝应横平竖直,厚薄均匀。水平灰缝厚度宜为10 mm,但不应小于8 mm,也不应大于12 mm。
抽检数量:每步脚手架施工的砌体,每20 m抽查1处。
检验方法:用尺量10皮砖砌体高度折算。
免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。
