沉管灌注桩施工技术及施工方法

沉管灌注桩是目前采用较为广泛的一种灌注桩。依据使用桩锤和成桩工艺不同,可分为锤击沉管灌注桩、振动沉管灌注桩、静压沉管灌注桩、振动冲击沉管灌注桩和沉管夯扩灌注桩等。这类灌注桩的施工工艺是:使用锤击式桩锤或振动式桩锤将带有桩尖的钢管沉入土中,造成桩孔,然后放置钢筋笼、灌注混凝土,最后拔出钢管,形成所需的灌注桩。沉管桩对周围环境有噪音、振动、土体挤压等影响。

(一)锤击沉管灌注桩施工

锤击沉管灌注桩的机械设备由桩管、桩锤、桩架、卷扬机滑轮组、行走机构组成。锤击沉管灌注桩适用于一般黏性土、淤泥质土、砂土和人工填土地基,但不能在密实的砂砾石、漂石层中使用。

沉管灌注桩施工工艺流程:定位埋设混凝土预制桩尖→桩机就位→锤击沉管→灌注混凝土→边拔管、边锤击、边继续灌注混凝土(中间插入吊放钢筋笼)→成桩。

施工时,用桩架吊起钢桩管,对准埋好的预制钢筋混凝土桩尖。桩管与桩尖连接处要垫以麻袋、草绳,以防地下水渗入管内。缓缓放下桩管,套入桩尖压进土中,桩管上端扣上桩帽,检查桩管与桩锤是否在同一垂直线上,桩管垂直度偏差<0.5%时即可锤击沉管。先用低锤轻击,观察无偏移后再正常施打,直至符合设计要求的沉桩标高,并检查管内有无泥浆或进水,即可灌注混凝土。管内混凝土应尽量灌满,然后开始拔管。凡灌注配有不到孔底的钢筋笼的桩身混凝土时,第一次混凝土应先灌注至笼底标高,然后放置钢筋笼,再灌注混凝土至桩顶标高。第一次拔管高度应控制在能容纳第二次所需灌入的混凝土量为限,不宜拔得过高。在拔管过程中应用专用测锤或浮标,检查混凝土面的下降情况。

拔管速度要均匀,对一般土层以1 m/min为宜,在软弱土层及软硬土层交界处宜控制在0.3~0.8 m/min为宜。采用倒打拔管时,桩锤的冲击频率为:单动汽锤不得少于50次/min,自由落锤轻击不得少于40次/min。在管底未拔至桩顶设计标高之前,倒打和轻击不得中断。锤击沉管桩混凝土强度等级不得低于C20,每立方米混凝土的水泥用量不宜少于300 kg。混凝土坍落度在配钢筋时宜为80~100 mm,无钢筋时宜为60~80 mm。碎石粒径在配有钢筋时不大于25 mm,无钢筋时不大于40 mm。预制钢筋混凝土桩尖的强度等级不得低于C30。混凝土充盈系数不得小于1.0,成桩后的桩身混凝土顶面标高应至少高出设计标高500 mm。

锤击沉管成桩宜按桩基施工顺序依次退打。当桩较稀疏时(中心距>3.5倍桩径或2 m),可采用连打方法;当桩较密集时(中心距≤3.5倍桩径或2 m),为防止土体挤压而产生断桩现象应采用跳跃施打的方法,中间空出的桩应待邻桩混凝土强度达到设计强度等级的50%以上方可施打。

为了扩大桩径,提高承载力或补救缺陷,可采用复打法。复打法是在第一次单打将混凝土浇筑到桩顶设计标高后,清除桩管外壁上污泥和孔周围地表的浮土,立即在原桩位上再次安放桩尖,进行第二次沉管,使第一次未凝固的混凝土向四周挤压密实,将桩径扩大,然后第二次浇筑混凝土成桩。复打施工时,桩管中心线应与初打中心线重合;第一次灌注的混凝土应接近自然地面标高;必须在第一次灌注混凝土初凝前,完成复打工作;复打以一次复打为宜;钢筋笼在第二次沉管后吊放。

(二)振动冲击沉管灌注桩、振动沉管灌注桩施工

振动冲击沉管灌注桩是利用振动桩锤(又称激振器)、振动冲击锤将桩管沉入土中,然后灌注混凝土而成。这两种灌注桩与锤击沉管灌注桩相比,更适合于稍密及中密的砂土地基施工。振动沉管灌注桩和振动冲击沉管灌注桩的施工工艺完全相同,只是前者用振动锤沉桩,后者用振动带冲击的桩锤沉桩。如图2-2所示为振动沉管灌注桩设备示意图

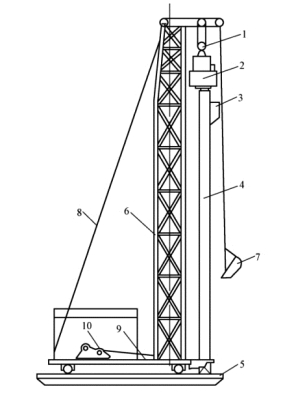

图2-2 振动沉管灌注桩设备示意图

1—滑轮组;2—激振器;3—漏斗口;4—桩管;5—枕木;6—架身;7—吊斗;8—拉索;9—架底;10—卷扬机

施工时,先安好桩机,将桩管下端活瓣桩尖合起来,或埋好预制桩尖,对准桩位,徐徐放下桩管,压入土中,校正桩管垂直度,符合要求后开动激振器,同时在桩管上加压,桩管即能沉入土中。当桩管沉到设计标高,停止振动,安放钢筋笼,并用吊斗将混凝土灌入桩管内,然后再开动激振器和卷扬机,拔出钢管,边振边拔,从而使桩的混凝土得到振实。

振动灌注桩可采用单打法、反插法或复打法施工。

第一,单打法是一般正常的沉管方法,它是将桩管沉入设计要求的深度后,边灌混凝土边拔管,最后成桩。适用于含水量较小的土层,且宜采用预制桩尖。桩内灌满混凝土后,应先振动5~10 s,再开始拔管,边振边拔,每拔0.5~1.0 m停拔振动5~10 s,如此反复进行,直至桩管全部拔出。拔管速度在一般土层内宜为1.2~1.5 m/min,用活瓣桩尖时宜慢,预制桩尖可适当加快,在软弱土层中拔管速度宜为0.6~0.8 m/min。

第二,反插法是在拔管过程中边振边拔,每次拔管0.5~1.0 m,再向下反插0.3~0.5 m,如此反复并保持振动,直至桩管全部拔出。在桩尖处1.5 m范围内,宜多次反插以扩大桩的局部断面。穿过淤泥夹层时,应放慢拔管速度,并减少拔管高度和反插深度。在流动性淤泥中不宜使用反插法。

第三,复打法是在单打法施工完拔出桩管后,立即在原桩位再放置第二个桩尖,再第二次下沉桩管,将原桩位未凝结的混凝土向四周土中挤压,扩大桩径,然后再第二次灌注混凝土和拔管。采用全长复打的目的是提高桩的承载力。局部复打主要是为了处理沉桩过程中所出现的质量缺陷,如发现或怀疑出现缩颈、断桩等缺陷,局部复打深度应超过断桩或缩颈区1 m以上。复打必须在第一次灌注的混凝土初凝之前完成。(www.daowen.com)

(三)沉管灌注桩施工中常见问题的分析与处理

沉管灌注桩施工时易发生缩颈、断桩、桩靴进水或进泥砂、吊脚桩等问题,施工中应加强检查并及时处理。

1.缩颈

缩颈桩又称为瓶颈桩,是指浇筑混凝土后的桩身局部直径小于设计尺寸。

主要原因:拔管速度过快或管内混凝土量过少;混凝土本身和易性差;在地下水位以下或饱和淤泥或淤泥质土中沉桩管时,局部产生孔隙压力,把部分桩体挤成缩颈;桩身间距过小,施工时受邻桩挤压。

防治措施:施工时每次向桩管内尽量多灌混凝土,一般使管内混凝土高于地面或地下水位1.0~1.5 m;桩拔管速度不得大于0.8~l.O m/min;在淤泥质土中采用复打或反插法施工;桩身混凝土应用和易性好的低流动性混凝土浇筑;桩间距过小时宜用跳打法施工。

2.断桩

断桩是指桩身局部残缺夹有泥土,或桩身的某一部位混凝土坍塌,上部被土填充。

主要原因:混凝土终凝不久,受振动和外力扰动;桩中心距过近,打邻桩时受挤压;拔管时速度过快或集料粒径太大。

防治措施:混凝土终凝不久避免振动和扰动;桩中心过近,可采用跳打或控制时间的方法,采用跳打法施工;控制拔管速度,一般以1.2~1.5 m/min为宜;若已出现断桩,可采用复打法解决。

3.桩靴进水或进泥砂

桩靴进水或进泥砂是指套管活瓣处涌水或是泥砂进入桩管内。

主要原因:地下水位高;含水量大的淤泥和粉砂土层。

防治措施:地下水量大时,桩管沉到地下水位时,用水泥砂浆灌入管内约0.5 m作封底,并再灌注Im高混凝土,然后打下;桩靴进水或进泥砂后,可将桩管拔出,修复改正桩尖缝隙后,用砂回填桩孔重打。

4.吊脚桩

吊脚桩即桩底部的混凝土隔空,或混凝土中混进了泥砂而形成松软层的桩。

主要原因:预制桩靴质量较差,沉管时桩靴被挤入套管内阻塞混凝土下落,或活瓣桩靴质量较差,沉管时被损坏。

防治措施:严格检查桩靴的质量和强度,检查桩靴与桩管的密封情况,防止桩靴在施工时压入桩管;若已出现混凝土拒落,可在拒落部位采用反插法处理;桩靴损坏、不密合,可将桩管拔出,将桩靴活瓣修复,孔回填,重新沉入。
